Windpark Martfeld II

Windpark Martfeld II
Wir errichten 6 Windenergieanlagen des Typs Enercon-160 EP5 E3 mit einer Nabenhöhe von 166 m und einer Leistung von 5,56 MW in Martfeld, Samtgemeinde Bruchhausen-Vilsen, Landkreis Diepholz.
Inbetriebnahme: 2026
Hersteller: Enercon GmbH
Anzahl: 6 x Enercon-160 EP5 E3
Nennleistung: 5.56 MW
Nabenhöhe: 166 m
Rotor Ø: 160 m
Wir errichten 6 Windenergieanlagen des Typs Enercon-160 EP5 E3 mit einer Nabenhöhe von 166 m und einer Leistung von 5.56 MW in Martfeld, Samtgemeinde Bruchhausen-Vilsen, Kreis Diepholz.
Aktueller Sachstand:
Der erste Abschnitt des Turmbaus an die WEA 1, 2, 3, 4, 5 und 6 ist abgeschlossen. Die Turmkomponenten (die Gondel, die Nabe und der Generator) werden derzeit an ihre jeweiligen Standorte geliefert. Derzeit werden die Betonturmteile an die Kranstellflächen ausgeliefert. Die Fundamentarbeiten an den WEA 1, 2, 4, 5 & 6 sind abgeschlossen. Derzeit werden der Bewehrungsbauarbeiten an die WEA 3 durchgeführt. Gleichzeitig werden die Zugangswege ausgebaut und optimiert. Ab KW 6, wird die Firma Max-Bögl mit dem Fundfamentbau beginnen. Die Fa. Koldewei hat in KW 48 mit dem Ausbau der Erschließungsstraßen & Kranstellflächen begonnen. Der Abtrag des Oberboden inkl. archäologischer-, bodenschutz- und Umweltbegleitung wird vorausichtlich Anfang Feburar 2026 abgeschlossen sein.
Wegebau: Koldewei GmbH 27252 Schwaförden
Archäologische Begeleitung: ArcheoFirm 30916 Isernhagen
Umweltbegleitung: StadtLandkonzept 33824 Werther
Fundamentbau: Max Bögl 92369, Sengenthal

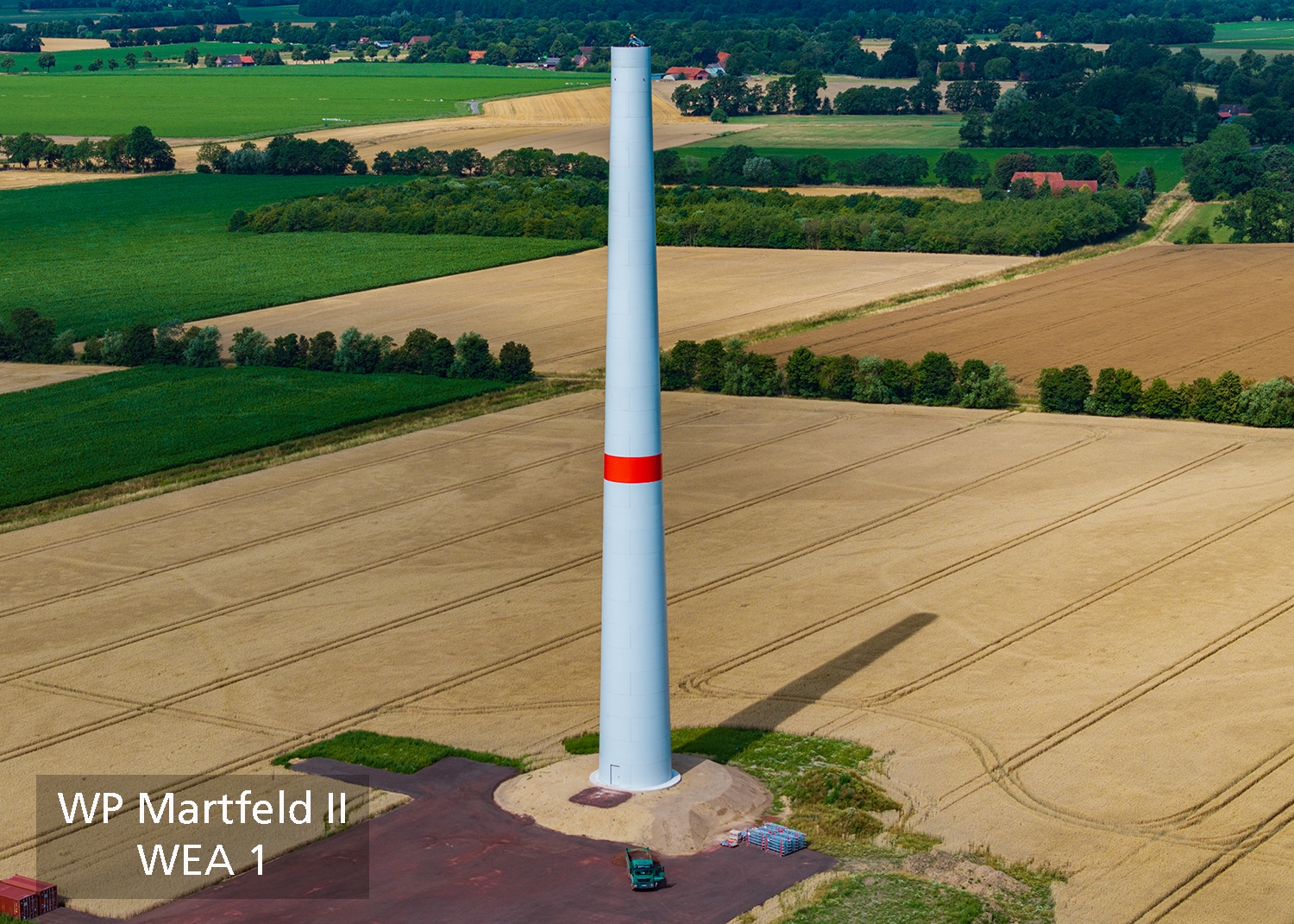

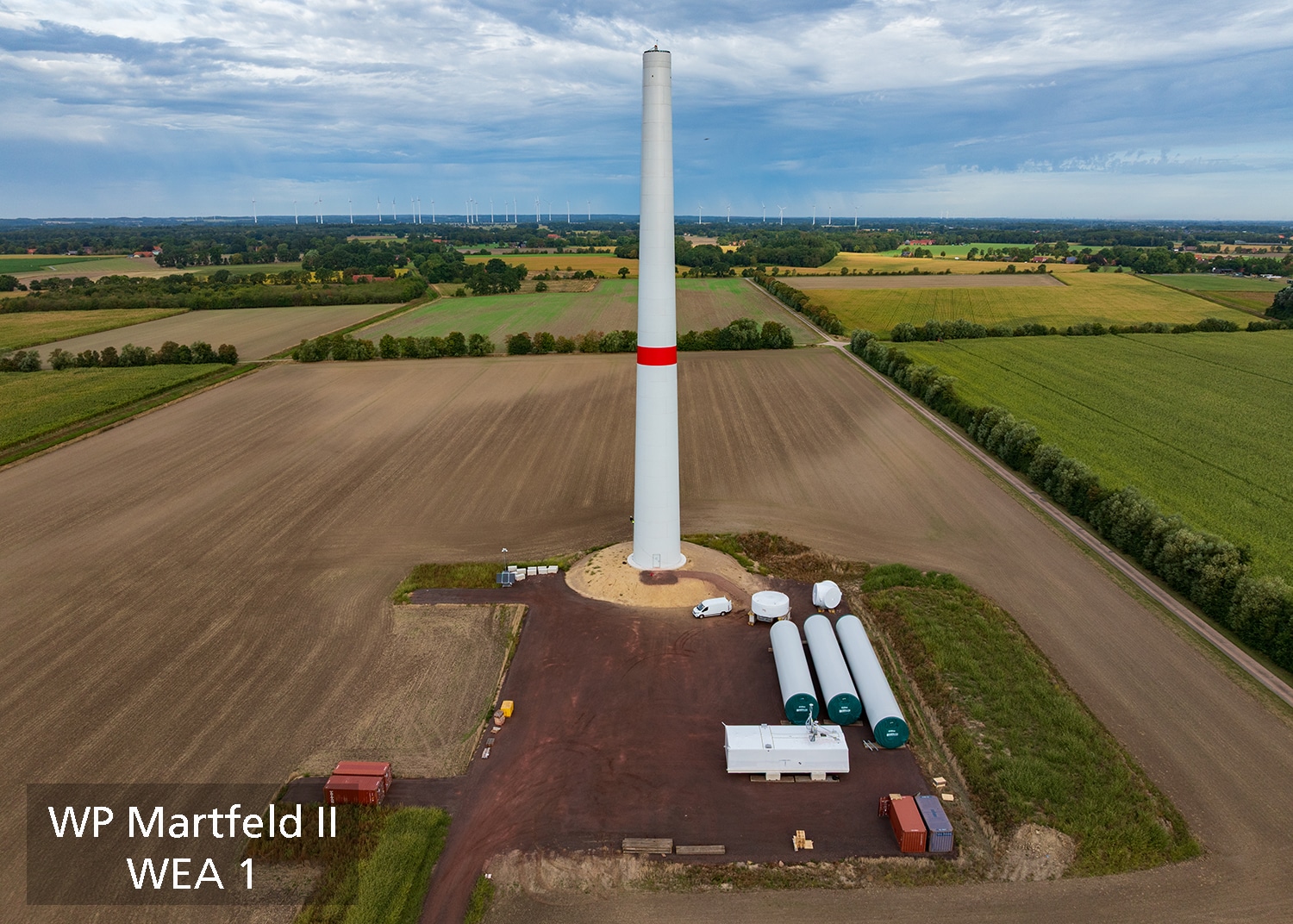

WEA 1
1. KW 51 > Einbau des Füllsands.
2. KW 08 > Einbau der Schottertragschicht (STS).
3. KW 11 > Einbau des Ankerkorbs.
4. KW 12 > Fundamentbau abgeschlossen.
5. KW 26 > Lieferung der Betonturmteile abgeschlossen.
6. KW 28 > 1. Abschnitt des Turmbaus abgeschlossen.

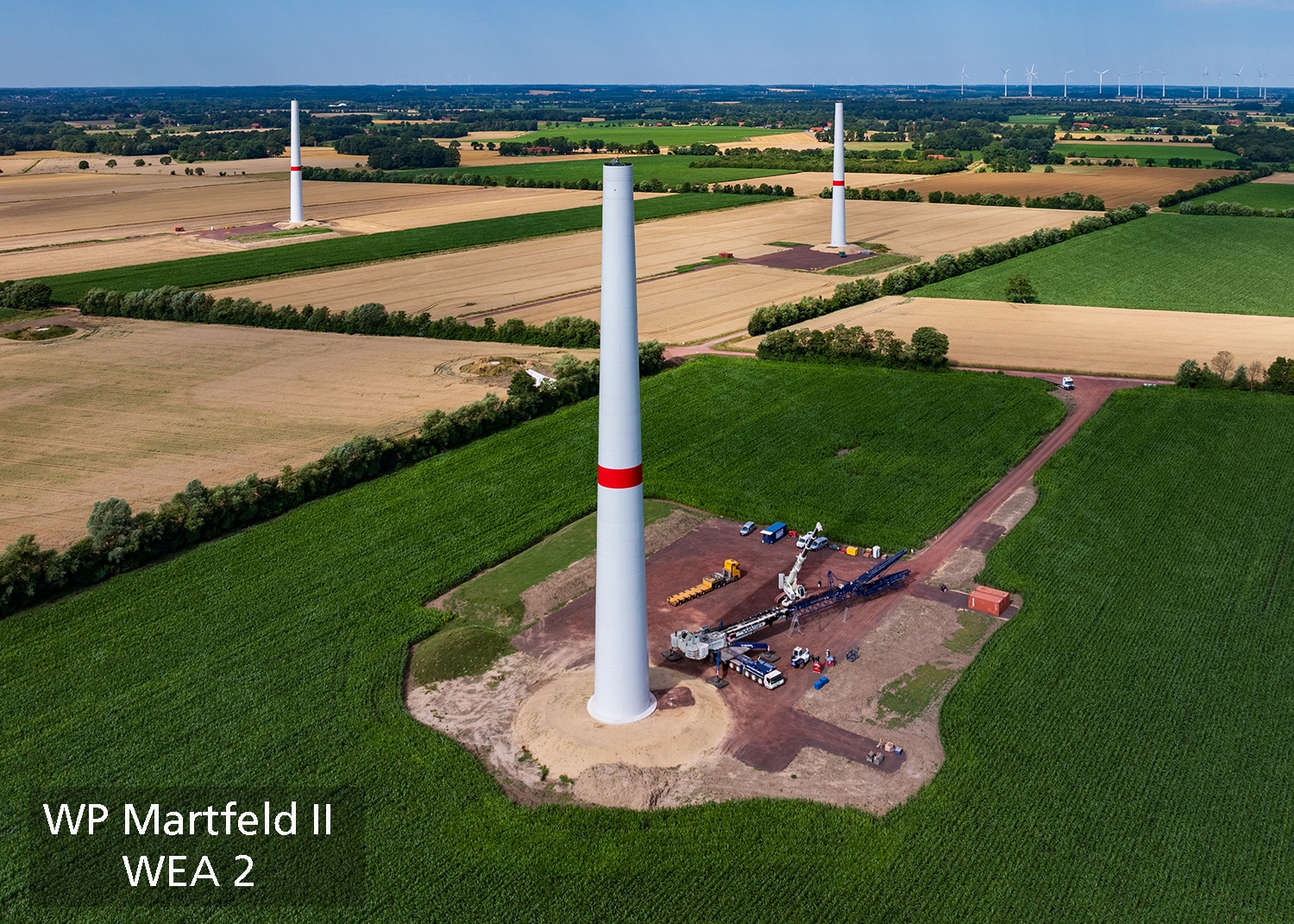

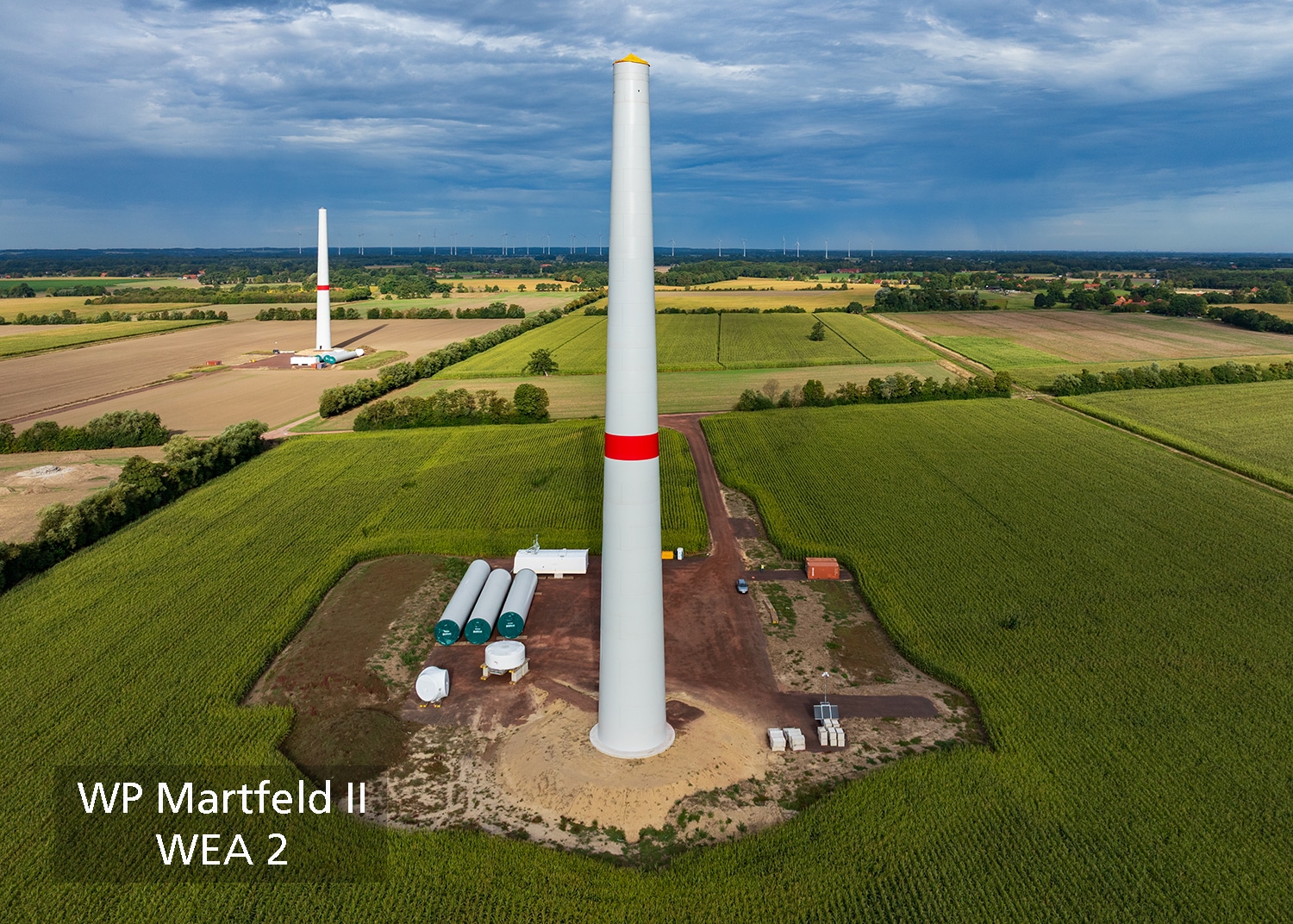

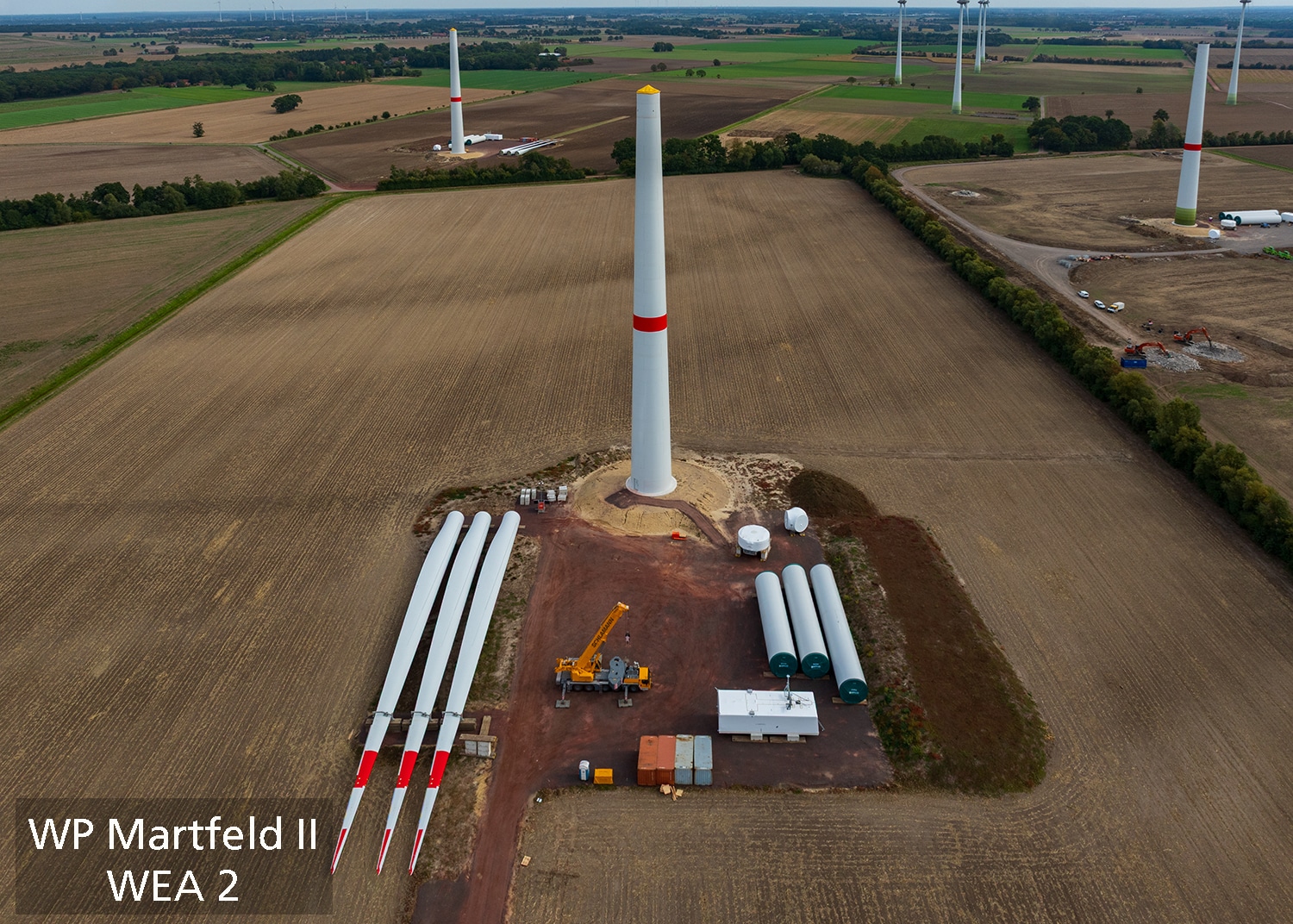

WEA 2
1. KW 30 > Einbau Geogitter / Mineralgemisch in Kranstellfläche.
2. KW 08 > Einbau des Fullsands und STS.
3. KW 15 > Einbau der Bewerung
4. KW 20 > Fundamentbau abgeschlossen.
5. KW 26 > Lieferung der Betonturmteile abgeschlossen.
6. KW 29 > 1. Abschnitt des Turmbaus abgeschlossen.

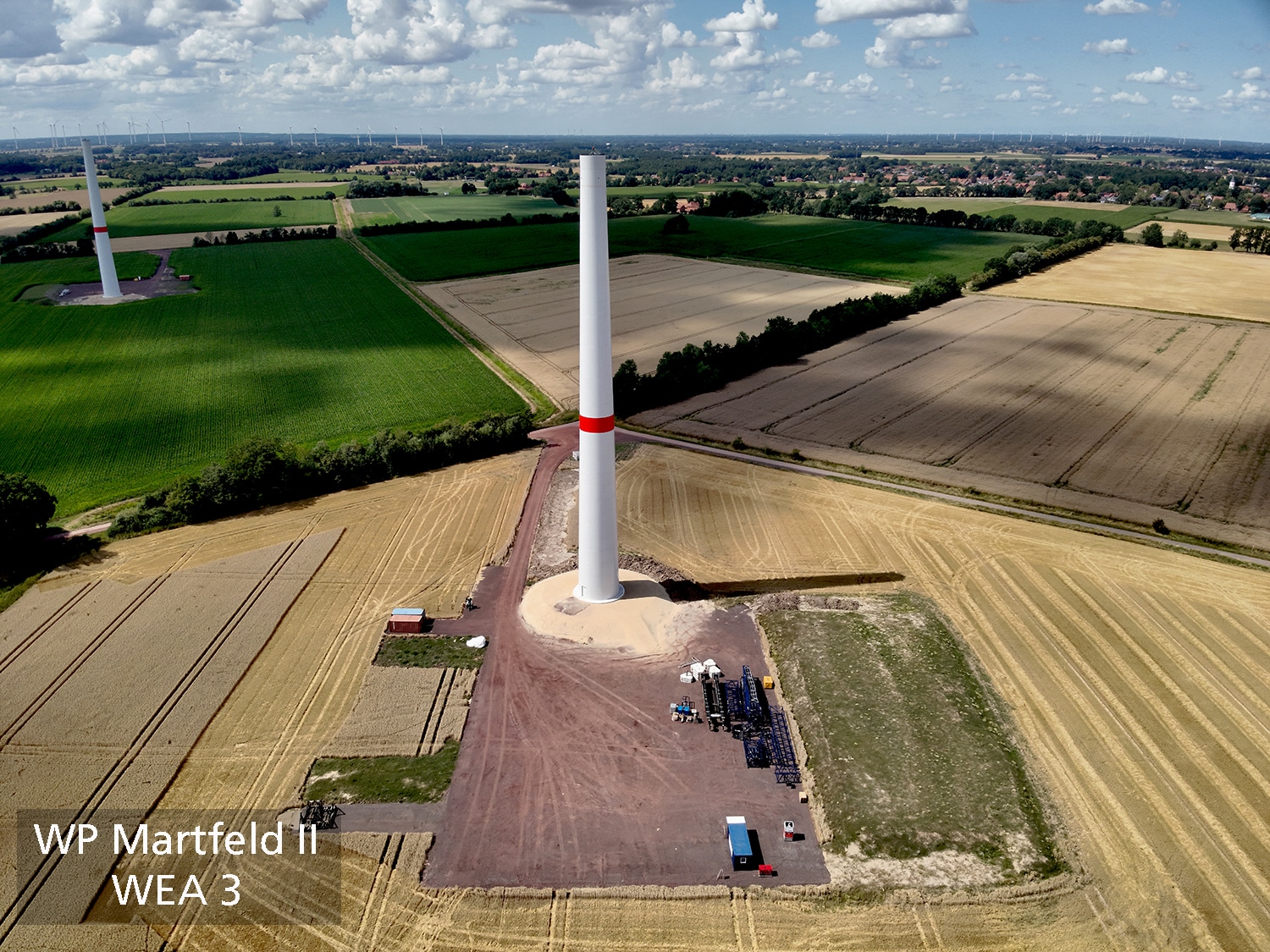

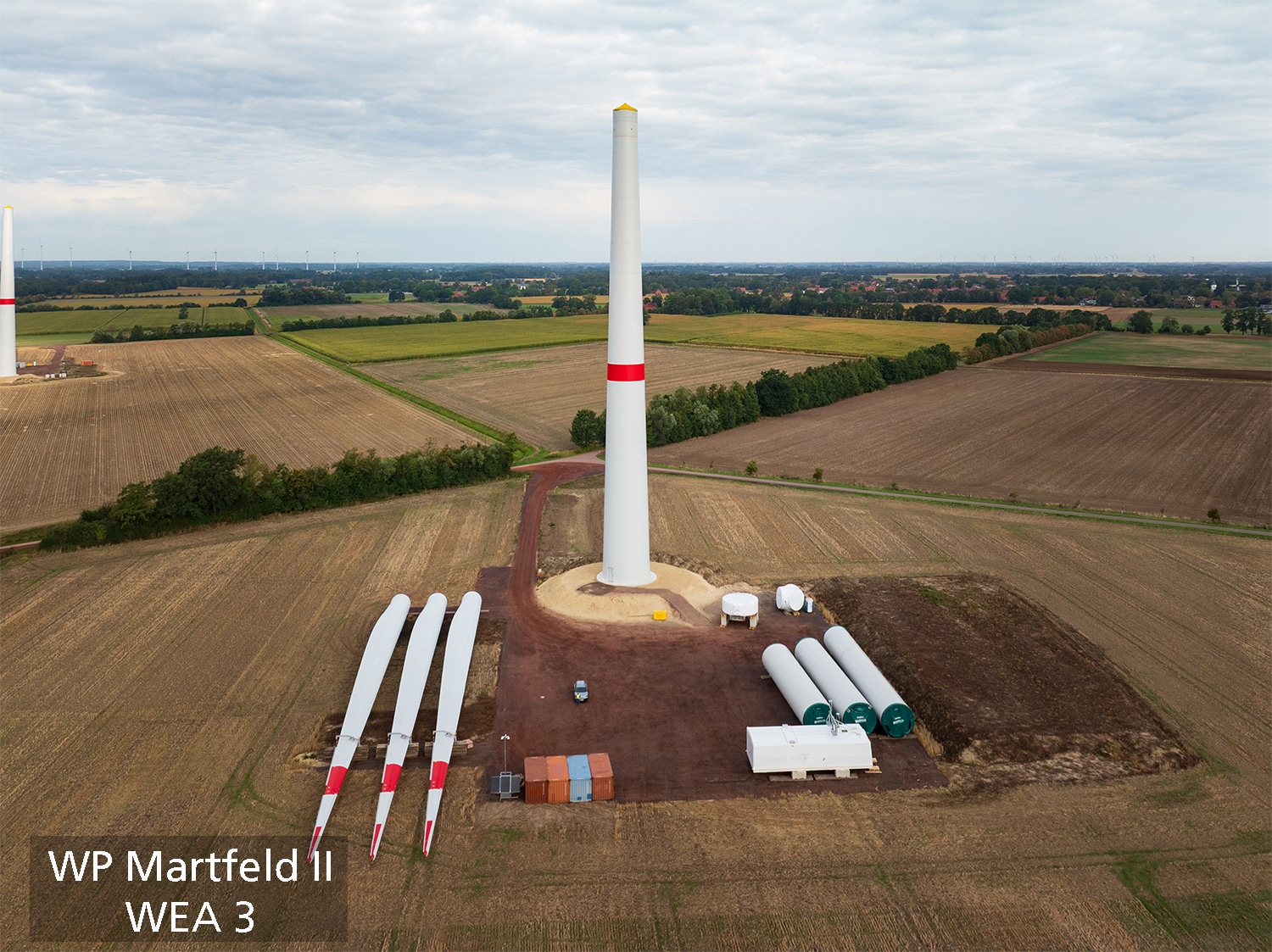

WEA 3
1. KW 08 > Einbau des Fullsands und Schottertragschicht.
2. KW 15 > Einbau der Sauberkeitsschicht.
3. KW 16 > Einbau der Bewehrung.
4. KW 19 > Fundamentbau abgeschlossen.
5. KW 26 > Lieferung der Betonturmteile abgeschlossen.
6. KW 30 > 1. Abschnitt des Turmbaus abgeschlossen.

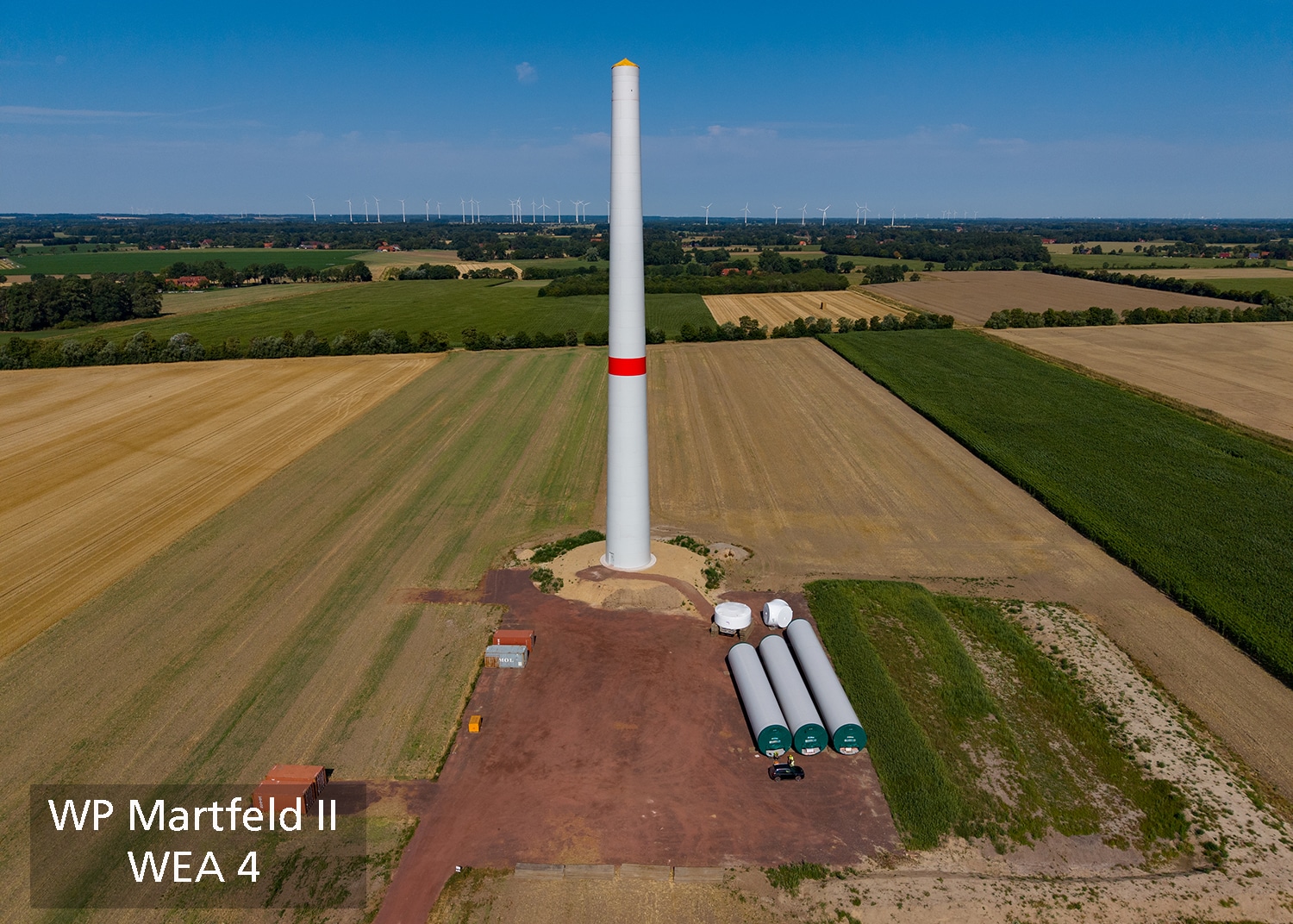

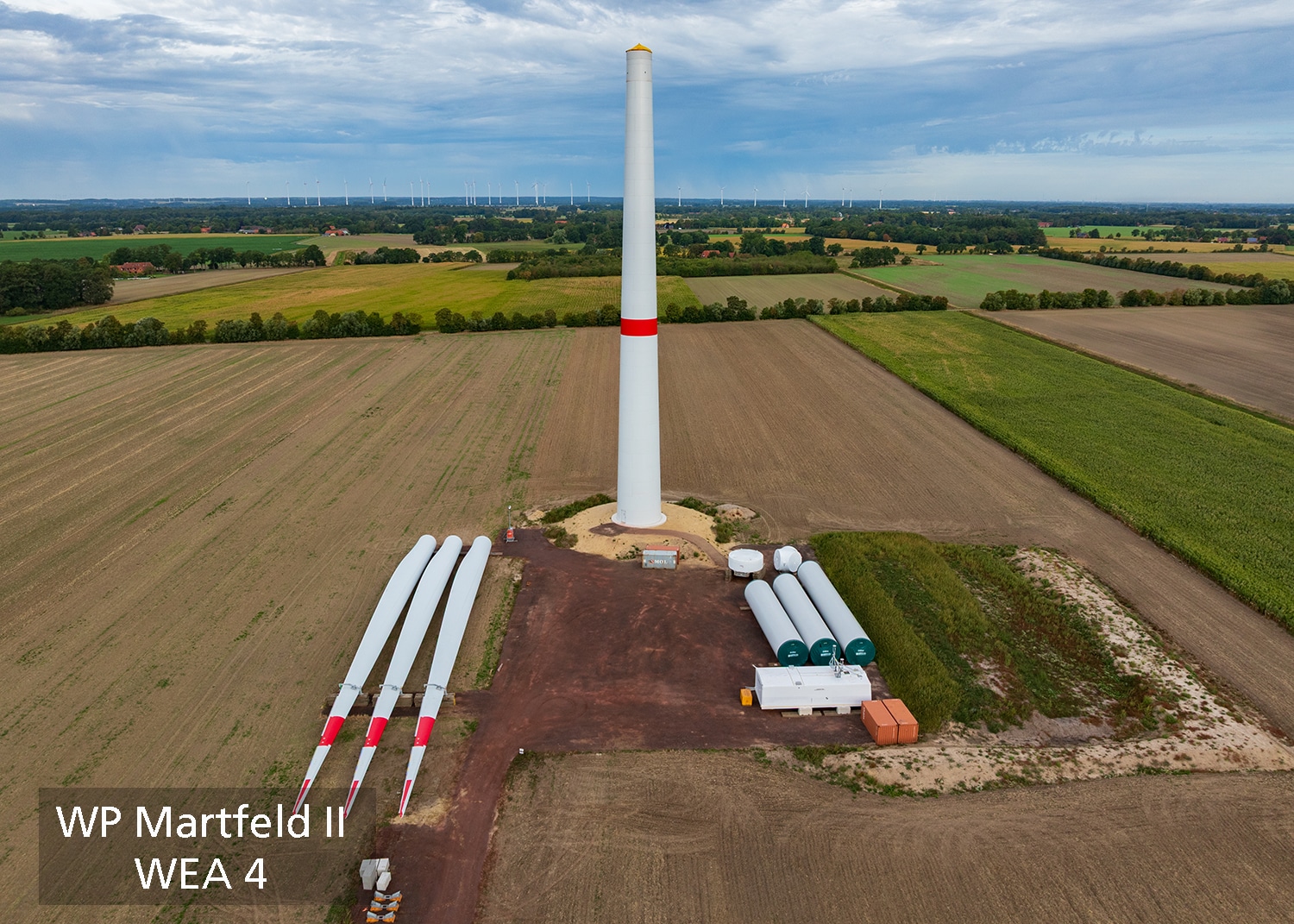

WEA 4
1. KW 08 > Einbau der Kabelrohre.
2. KW 11 > Bewehrungseinbau.
3. KW 13 > Fundamentbau abgeschlossen.
4. KW 26 > Lieferung der Betonturmteile abgeschlossen.
5. KW 27 > 1. Abschnitt des Turmbaus abgeschlossen.
6. KW 32 > Anlieferung der Turmkomponenten.

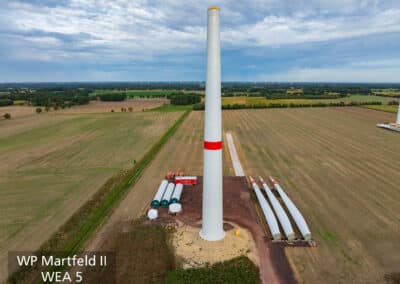

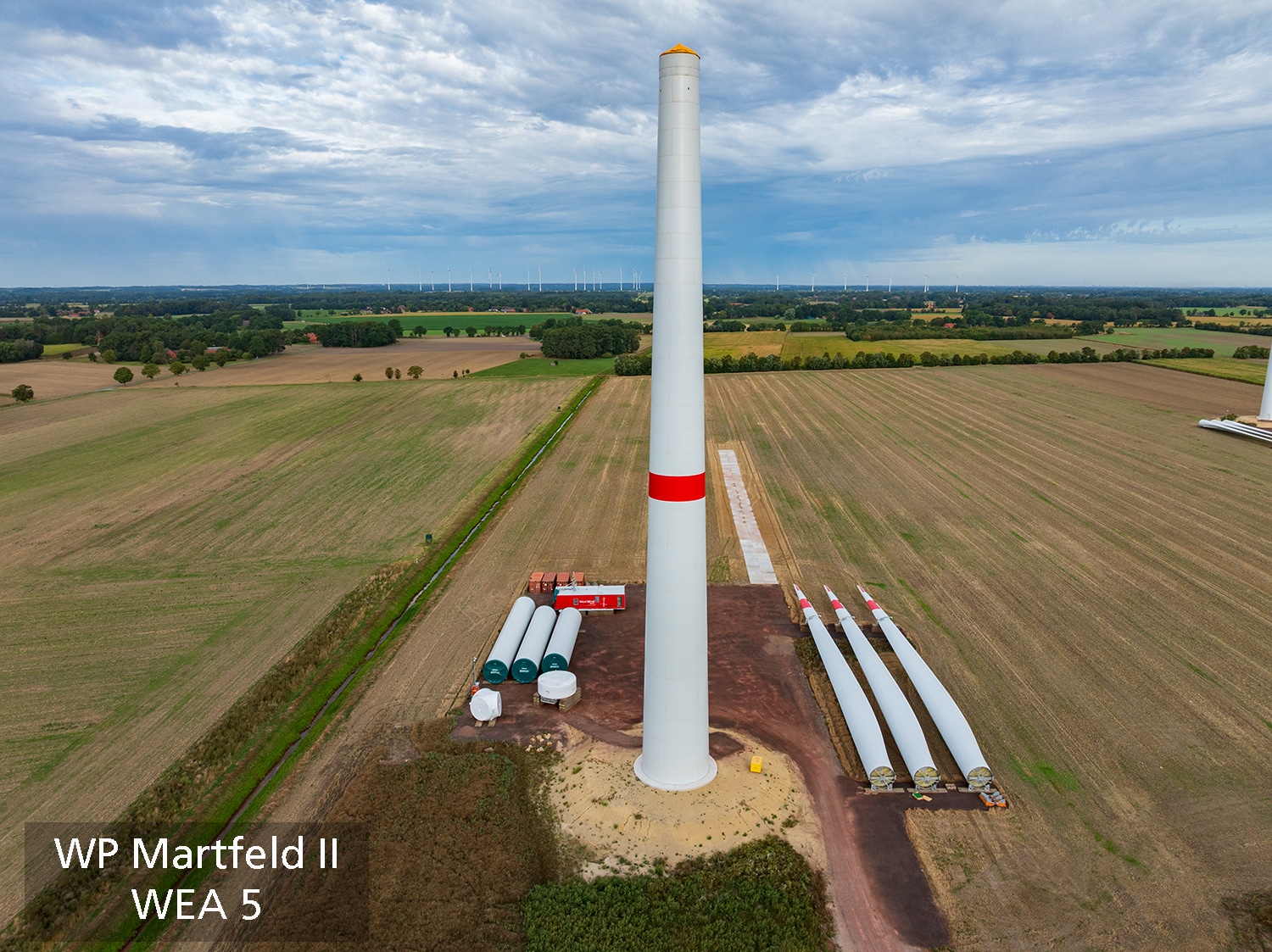

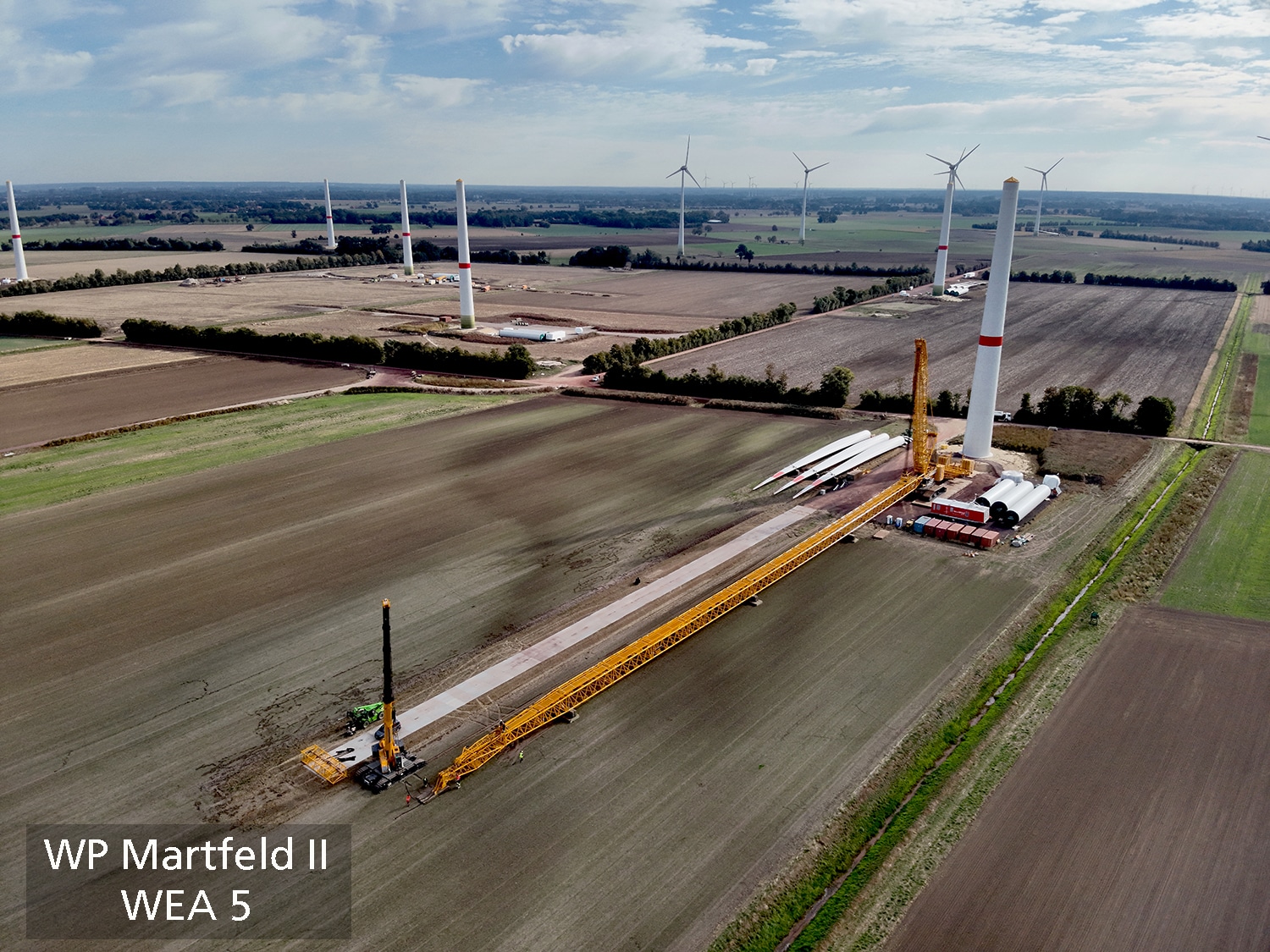

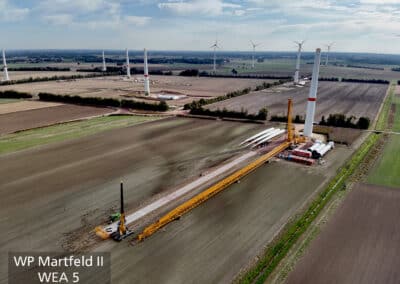

WEA 5
1. KW 08 > Bewehrungseinbau.
2. KW 11 > Fundamentbau abgeschlossen.
3. KW 16 > Abdeckung des Fundaments.
4. KW 22 > Lieferung der Betonturmteile.
5. KW 26 > 1. Abschnitt des Turmbaus abgeschlossen.
6. KW 32 > Anlieferung der Turmkomponenten.

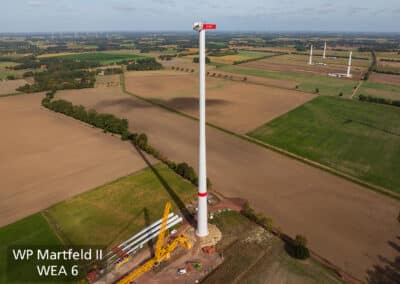

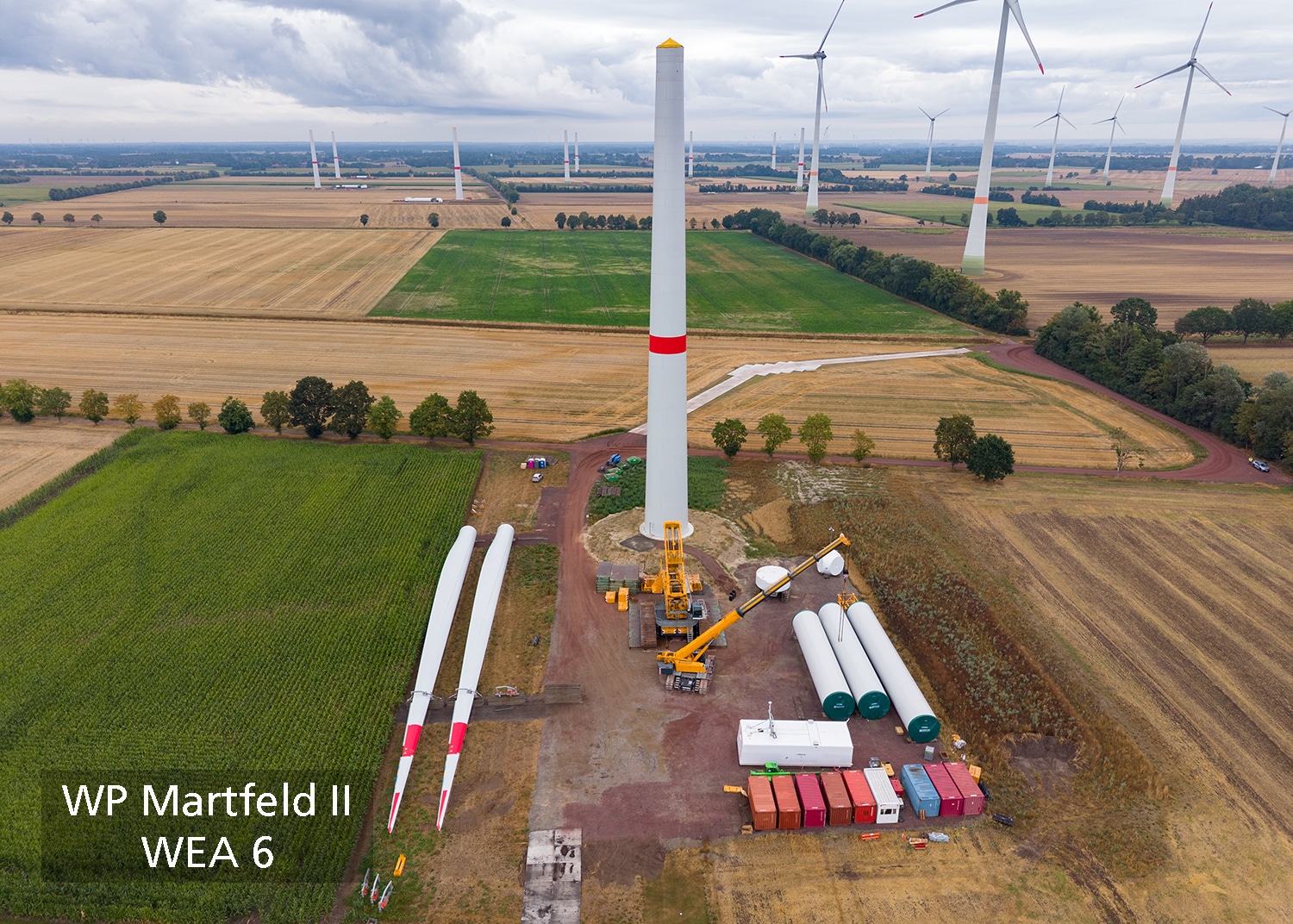

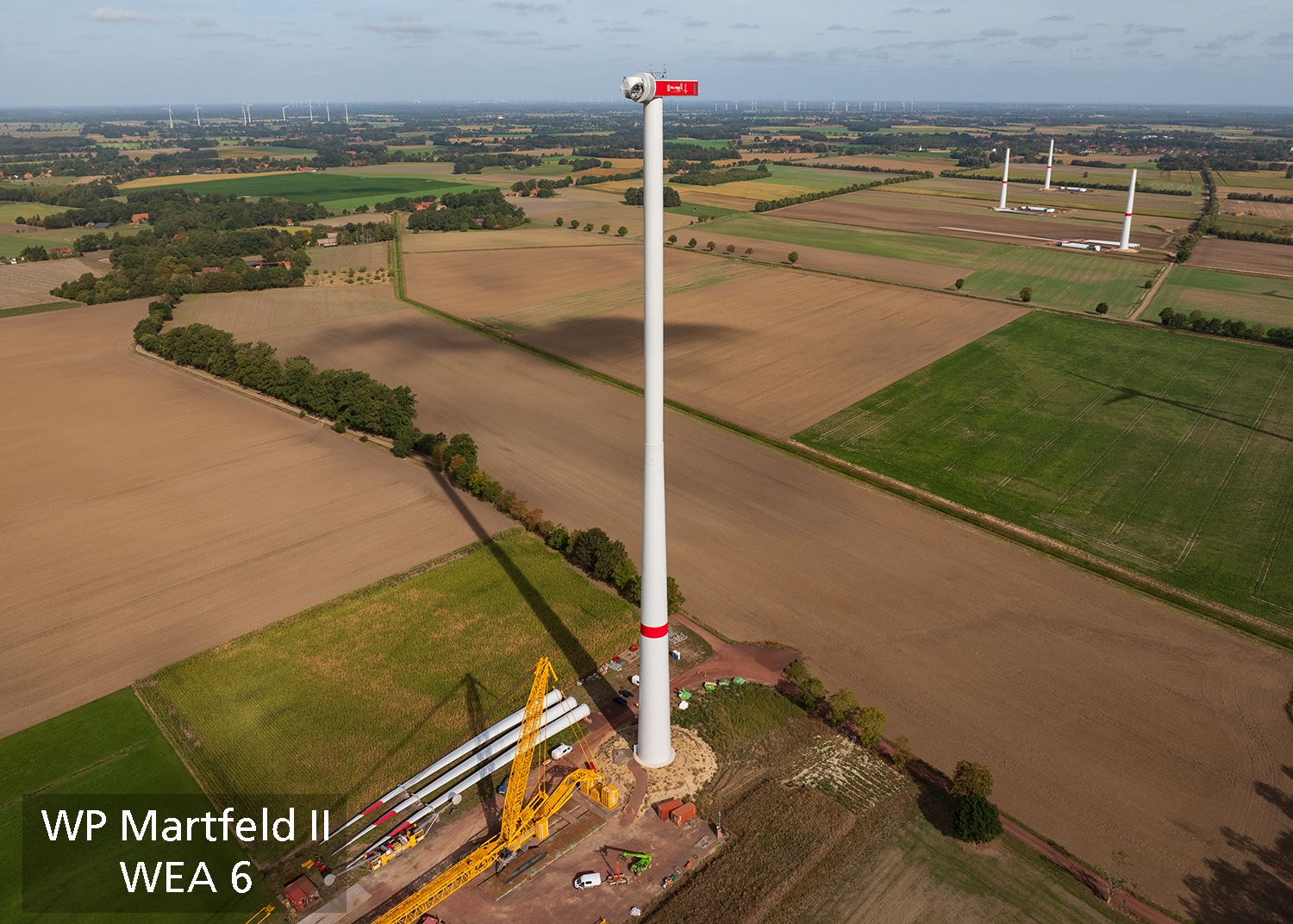

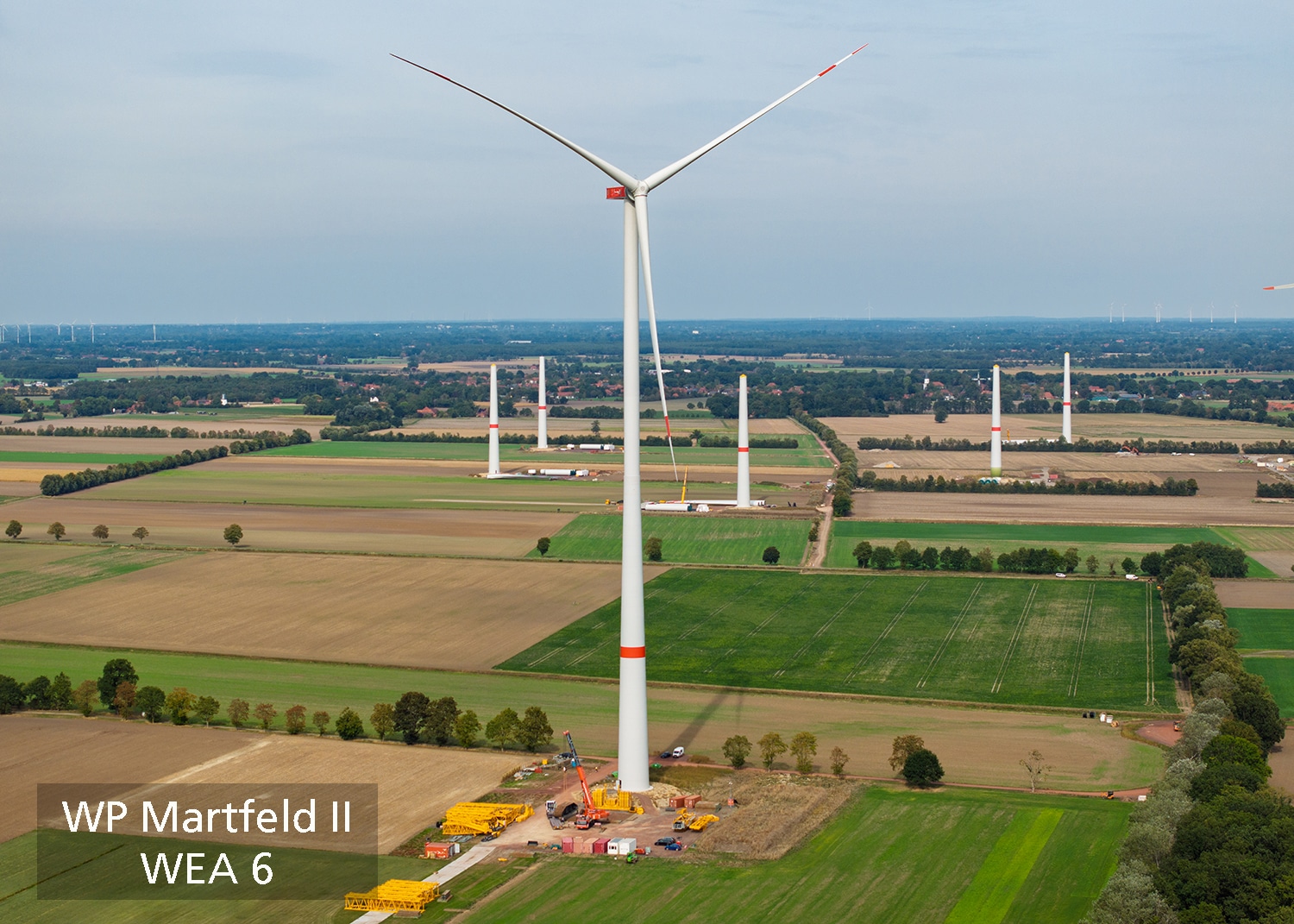

WEA 6
1. KW 08 > Montage des Ankerkorbs.
2. KW 11 > Fundamentbau abgeschlossen.
3. KW 15 > Abdeckung des Fundaments.
4. KW 21 > Lieferung der Betonturmteile abgeschlossen.
5. KW 26 > 1. Abschnitt des Turmbaus abgeschlossen.
6. KW 31 > Anlieferung der Turmkomponenten.
