Windpark Altenmarhorst

Windpark Altenmarhorst

Wir errichten 19 Windenergieanlagen des Typs Enercon E-175 EP5 E2 mit einer Nabenhöhe von 162 m und einer Leistung von 7,0 MW in Ortsteil Altenmarhorst, Stadt Twistringen, Kreis Diepholz.

Inbetriebnahme: 2027
Hersteller: Enercon
Anzahl: 19x Enercon E-175 EP5 E2
Nennleistung: 7,0 MW
Nabenhöhe: 162 M
Rotor: 175 M

Wir errichten 19 Windenergieanlagen des Typs Enercon-175 EP5 E2 mit einer Nabenhöhe von 162 m und einer Leistung von 7,0 MW in Ortsteil Altenmarhorst, Stadt Twistringen, Kreis Diepholz.

Aktueller Sachstand:

Der Turmbau bei den WEA 3, 7 & 8 hat begonnen; die ersten Stahlsegmente des Turms wurden an den Flanschen am Sockel des Fundaments montiert. Gleichzeitig werden Stahlsegmente (Shells) des Turms an alle Standorte geliefert. Die Fundamentarbeiten an den WEA 1, 2, 3, 4, 5, 6, 7, 8, 9, 10, 11, 12, 13,14, 15, 16 und 17 sind abgeschlossen. An den WEA 18 & 19 werden die Fundamentarbeiten fortgesetzt. Die Firma Lüers hat in KW 34 mit dem Ausbau der Erschließungsstraßen & Kranstellflächen begonnen und die Arbeiten werden voraussichtlich Anfang 2026 abgeschlossen sein. Gleichzeitig wird die Baustelle durch Umwelt-, Bodenschutz- und archäologische Begleitmaßnahmen begleitet.

Abgeschlossene Arbeiten im Windpark:

Die von Bauer durchgeführten Bodenverbesserungsarbeiten (RSV) sind abgeschlossen. Der Rückschnitt von Bäumen und Gehölzen erfolgte im Zeitraum September-Oktober 2025 durch die Firma Belke Naturteam aus Schwaförden. Wir danken der Firma Belke Naturteam für die gute Zusammenarbeit und die tadellose Ausführung der Arbeiten.

Die folgenden Firmen waren während der Bauzeit tätig:

Erschließung/Wegebau:
Lüers GmbH, 27239 Twistringen
Archäologische Baubegleitung
Denkmal 3D, 49377 Vechta
Umweltbaubegleitung
Stadtlandkonzept, 33824 Werther
Bodenverbesserungsmaßnahmen
Bauer Maschinen Vertrieb & Service, 86529 Schrobenhausen
Fundamentbau
MFB Bauunternehmen GmbH, 49716 Meppen

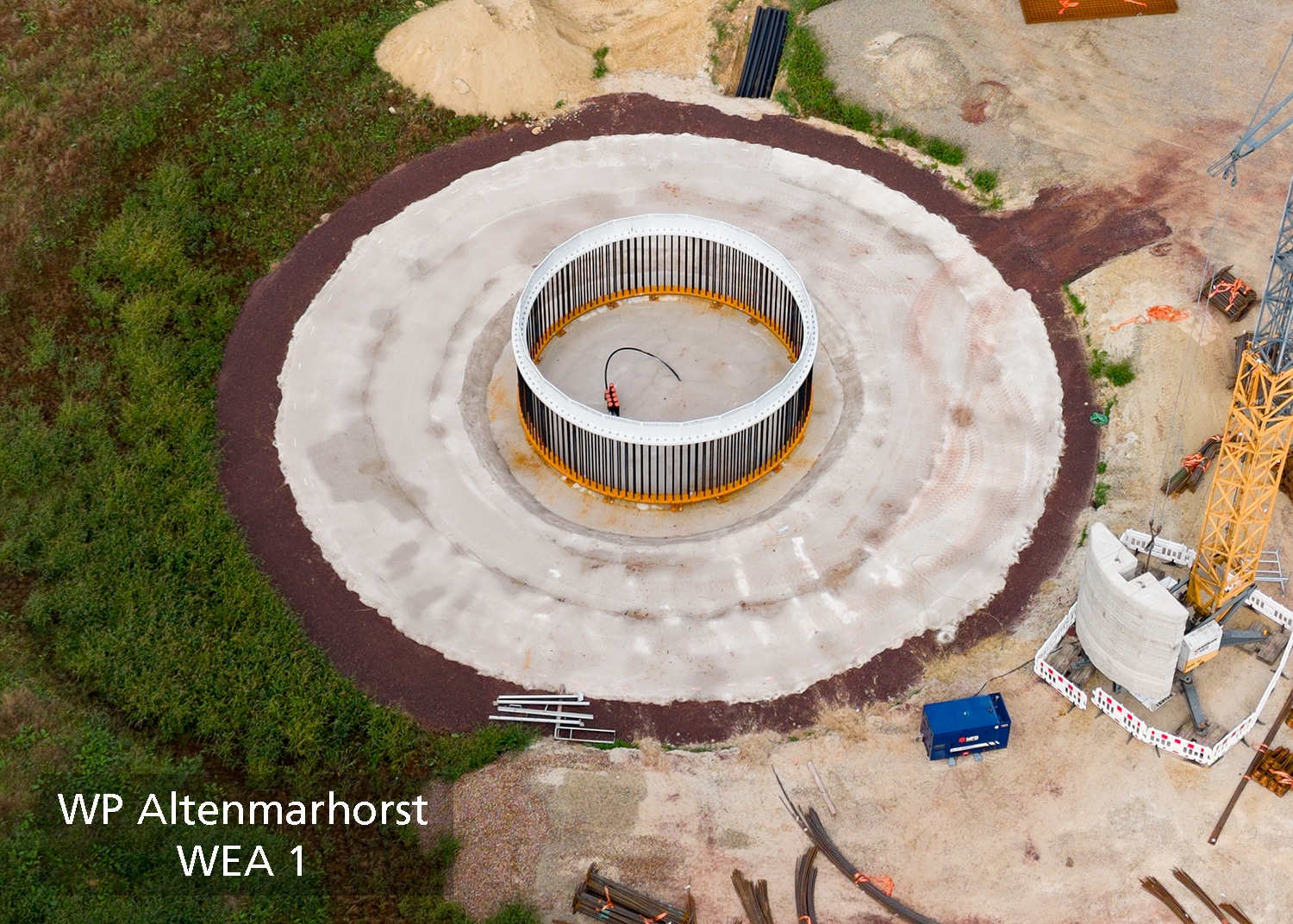

WEA 1
1. KW 15 > Erschließung /Kranstell-und Montageflächen ist fertig.
2. KW 28 > Verlegung der Kabelrohre abgeschlossen.
3. KW 31 > Einbau der Sauberkeitschicht abgeschlossen.
4. KW 34 > Einbau des Ankerkorbs.

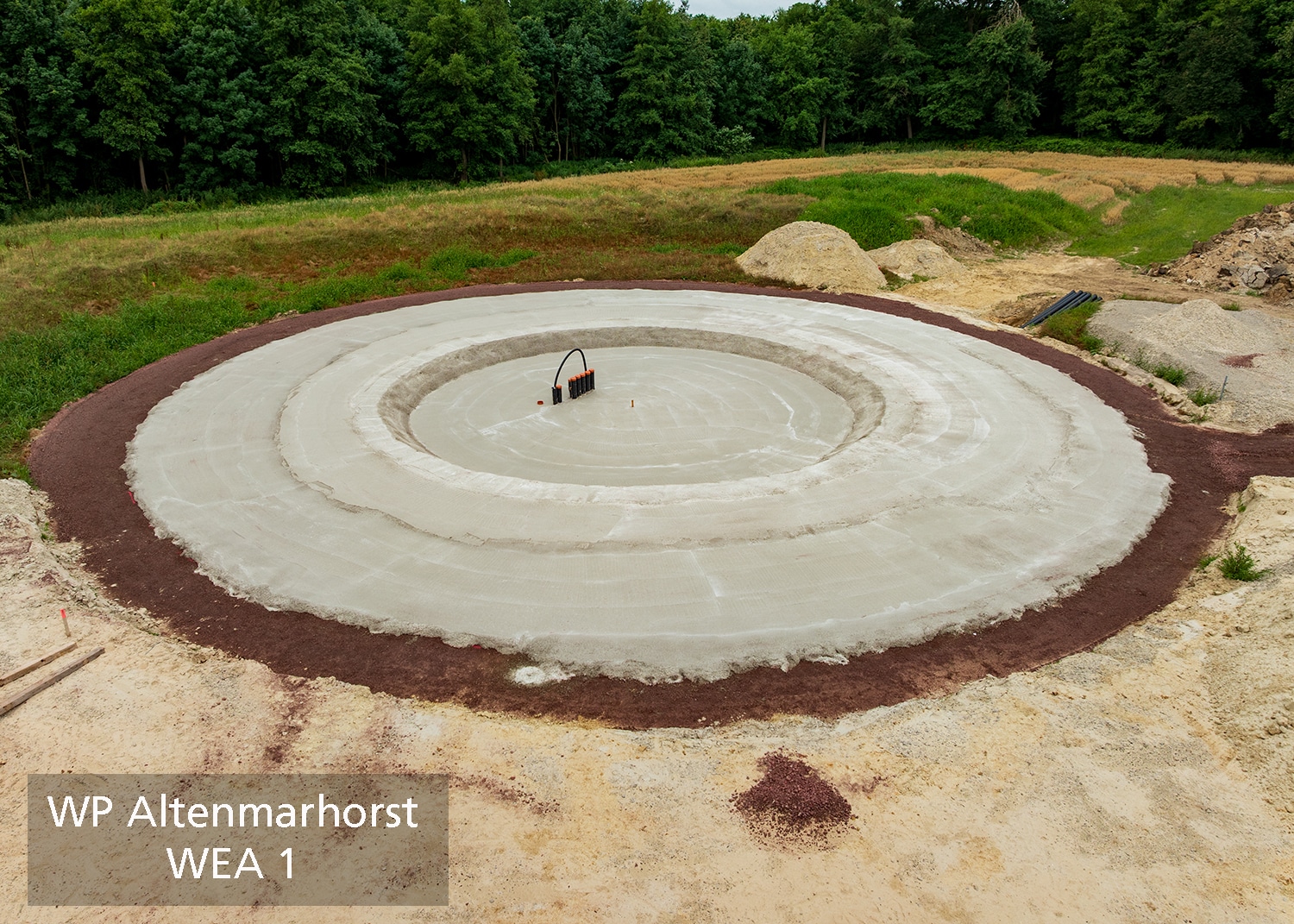

5. KW 37 > Fundamentbau abgeschlossen.

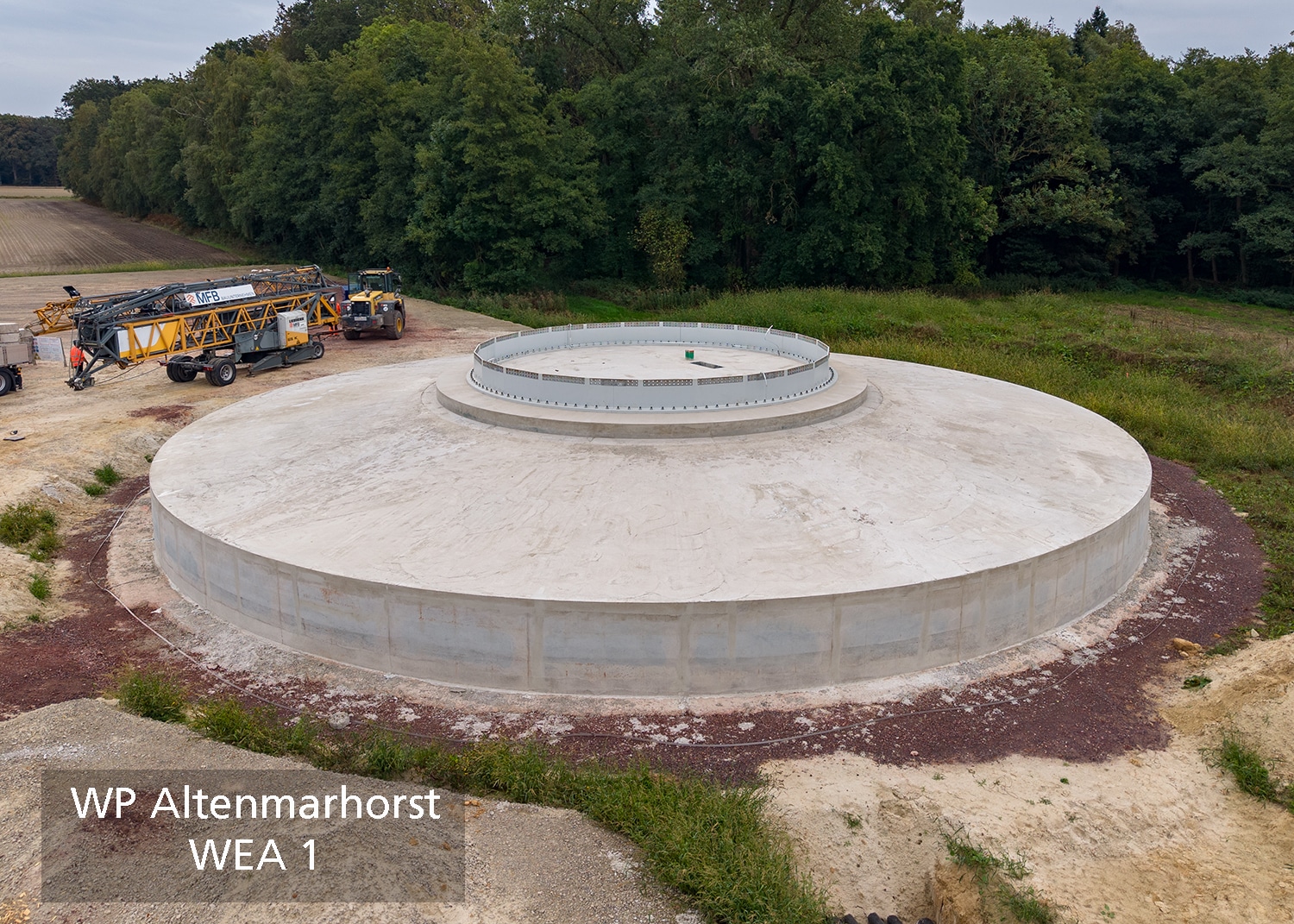

6. KW 42 > Anlieferung der Stahlturmelemente (Shells).

WEA 2
1. KW 28 > Verlegung der Kabelrohre abgeschlossen.
2. KW 31 > Einbau der Sauberkeitsschicht abgeschlossen.
3. KW 33 > Einbau des Ankerkorbs.
4. KW 34 > Bewehrungseinbau.

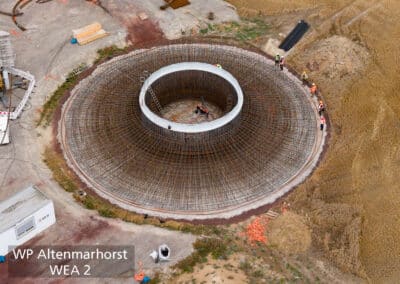

5. KW 37 > Fundamentbau abgeschlossen.

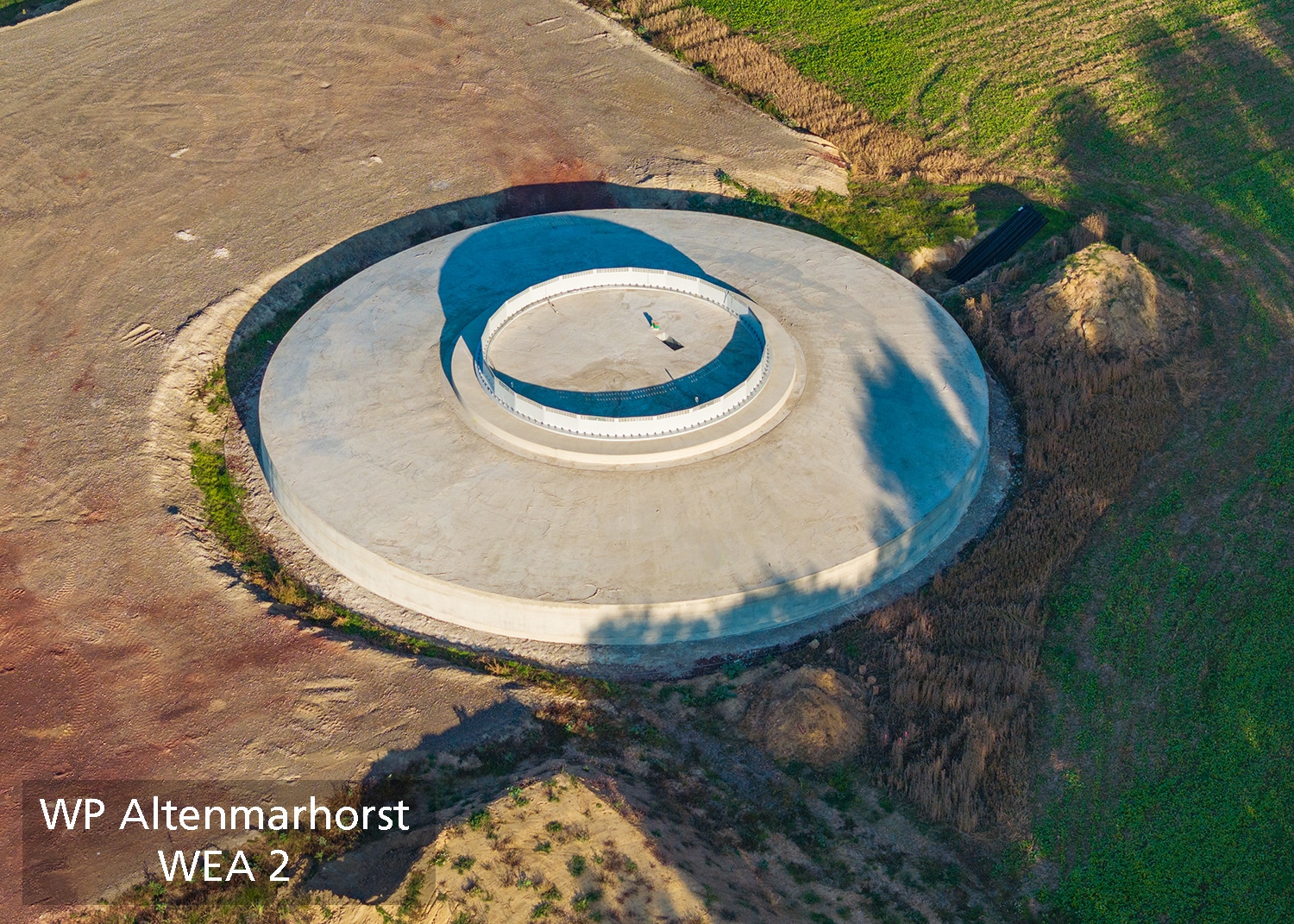

6. KW 39 > Anlieferung der Stahlturmelemente (Shells).

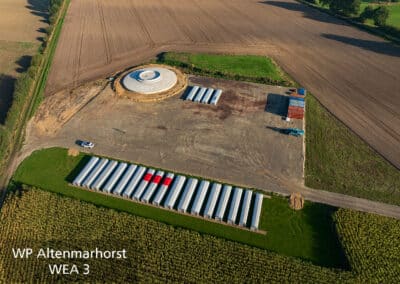

WEA 3
1. KW 22 > Aushub der Baugrube.

2. KW 27 > Einbau des Ankerkorbs.
3. KW 32 > Betonage.
4. KW 33 > Fundamentbau abgeschlossen.

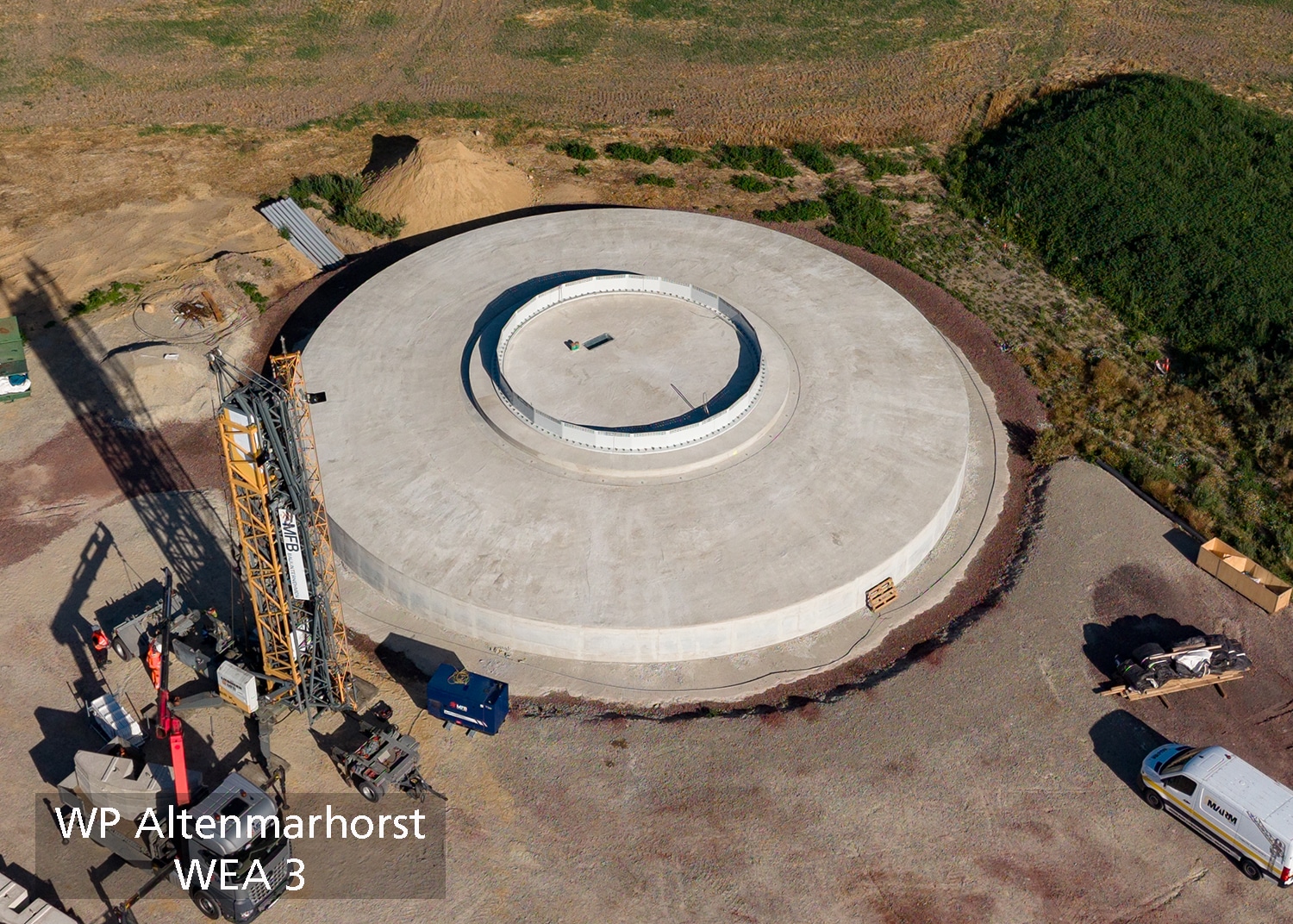

5. KW 38 > Anlieferung der Stahlturmelemente (Shells).

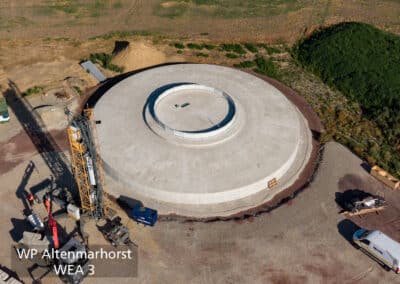

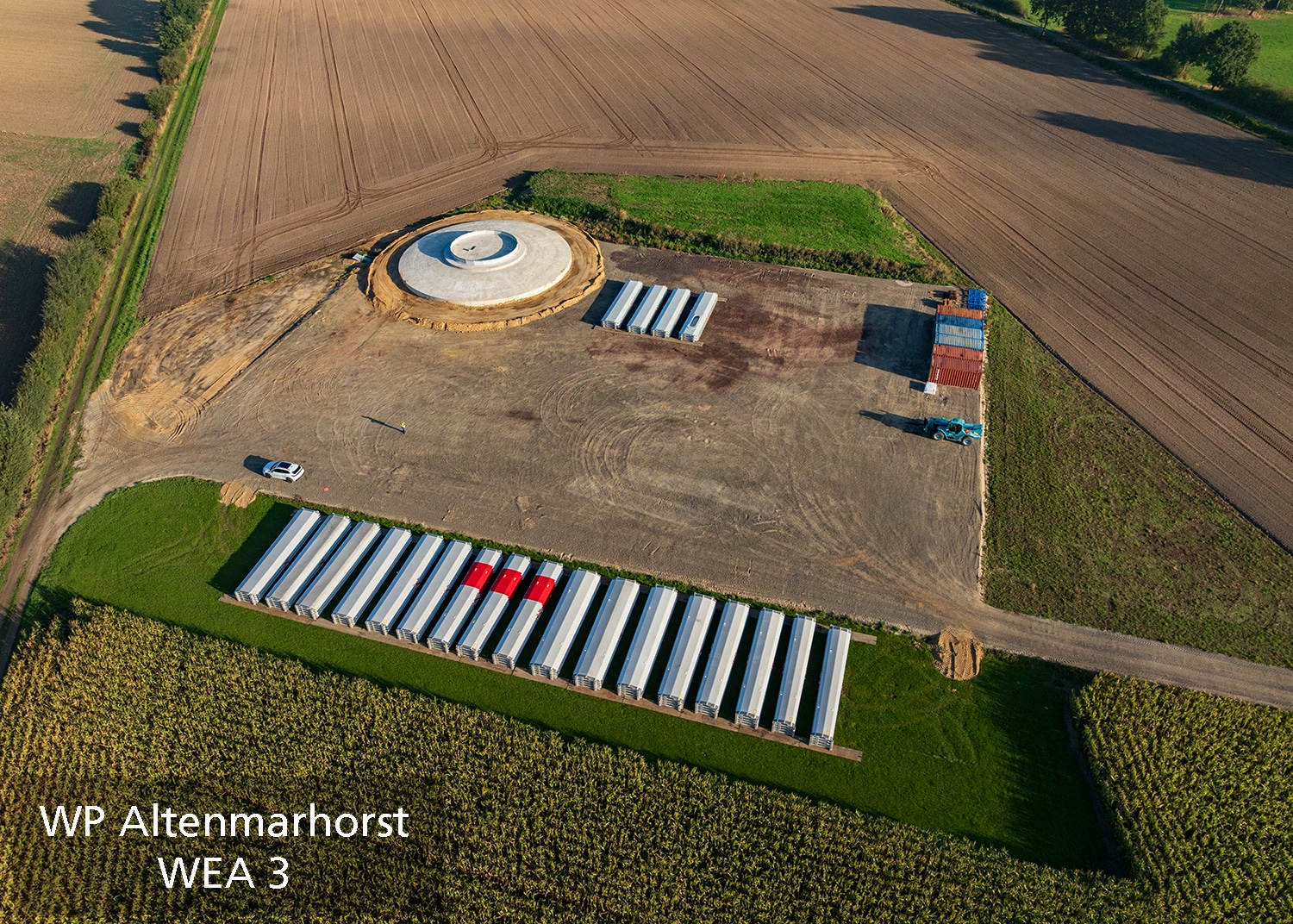

6. KW 44 > Turmbau beginnt.

WEA 4
1. KW 28 > Einbau der Sauberkeitsschicht.
2. KW 32 > Einbau des Ankerkorbs.
3. KW 33 > Bewehrungseinbau.

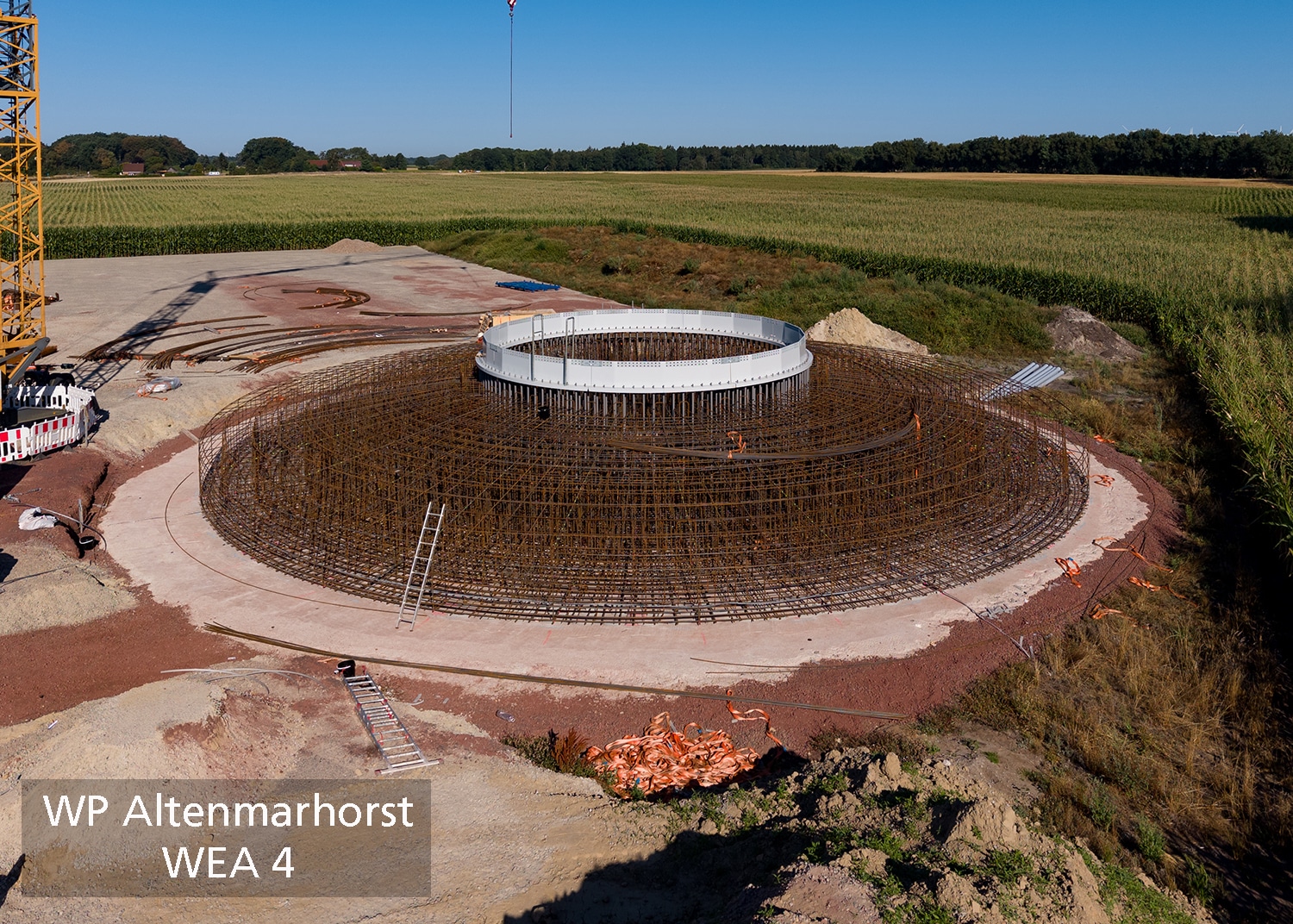

4. KW 34 > Betonage.

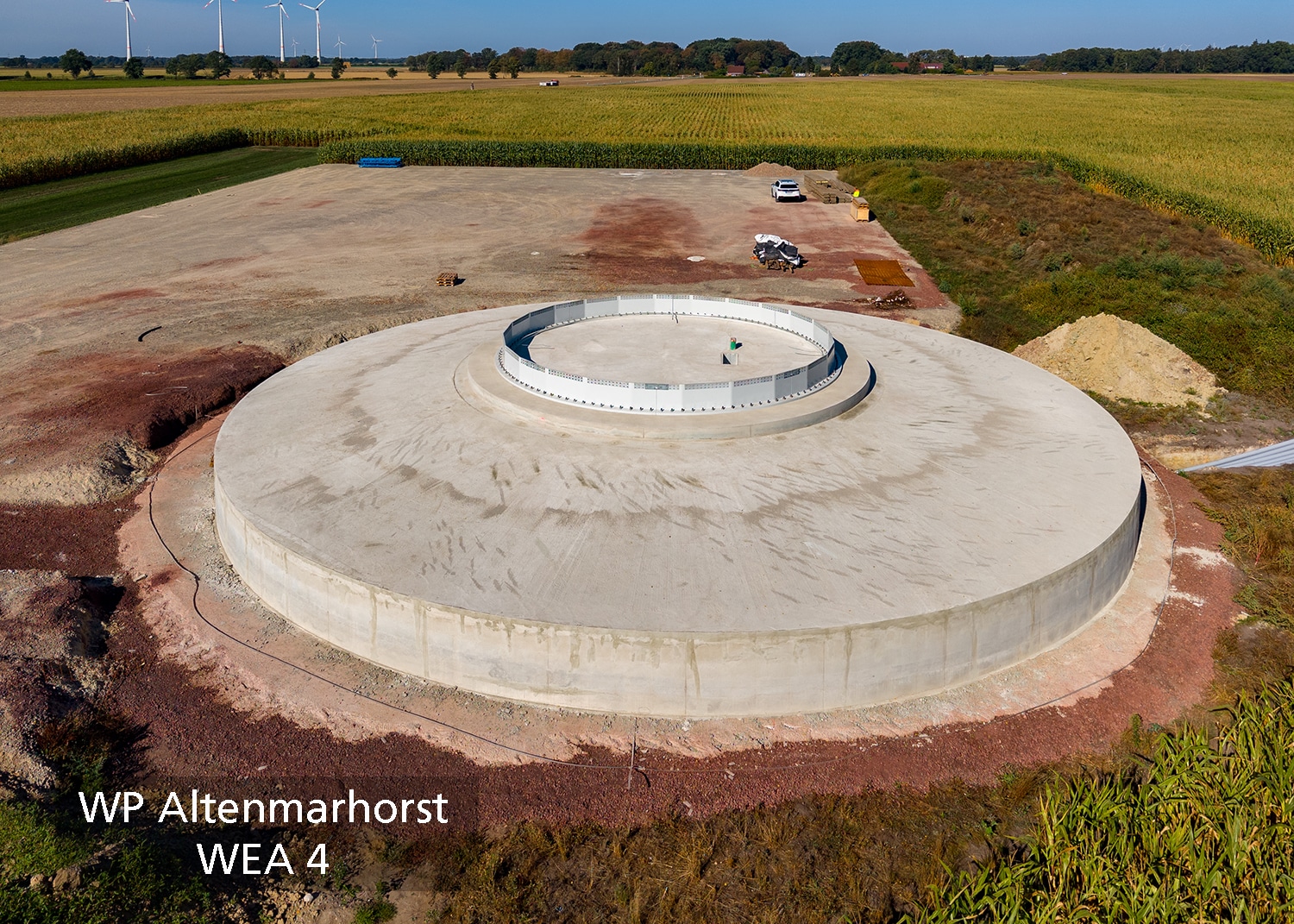

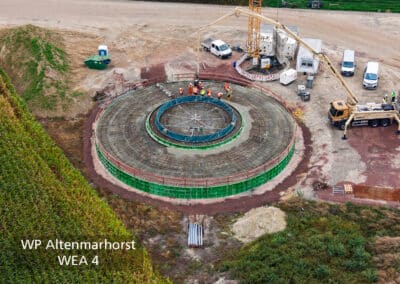

5. KW 36 > Fundamentbau abgeschlossen.
6. KW 39 > Anlieferung der Stahlturmelemente (Shells).

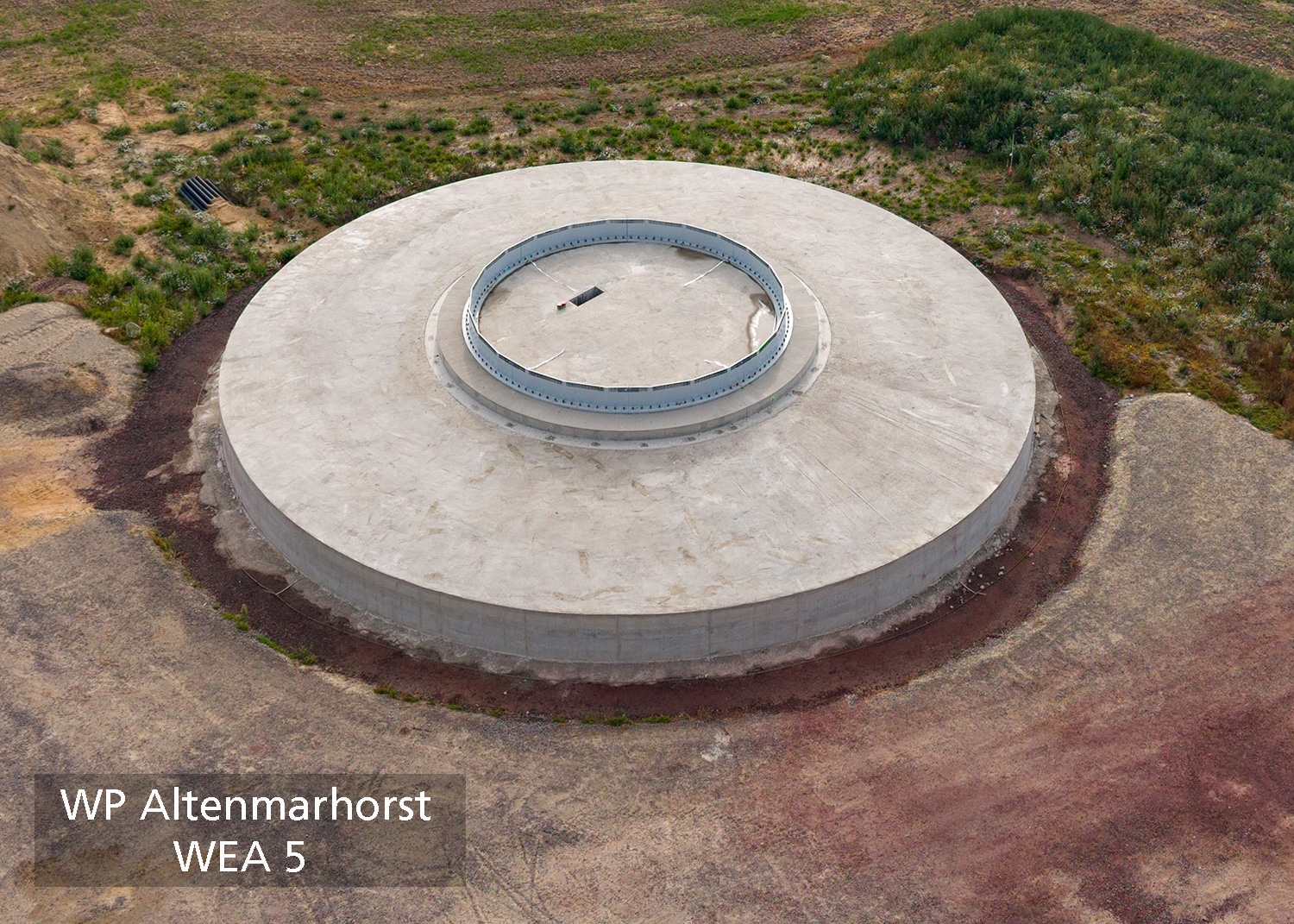

WEA 5
1. KW 27 > Einbau des Ankerkorbs.
2. KW 30 > Bewehrungseinbau.
3. KW 32 > Betonage abgeschlosssen.
4. KW 33 > Fundamentbau abgeschlossen.

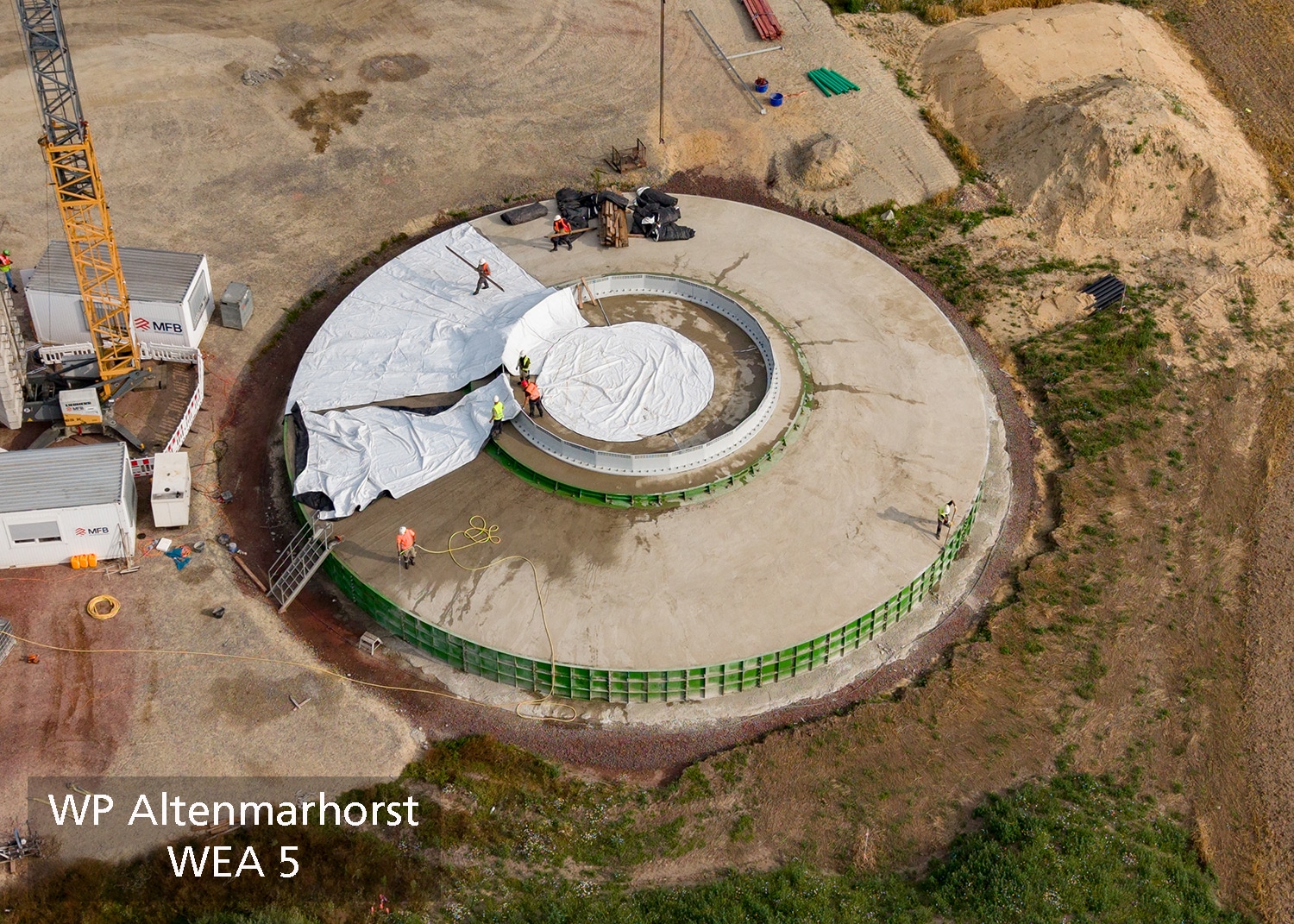

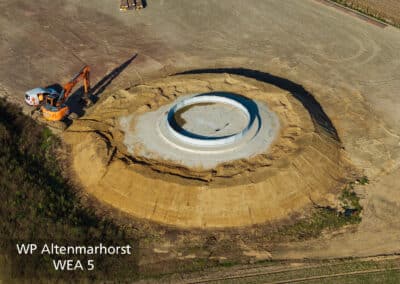

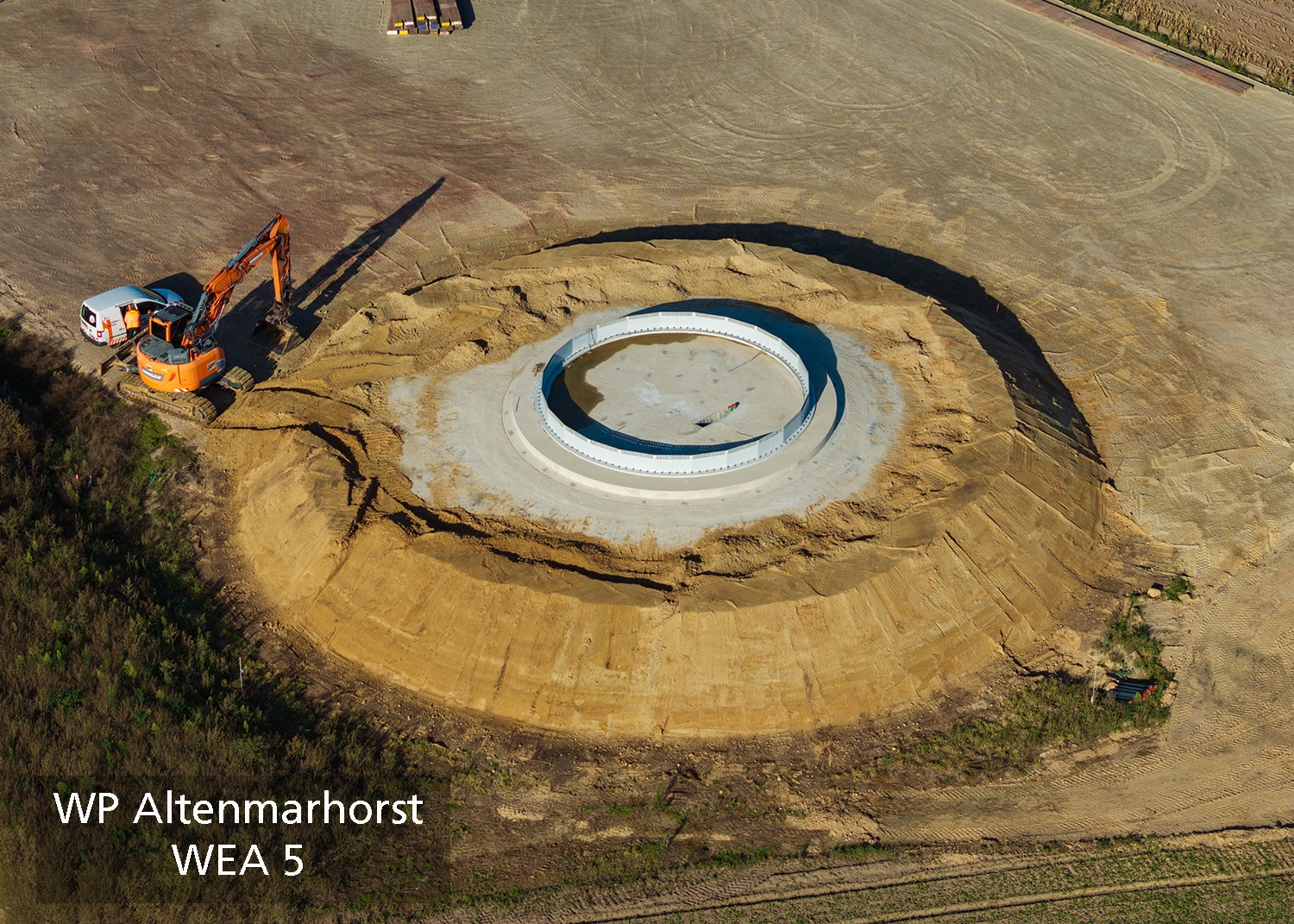

5. KW 37 > Andecken des Fundaments.
6. KW 39 > Anlieferung der Stahlturmelemente (Shells).

WEA 6
1. KW 28 > Einbau der Sauberkeitsschicht &  der Ankerkorb.
2. KW 32 > Bewehrungseinbau.
3. KW 33 > Betonage.

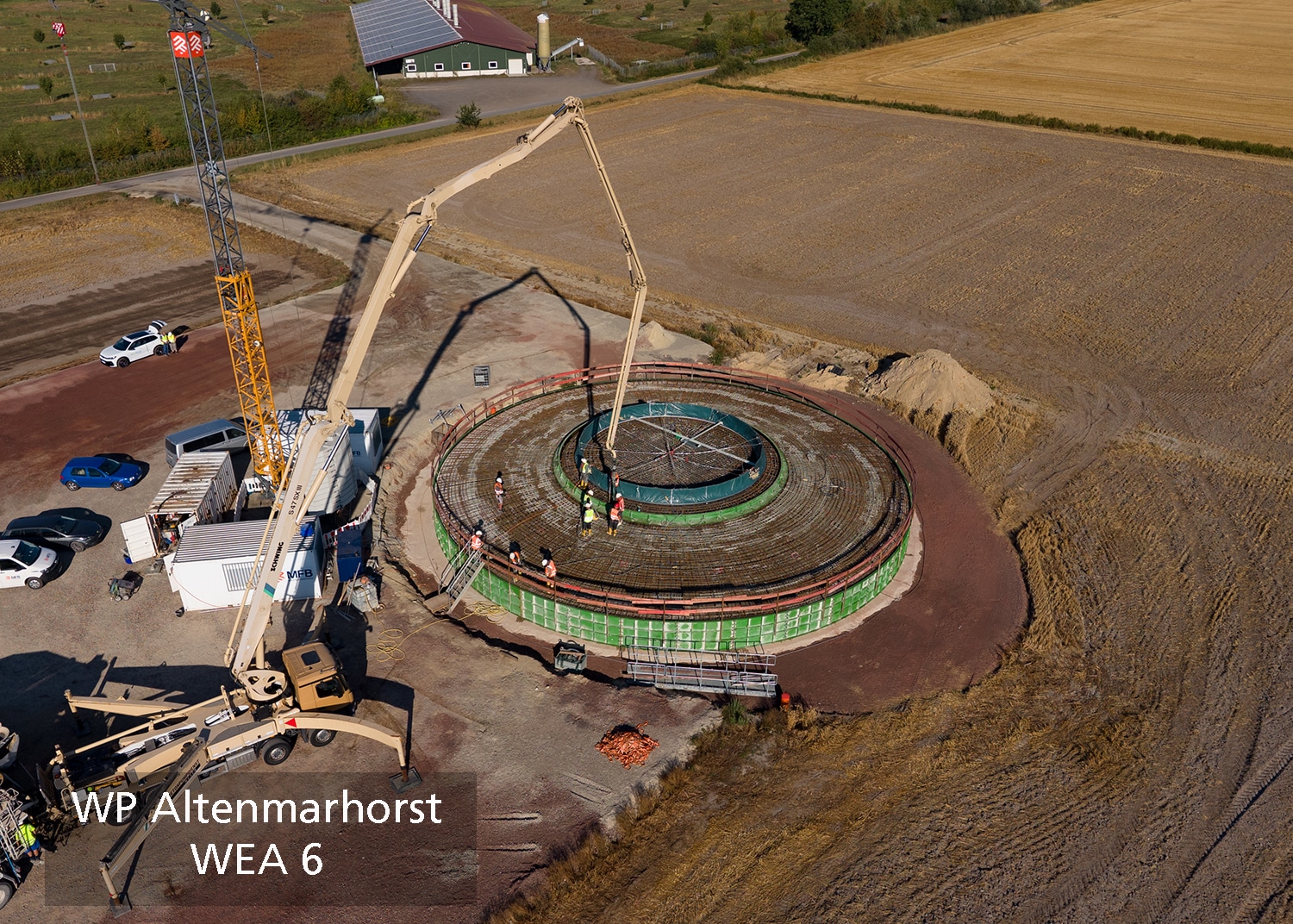

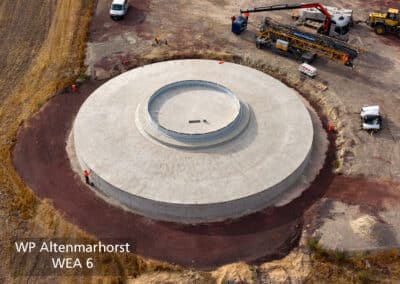

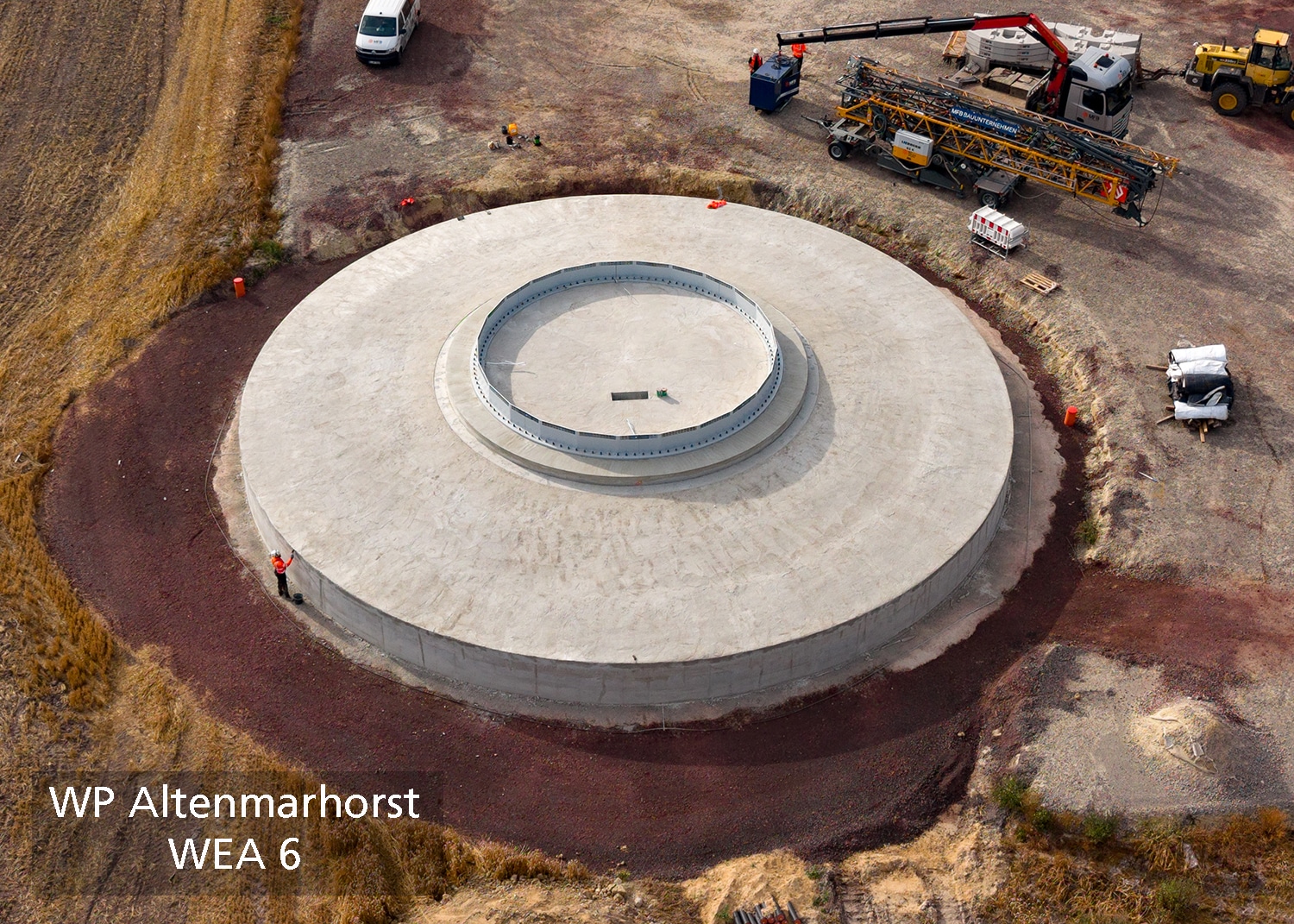

4. KW 34 > Fundamentbau abgeschlossen.

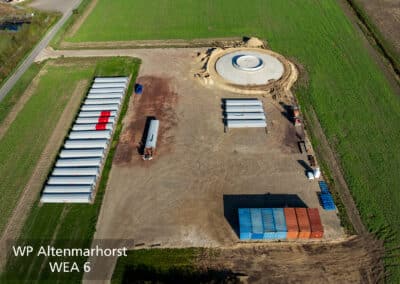

5. KW 39 > Anlieferung der Stahlturmelemente (Shells).

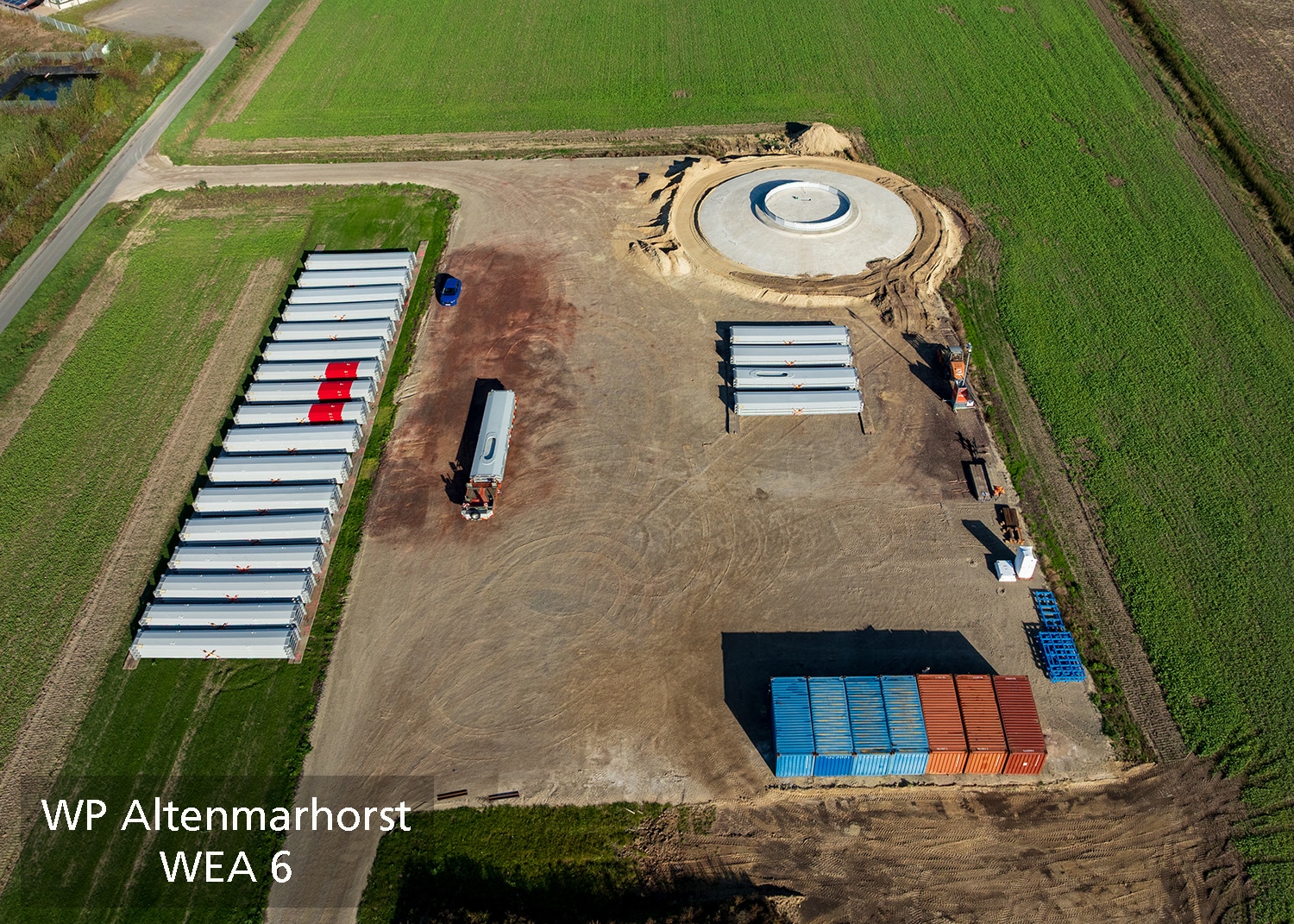

6. KW 40 > Andecken des Fundaments.

WEA 7
1. KW 19 > Rüttelstopfverdichtung (RSV) Arbeiten abgeschlossen.
2. KW 26 > Fundamentbau.
3. KW 27 > Betonage.
4. KW 28 > Fundamentbau abgeschlossen.
5. KW 39 > Anlieferung der Stahlturmelemente (Shells).

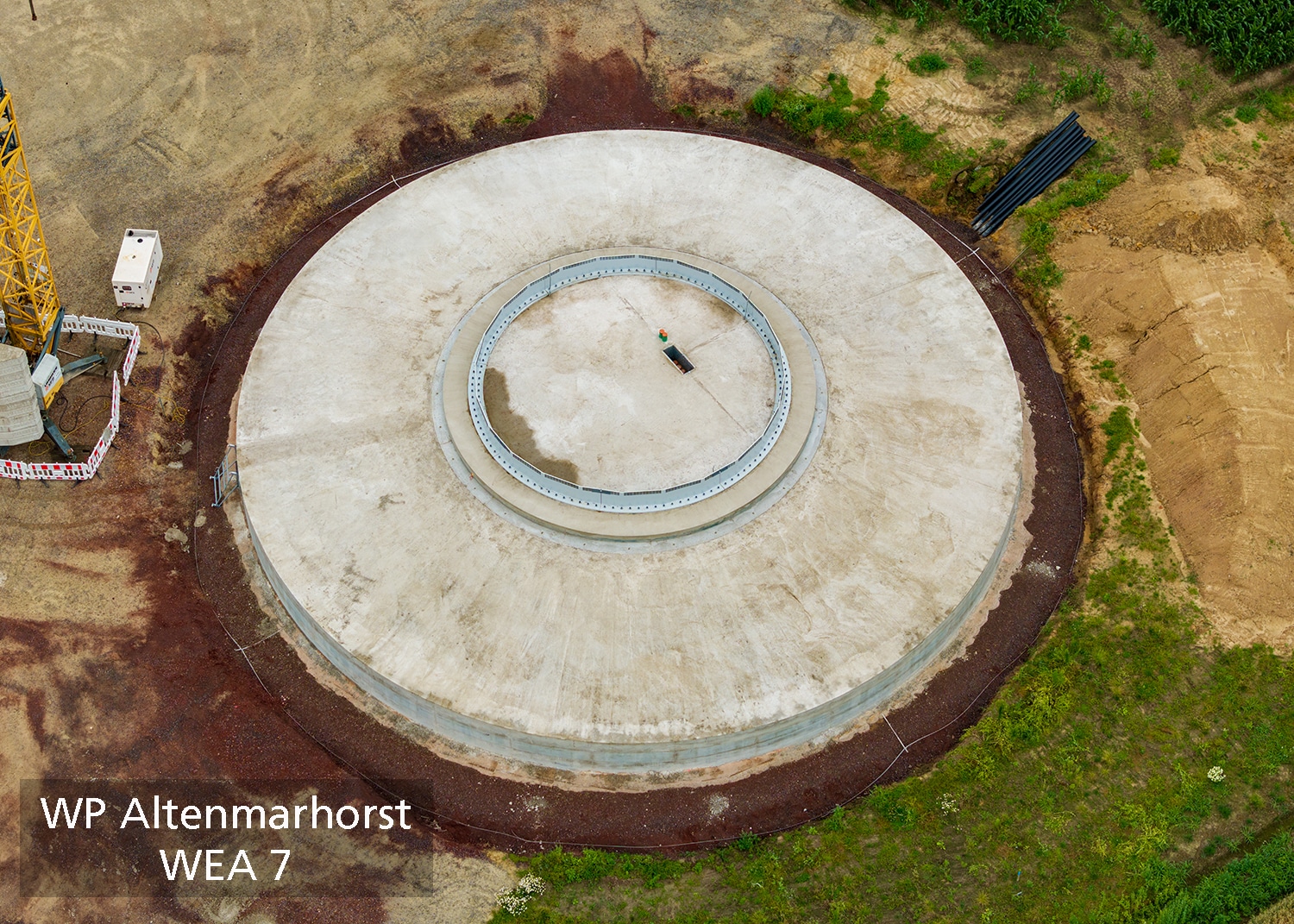

6. KW 44 > Turmbau beginnt.

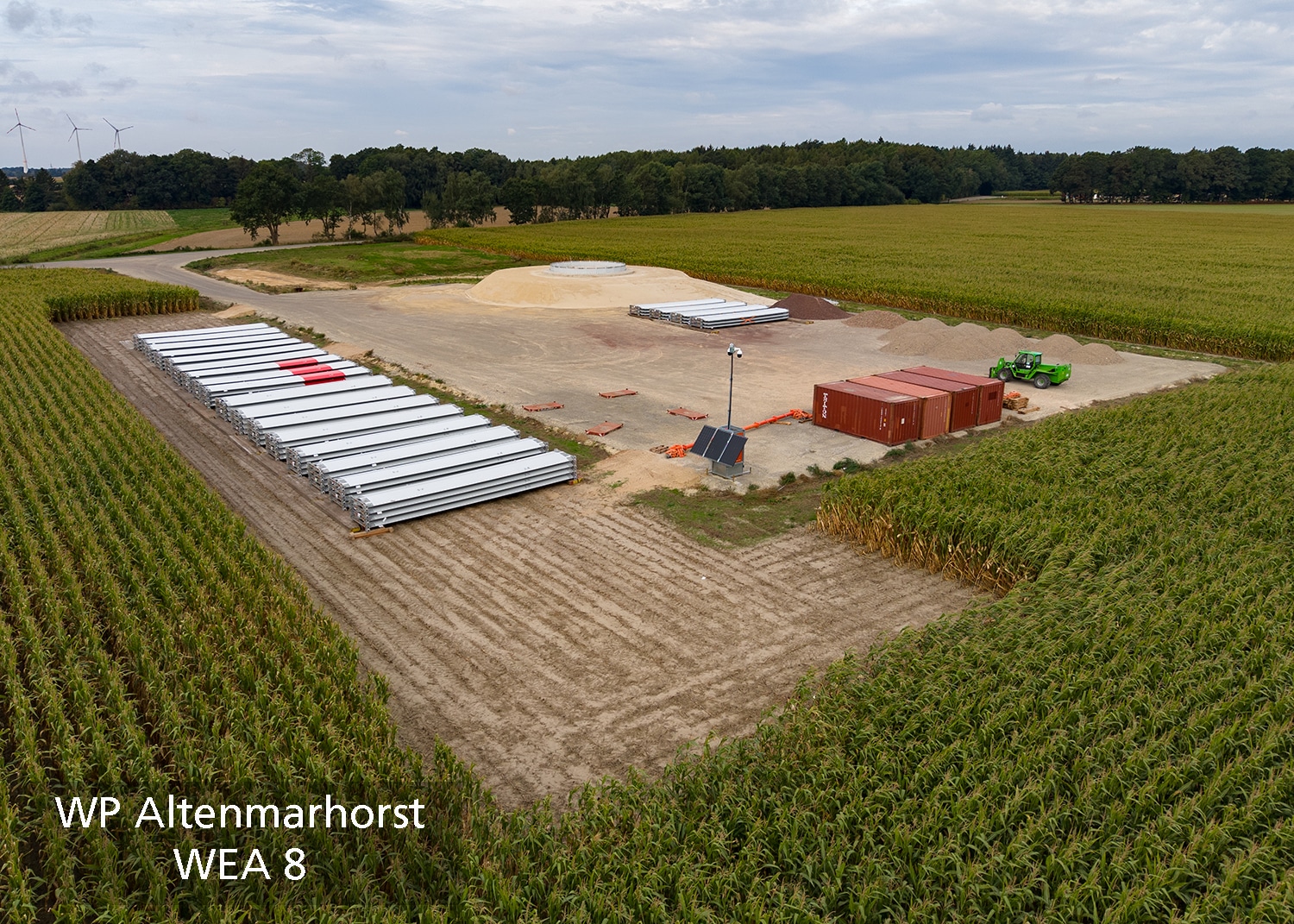

WEA 8
1. KW 26 > Fundamentbau.
2. KW 27 > Bewehrungseinbau.
3. KW 28 > Betonage.
4. KW 30 > Fundamentbau abgeschlossen.
5. KW 39 > Anlieferung der Stahlturmelemente (Shells).

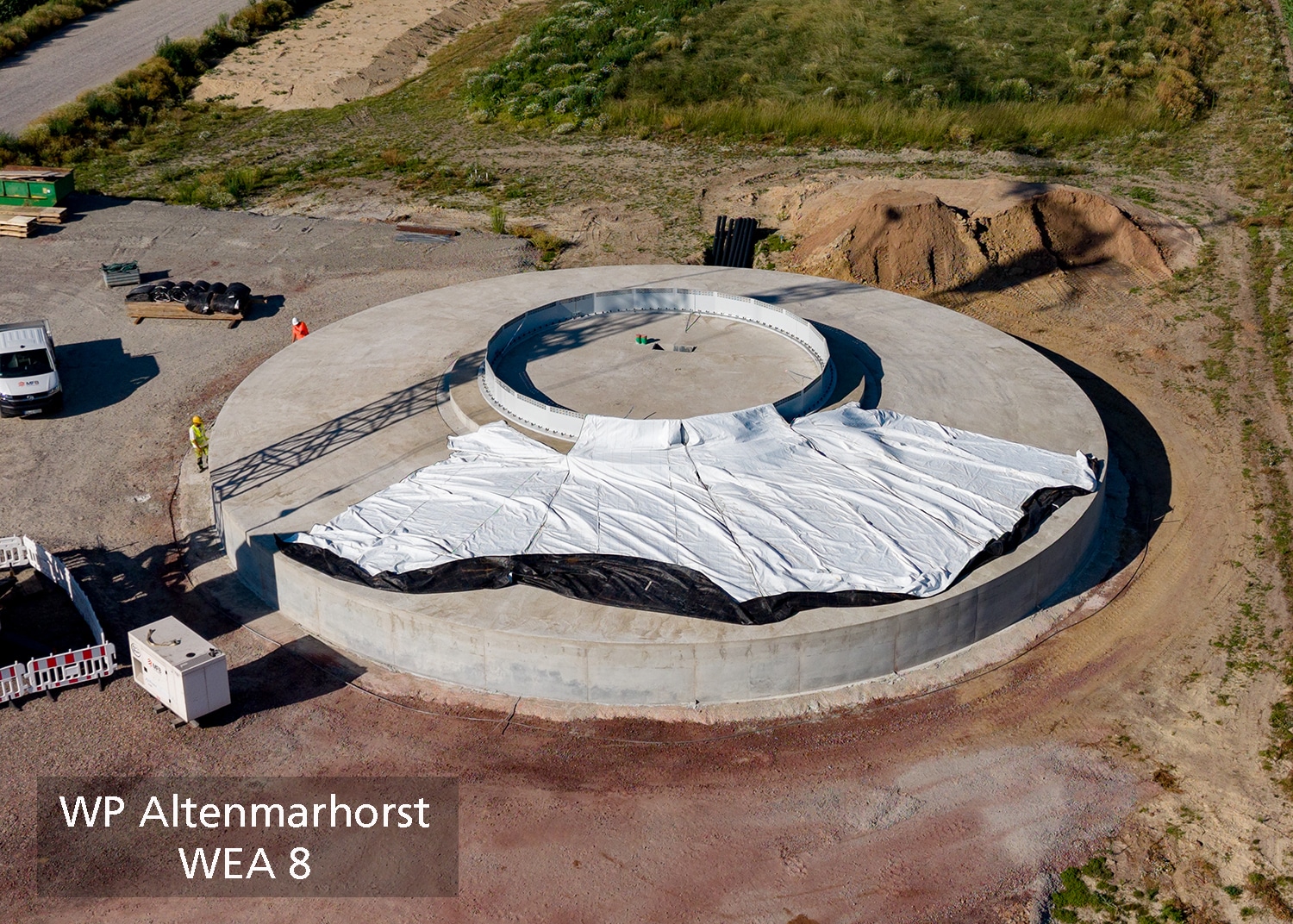

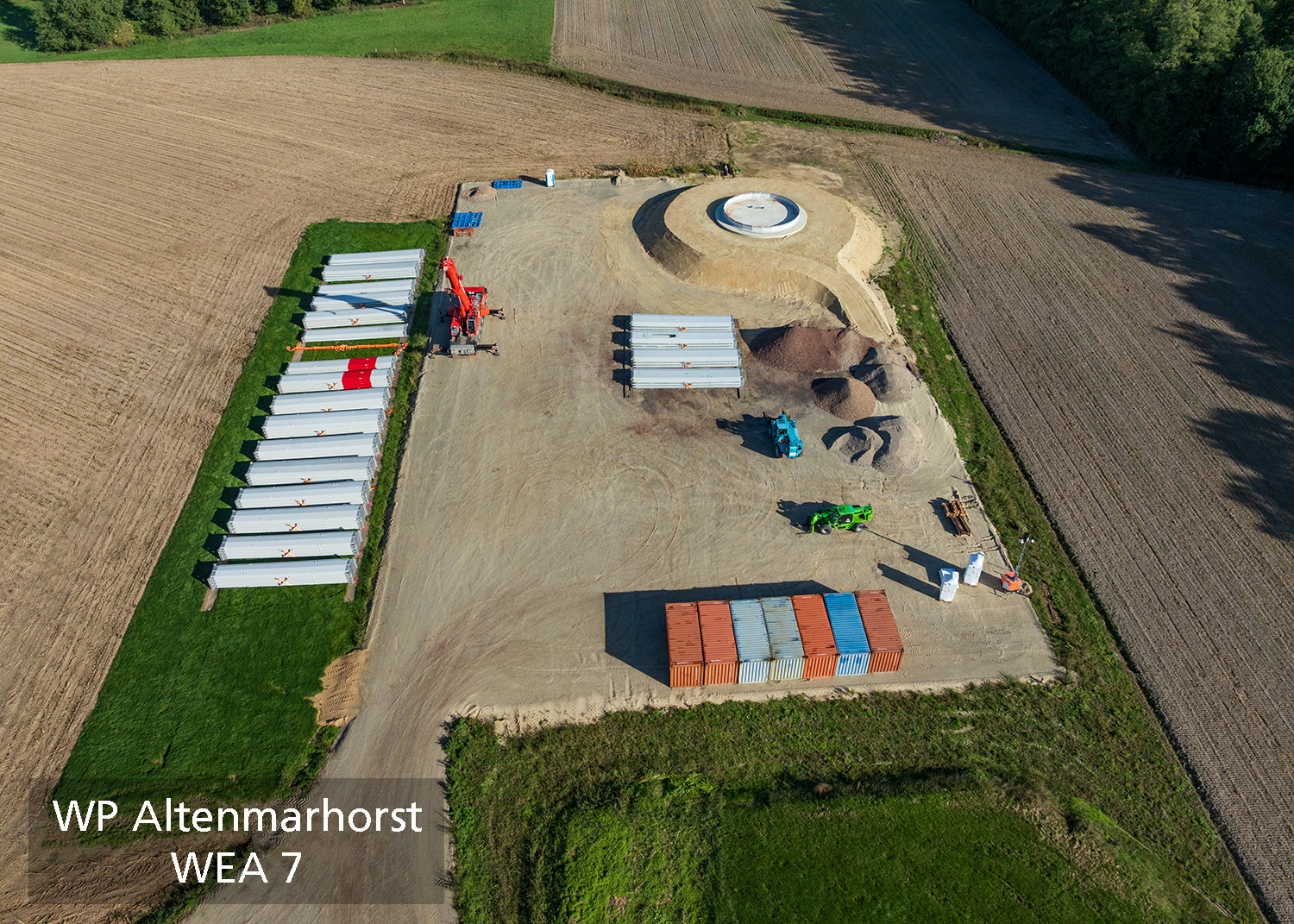

6. KW 42 > Turmbau hat begonnen.

WEA 9
1. KW 21 > Rüttelstopfverdichtung (RSV) abgeschlossen.
2. KW 26 > Fundamentbau.
3. KW 27 > Einbau des Ankerkorbs.
4. KW 28 > Bewehrungseinbau.

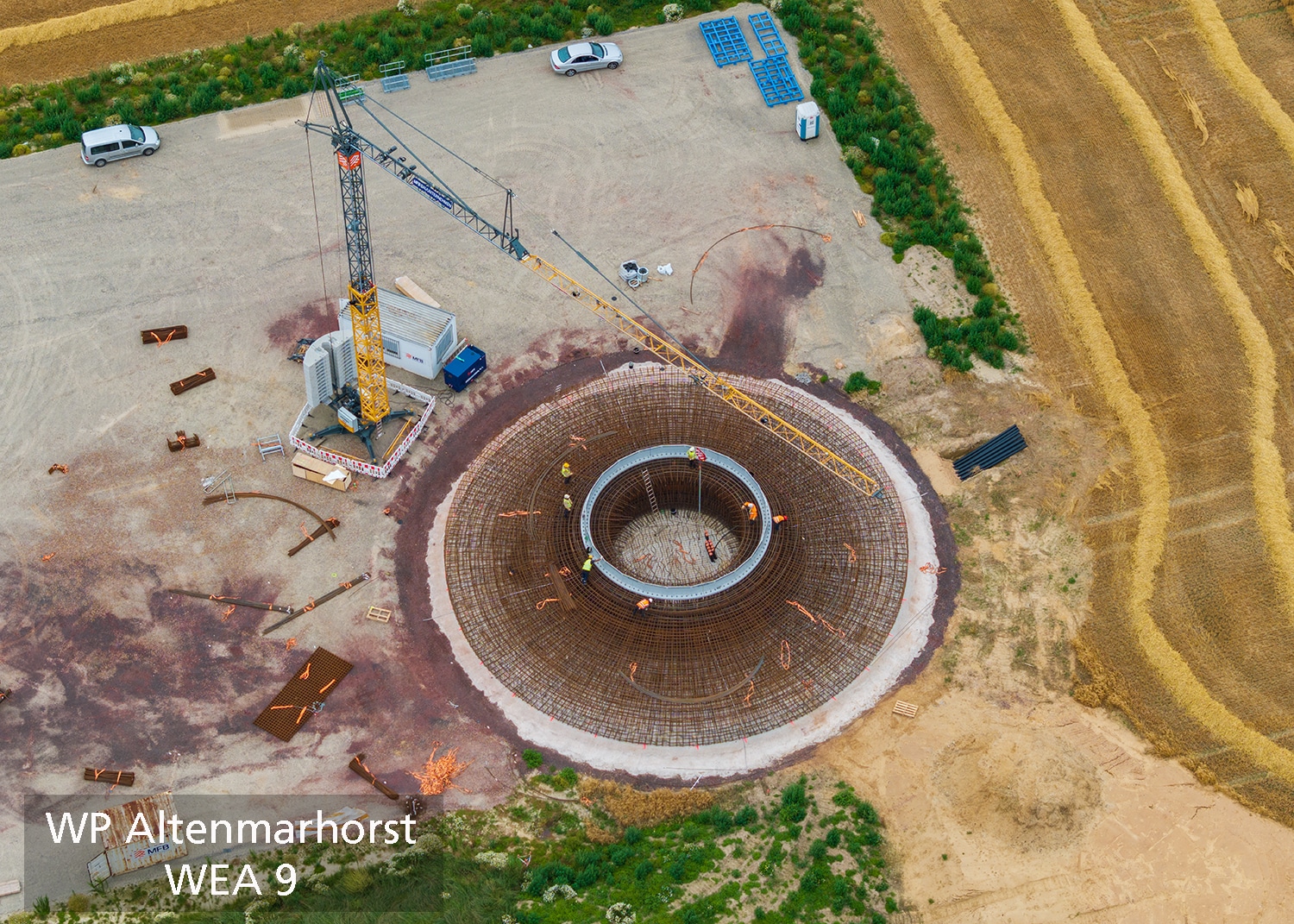

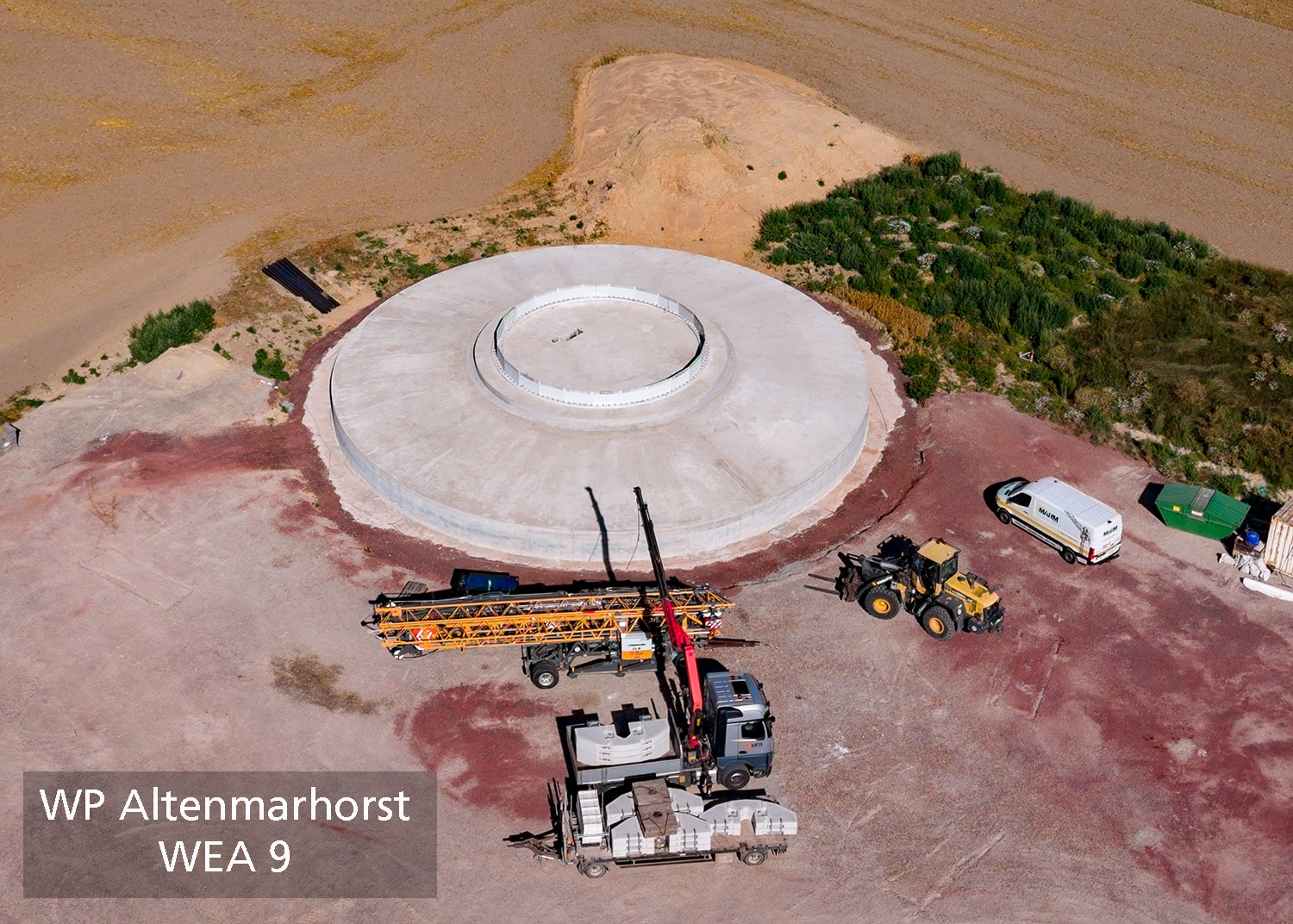

5. KW 29 > Fundamentbau abgeschlossen.
6. KW 34 > Anlieferung der Stahlturmelemente (Shells).

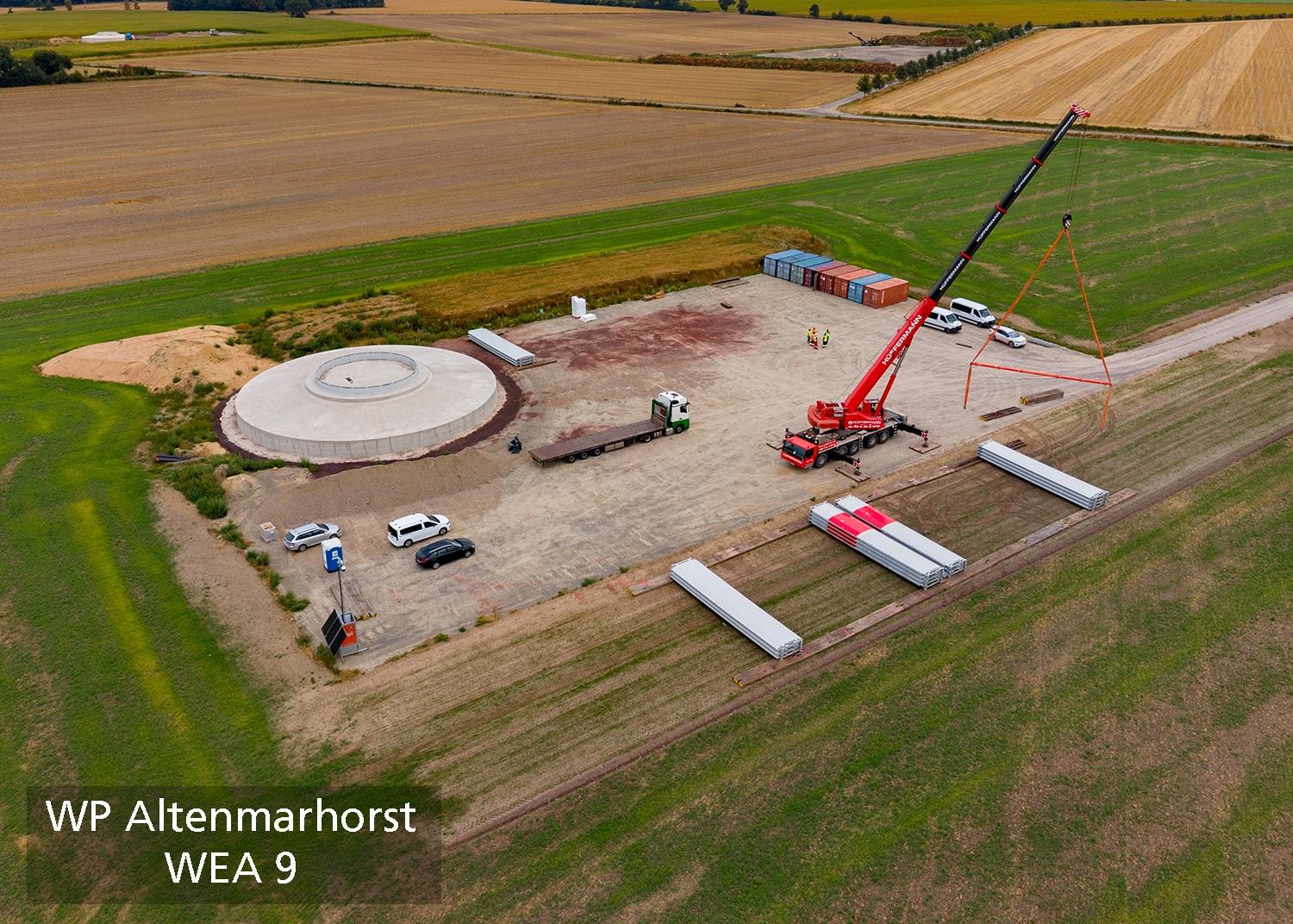

WEA 10
1. KW 28 > Einbau von Füllsand.
2. KW 32 > Einbau der Sauberkeitsschicht.

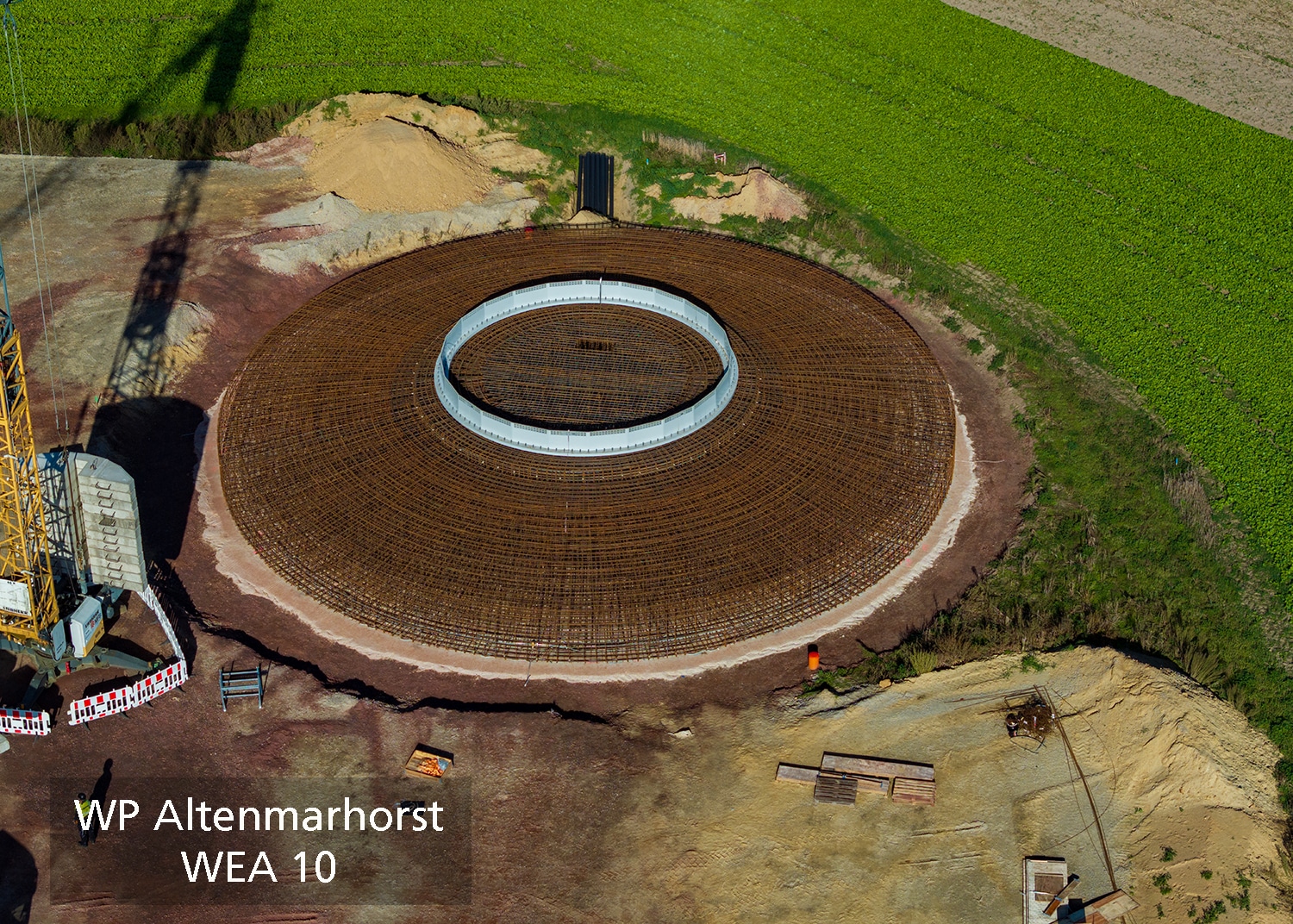

3. KW 38 > Einbau des Ankerkorbs.
4. KW 38 > Bewehrungseinbau.

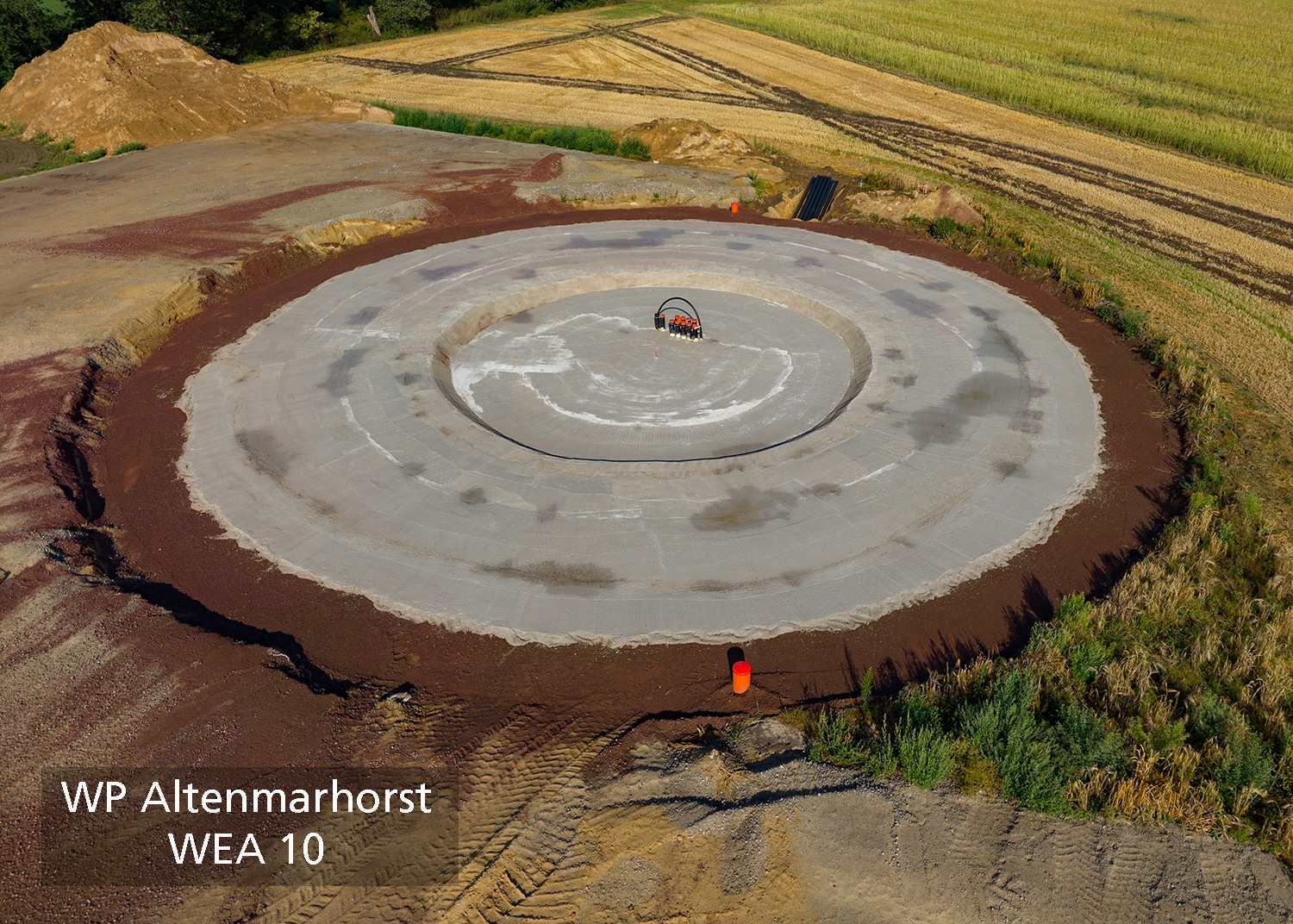

5. KW 40 > Betonage.
6. KW 42 > Anlieferung der Stahlturmelemente (Shells).

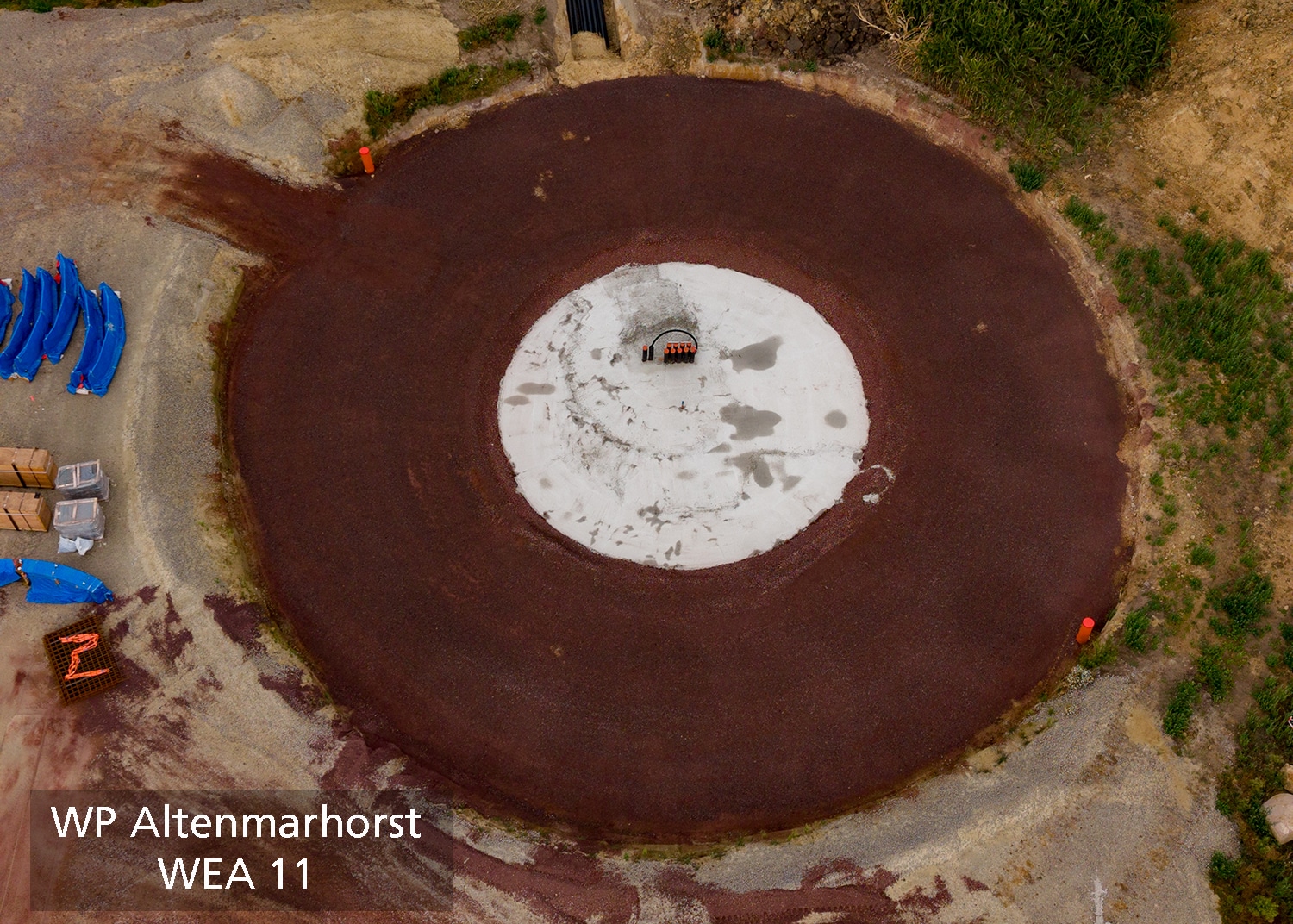

WEA 11
1. KW 15 > Erschließung /Kranstell-und Montageflächen ist fertig.

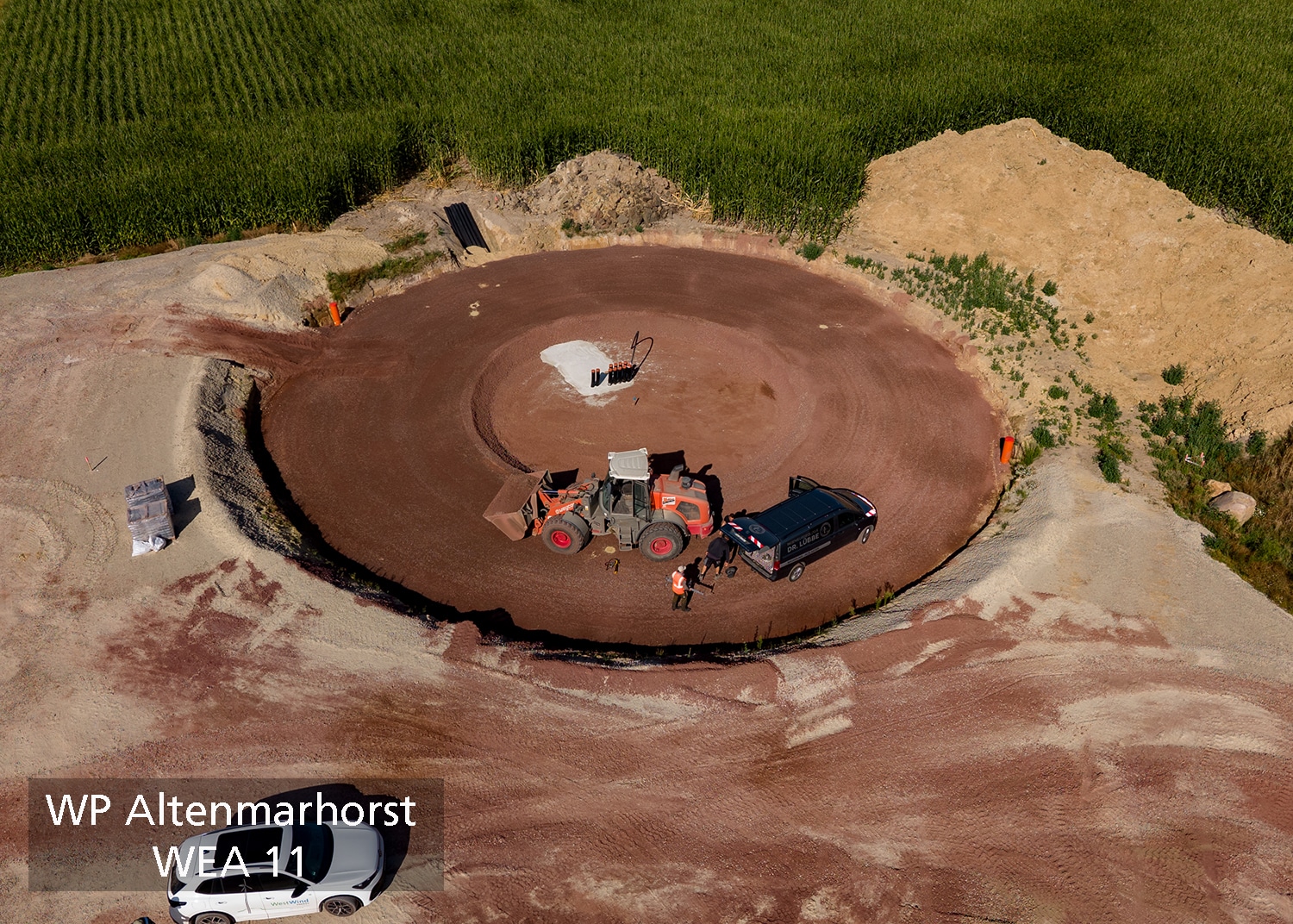

2. KW 30 > Einbau der Kabelrohre.
3. KW 33 > Lastplattendruckversuch (LPDV).
4. KW 34 > Einbau der Sauberkeitsschicht.

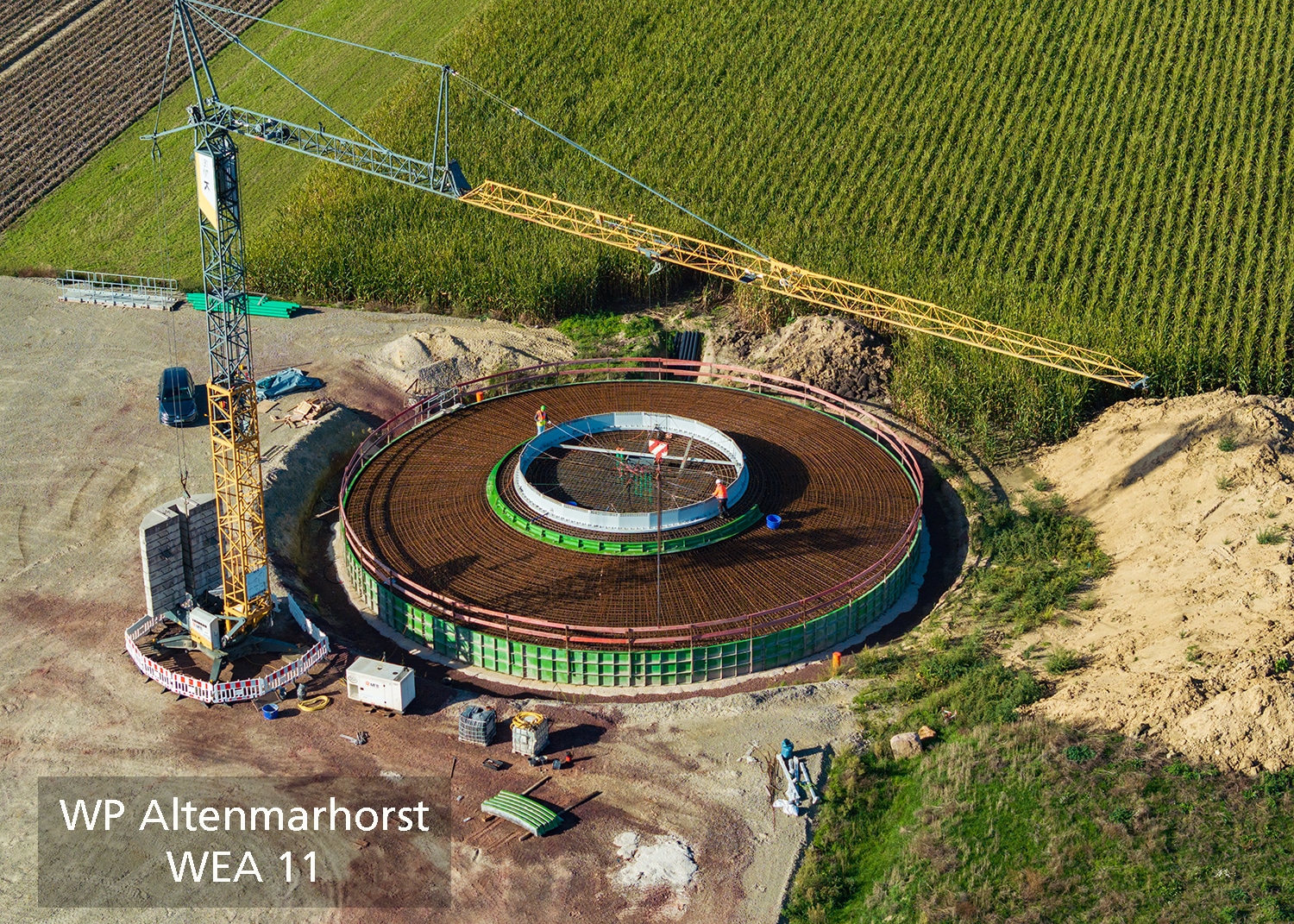

5. KW 38 > Bewehrungseinbau.
6. KW 44 > Fundamentbau abgeschlossen.

WEA 12
1. KW 15 > Erschließung /Kranstell-und Montageflächen ist fertig.
2. KW 22 > Rüttelstopfverdichtung (RSV) abgeschlossen.
3. KW 27 > Einbau des Ankerkorbs.
4. KW 30 > Betonage.

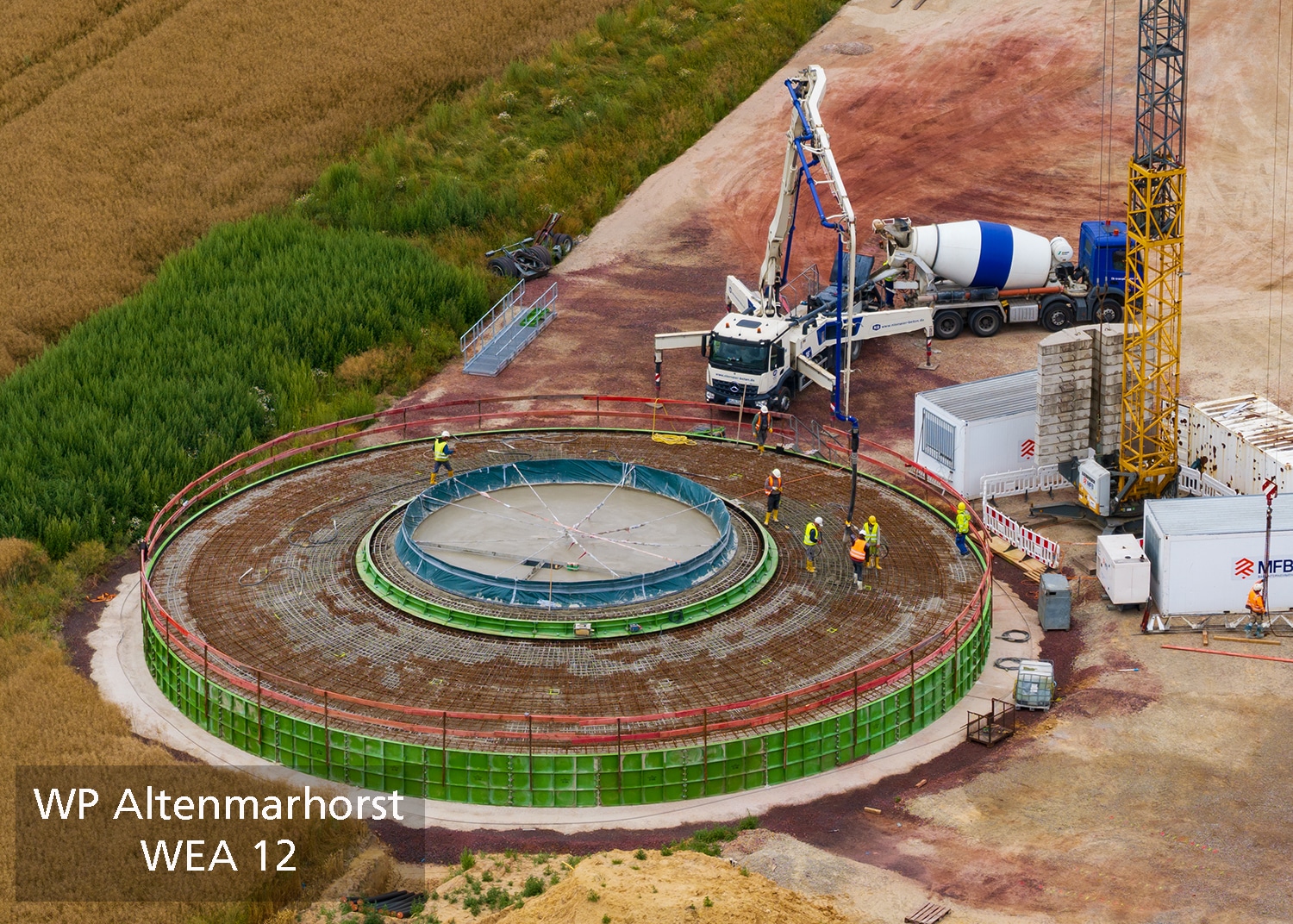

5. KW 32 > Fundamentbau abgeschlossen.
6. KW 39 > Anlieferung der Stahlturmelemente (Shells)

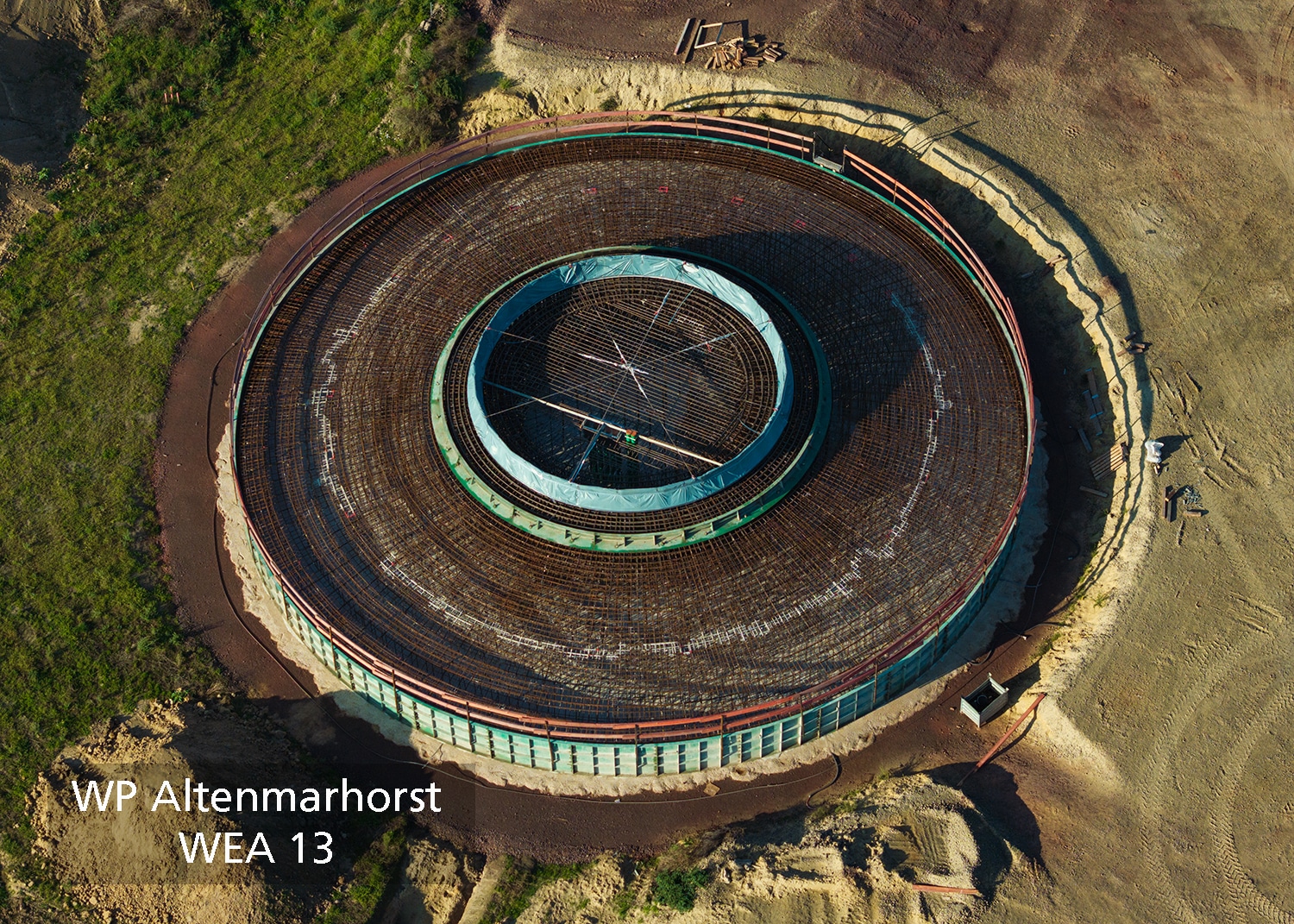

WEA 13
1. KW 15 > Erschließung /Kranstell-und Montageflächen ist fertig.
2. KW 33 > Einbau der Sauberkeitsschicht abgeschlossen.

3. KW 38 > Bewehrungseinbau.

4. KW 39 > Fundamentbau abgeschlossen.
5. KW 42 > Anlieferung der Stahlturmelemente (Shells).

WEA 14
1. KW 30 > Einbau der Kabelrohre.
2. KW 33 > Einbau der 50 cm Schottertragschicht (STS).

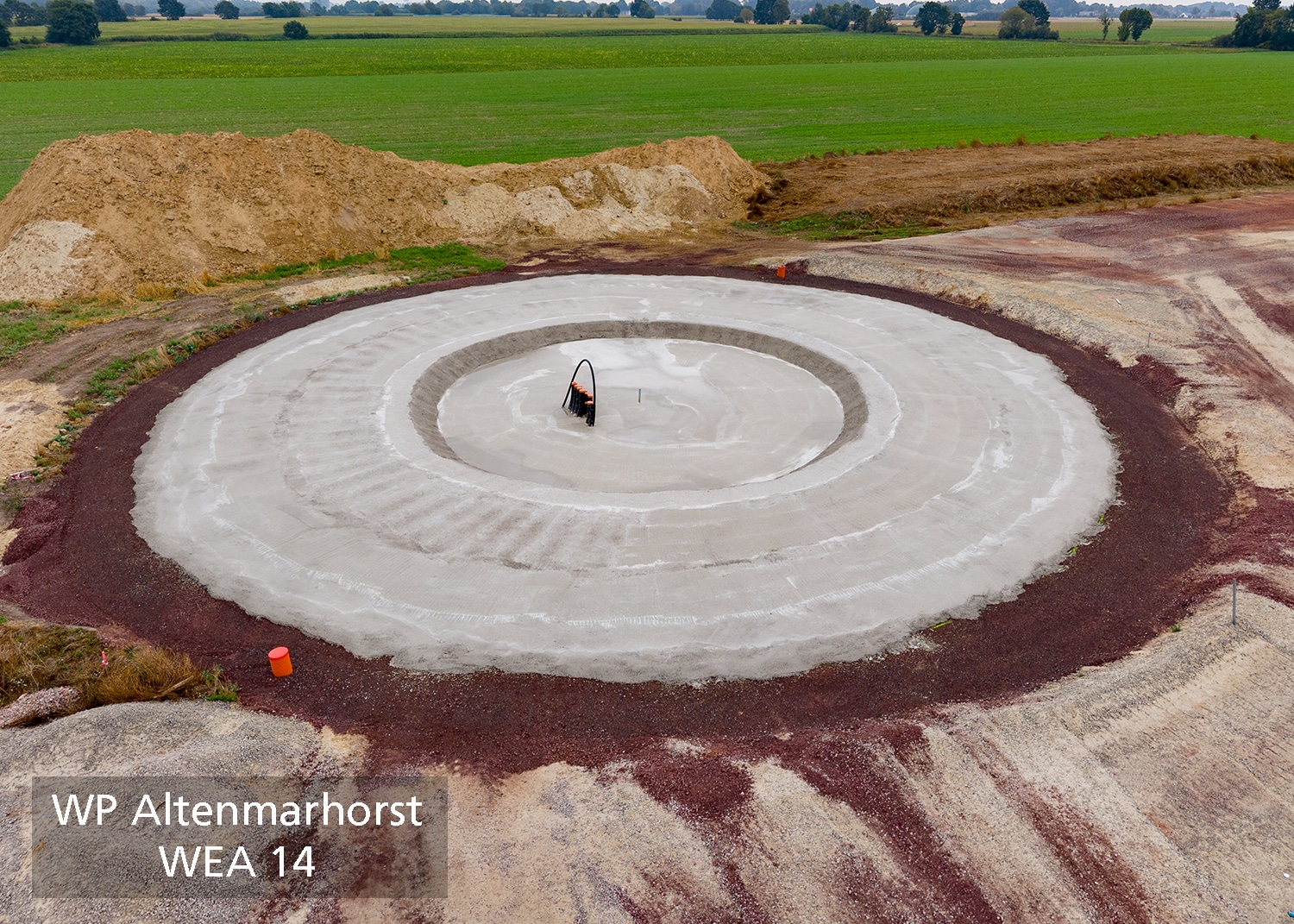

3. KW 34 > Einbau der Sauberkeitsschicht.
4. KW 38 > Bewehrungseinbau.

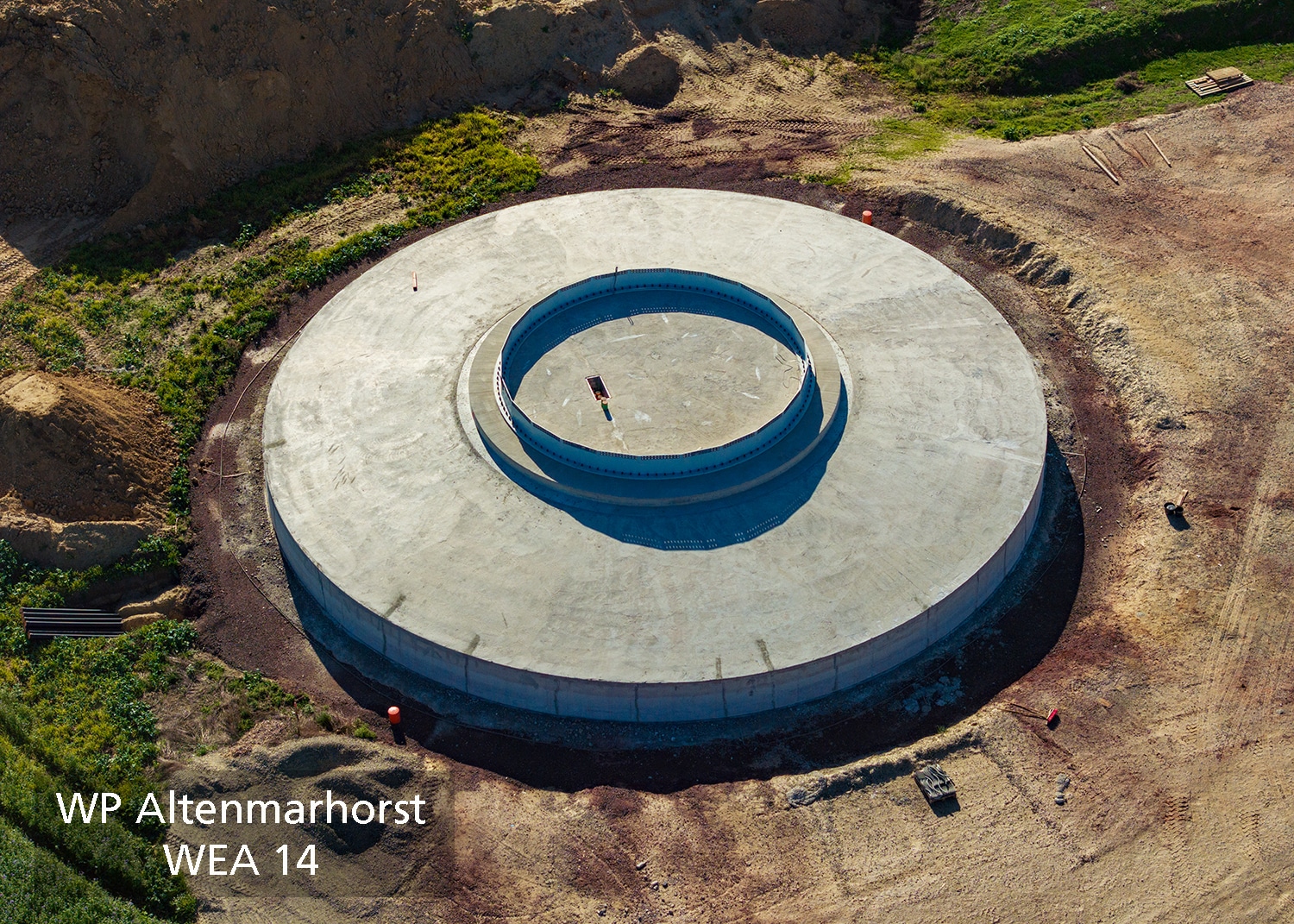

5. KW 39 > Fundamentbau abgeschlossen.
6. KW 42 > Anlieferung der Stahlturmelemente (Shells).

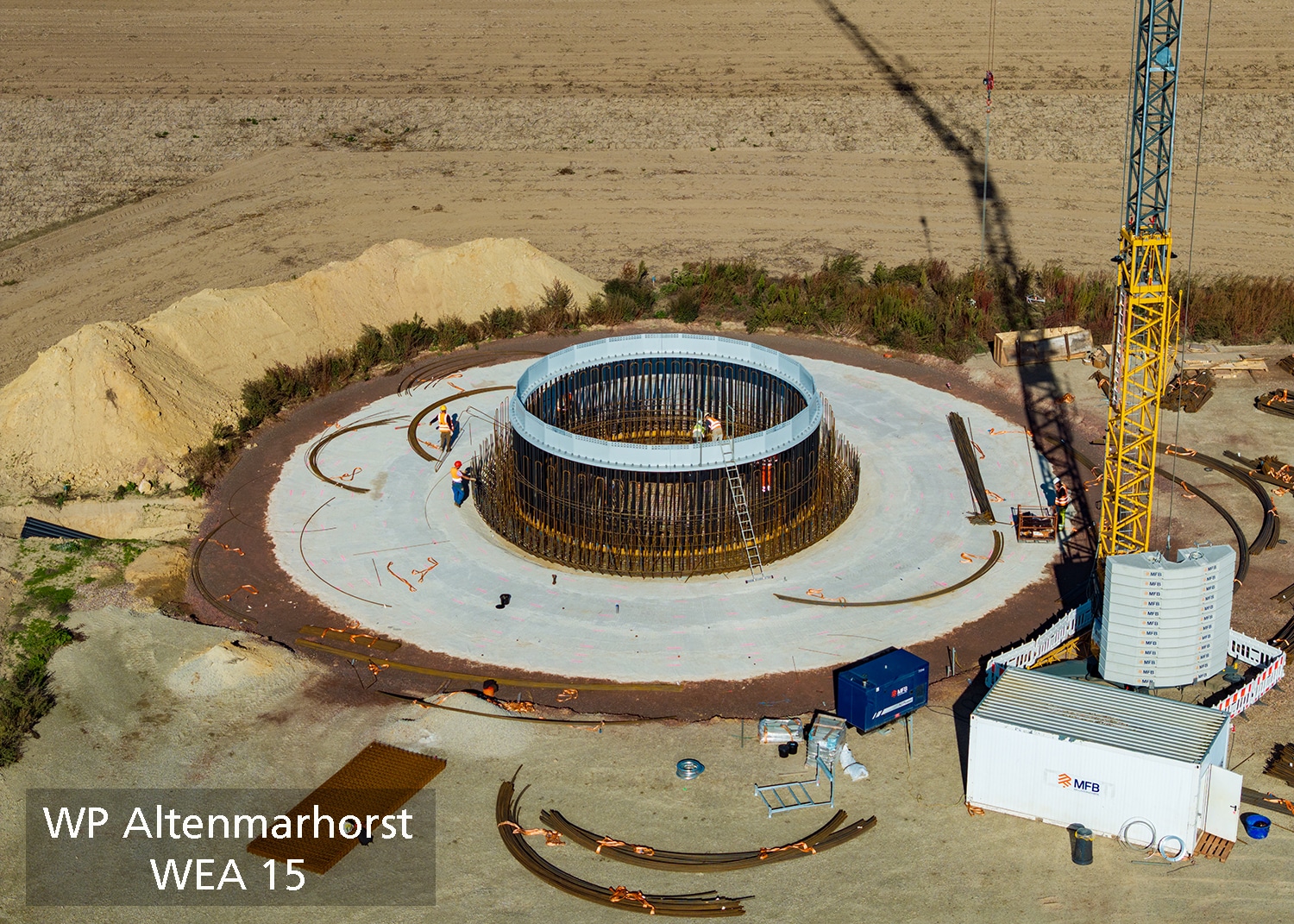

WEA 15
1. KW 30 > Einbau der Kabelrohre.
2. KW 33 > Einbau der Sauberkeitsschicht abgeschlossen.
3. KW 38 > Aufbau des Ankerkorbs.
4. KW 40 > Bewehrungseinbau.

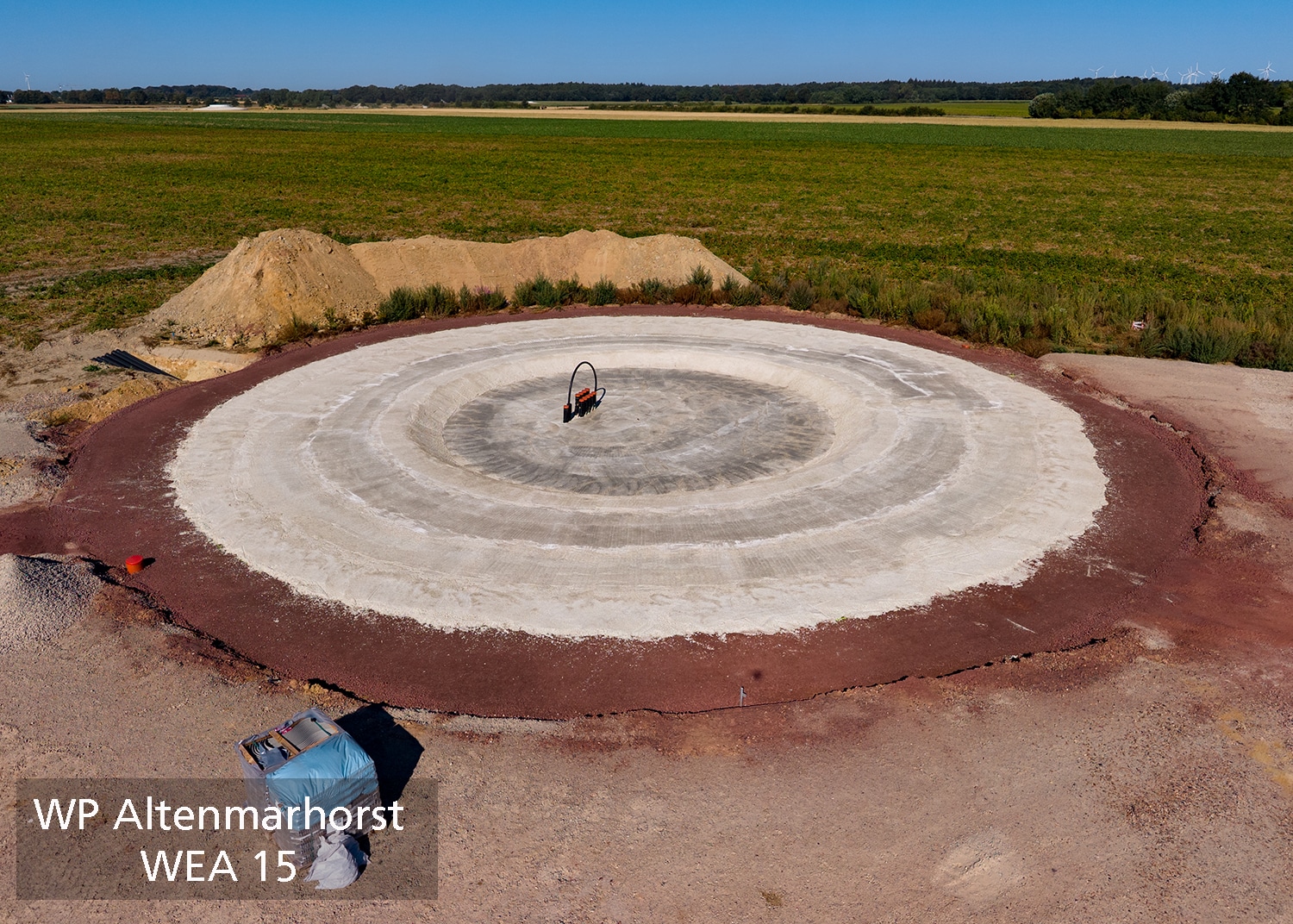

5. KW 40 > Fundamentbau abgeschlossen.
6. KW 44 > Anlieferung der Stahlturmelemente (Shells).

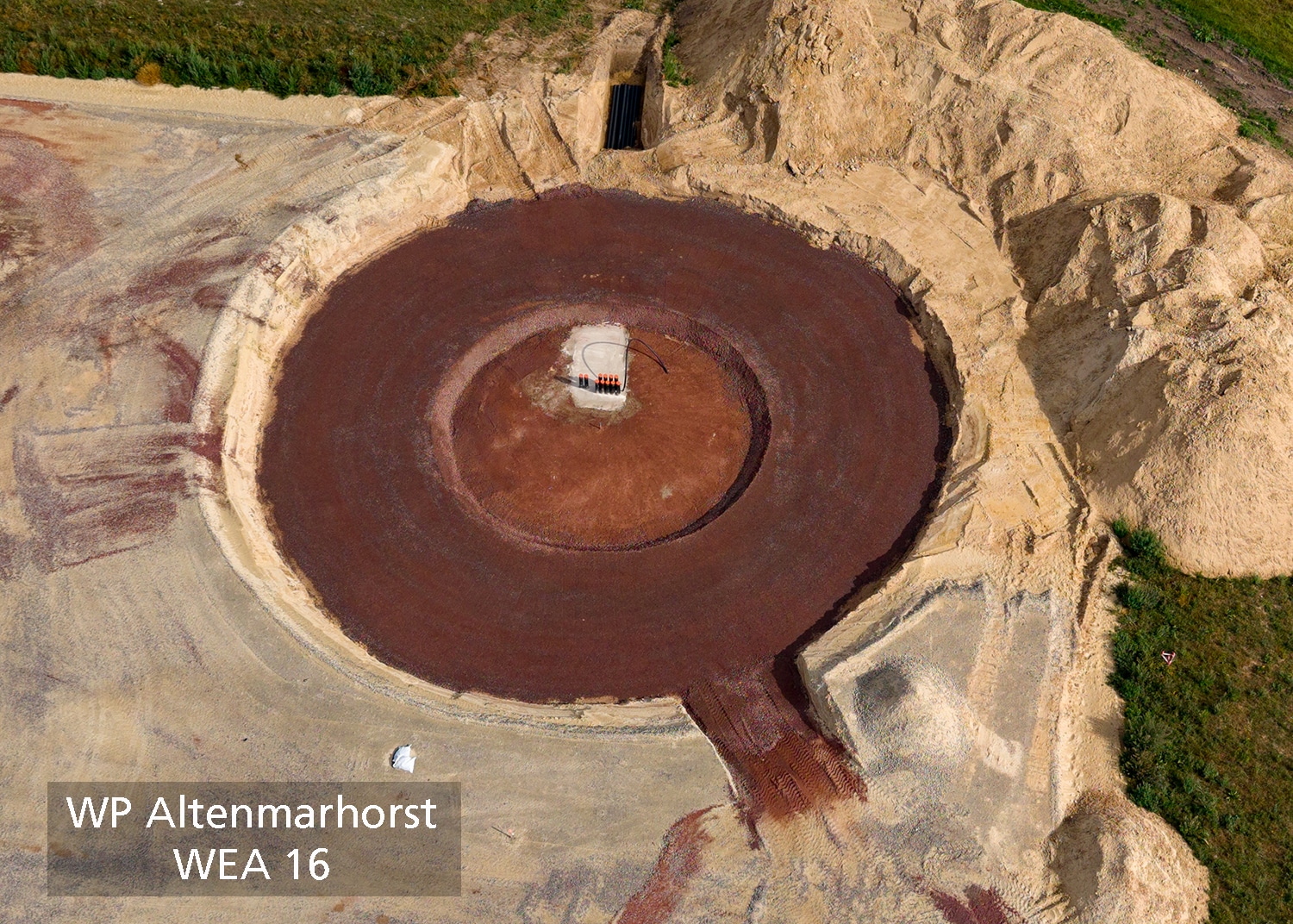

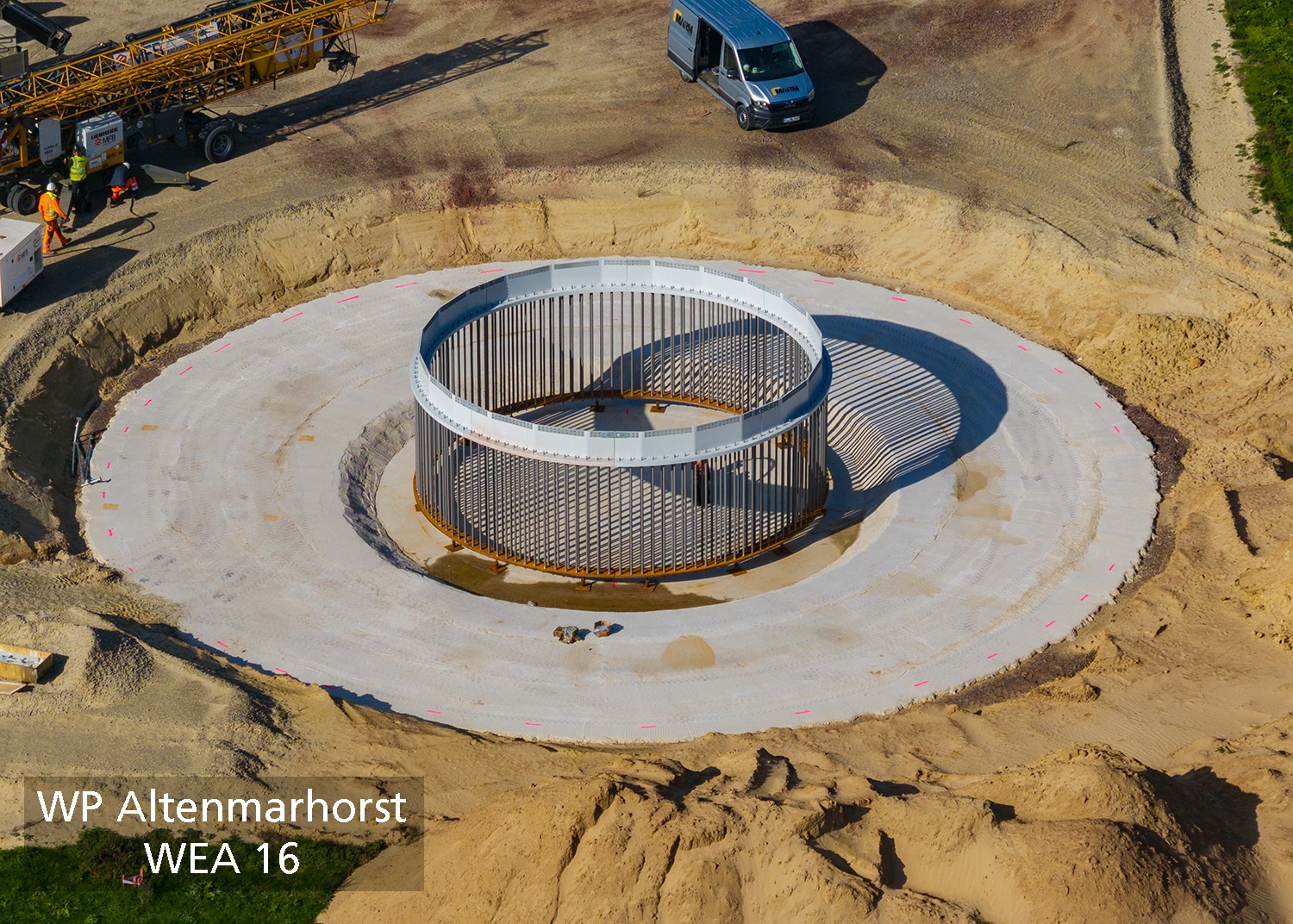

WEA 16
1. KW 33 > Einbau der Kabelrohre.
2. KW 34 > Einbau der 50cm Schottertragschciht (STS).
3. KW 38 > Einbau der Sauberkeitsschicht abgeschlossen.
4. KW 39 > Aufbau des Ankerkorbs.
5. KW 40 > Bewehrungeinbau.

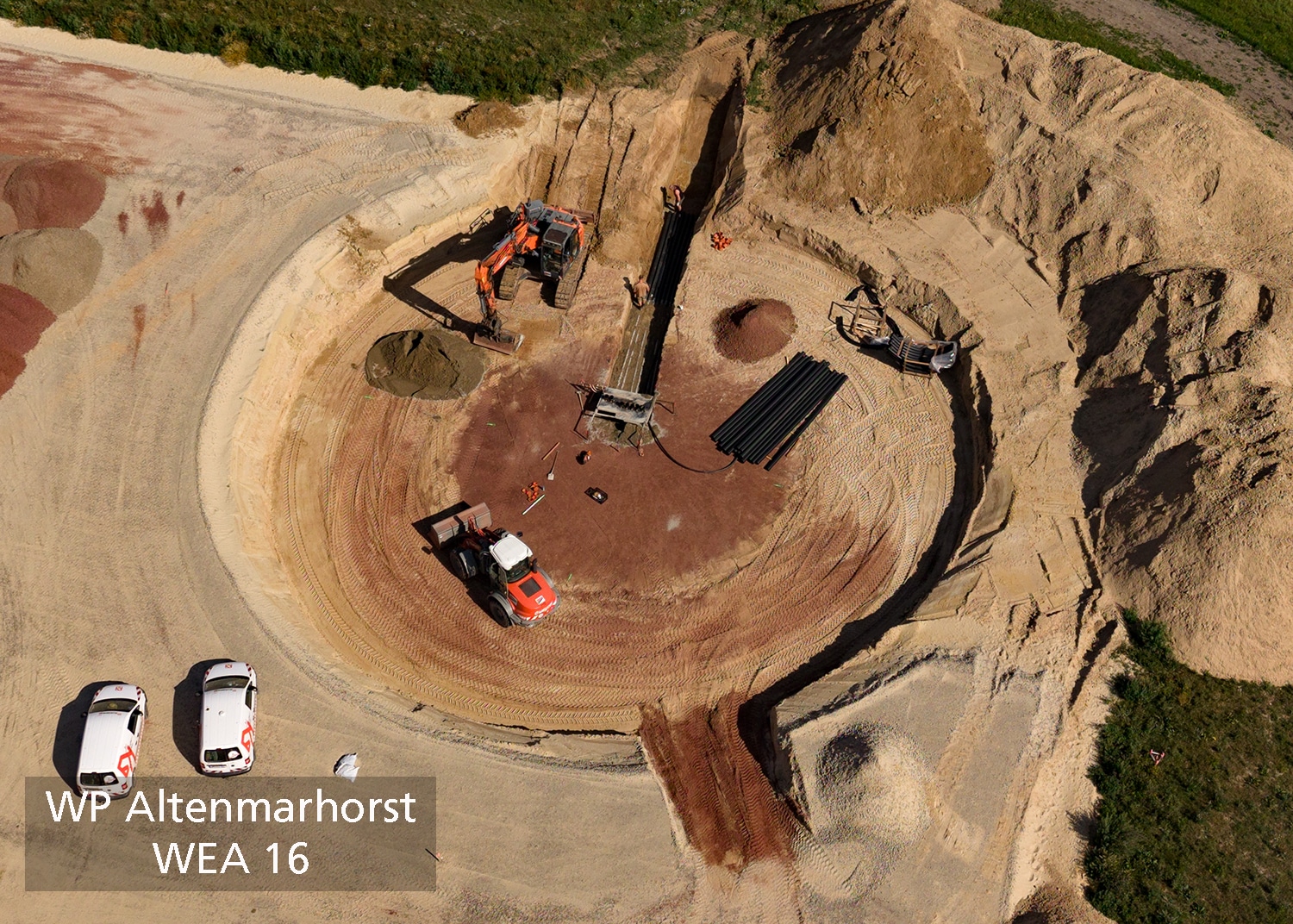

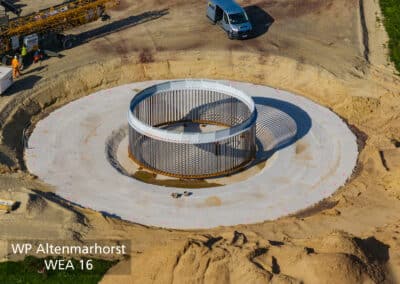

6. KW 44 > Fundamentbau abgeschlossen.

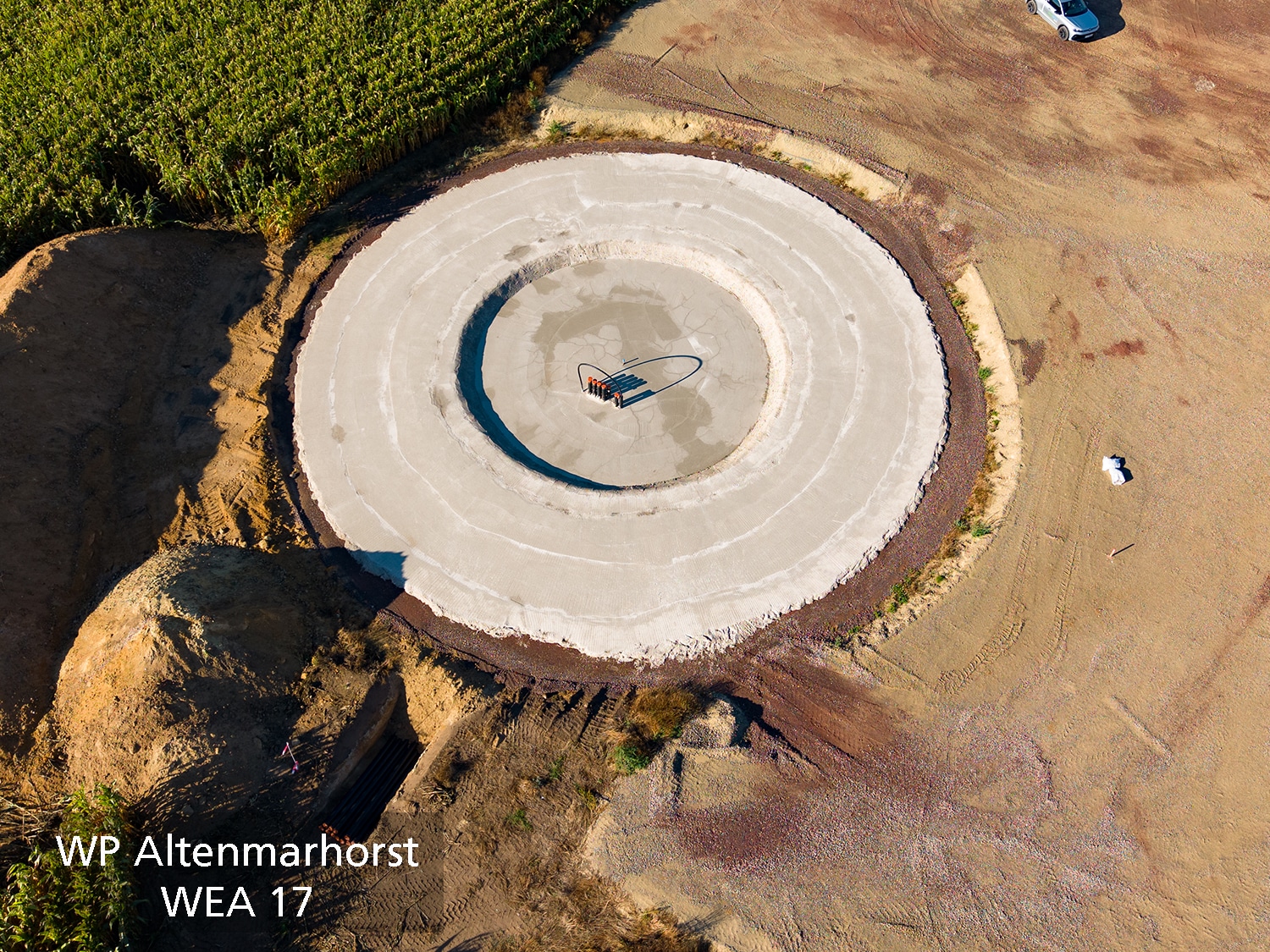

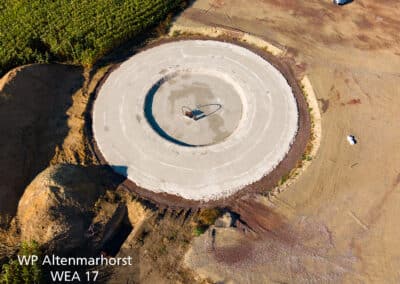

WEA 17
1. KW 33 > Einbau der Kabelrohre.
2. KW 34 > Einbau der 50cm Schottertragschciht (STS).
3. KW 38 > Einbau der Sauberkeitsschicht abgeschlossen.
4. KW 40 > Aufbau des Ankerkorbs.
5. KW 42 > Bewehrungeinbau.

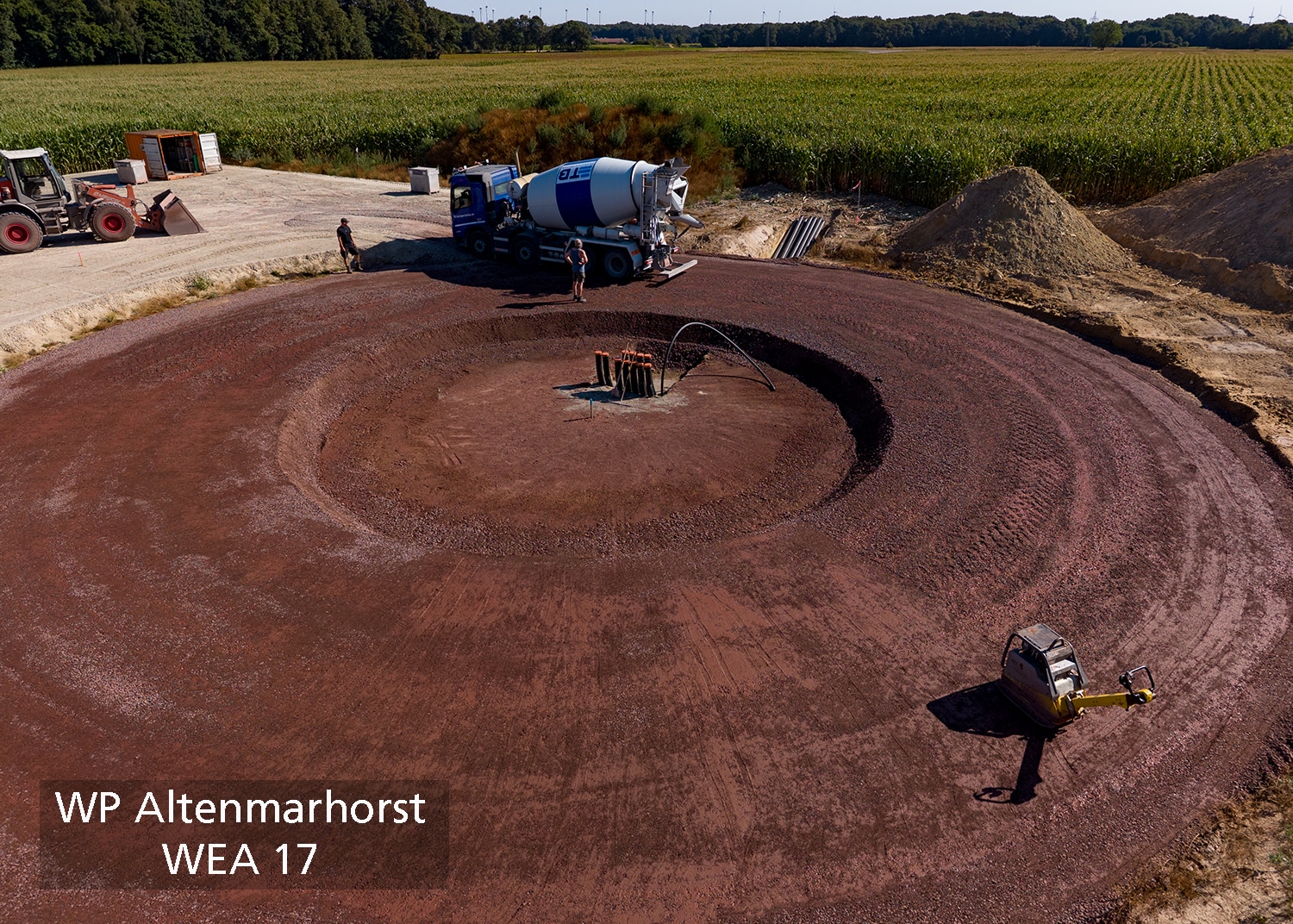

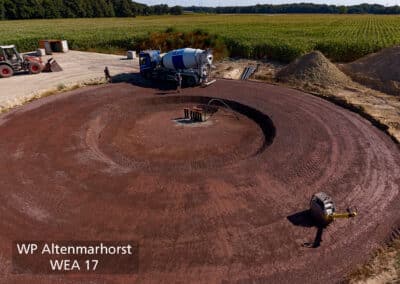

6. KW 44 > Betonage.

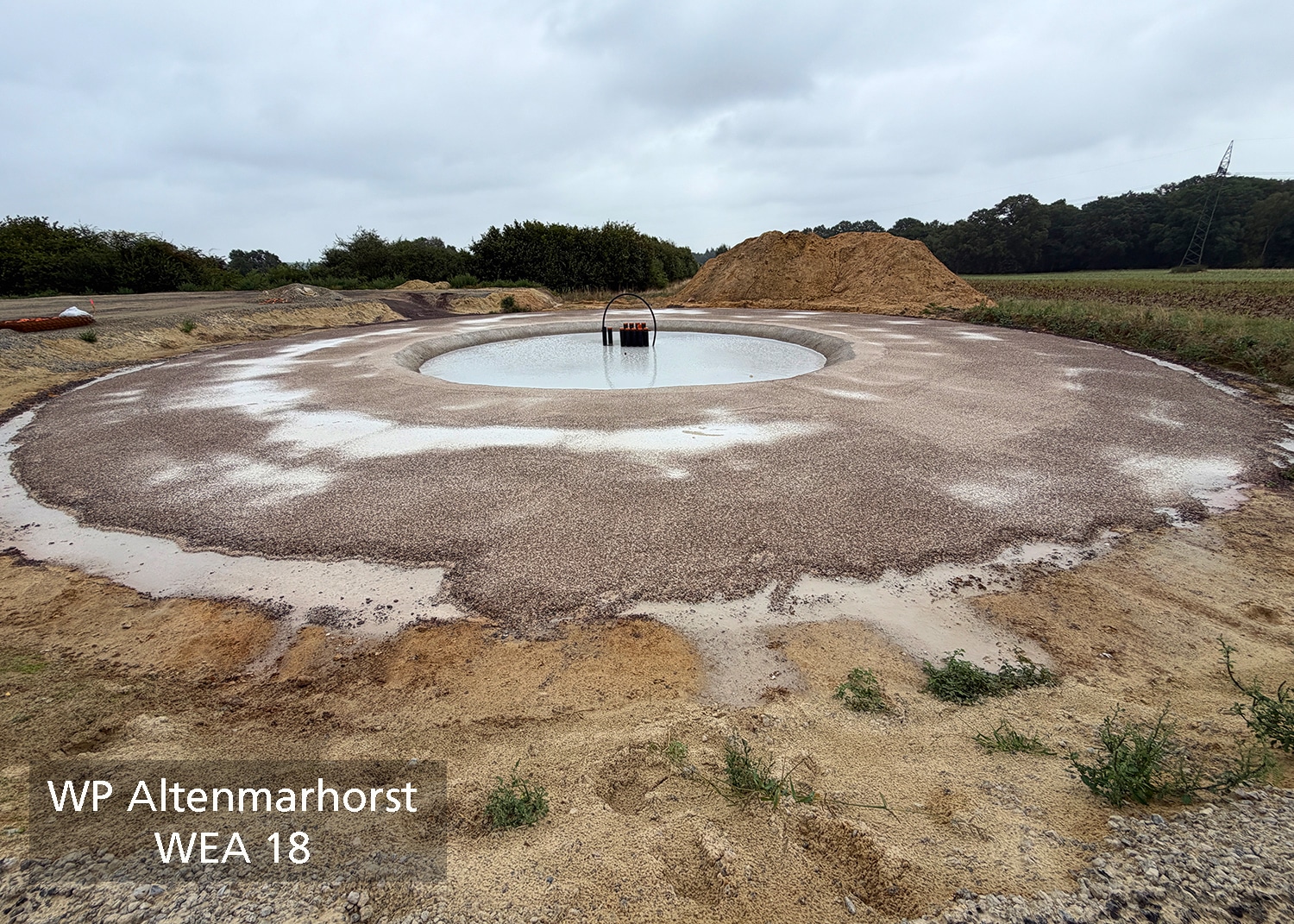

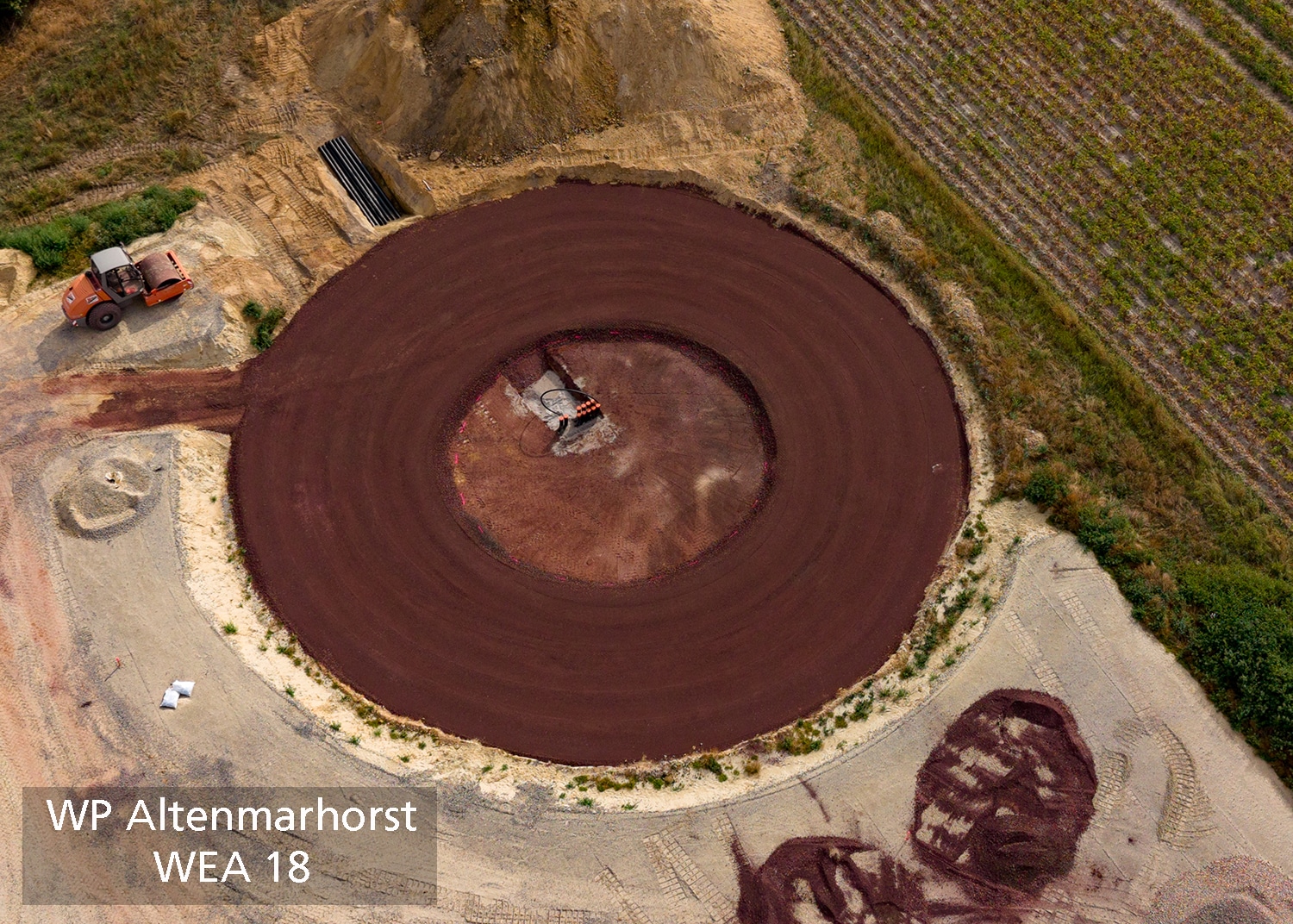

WEA 18

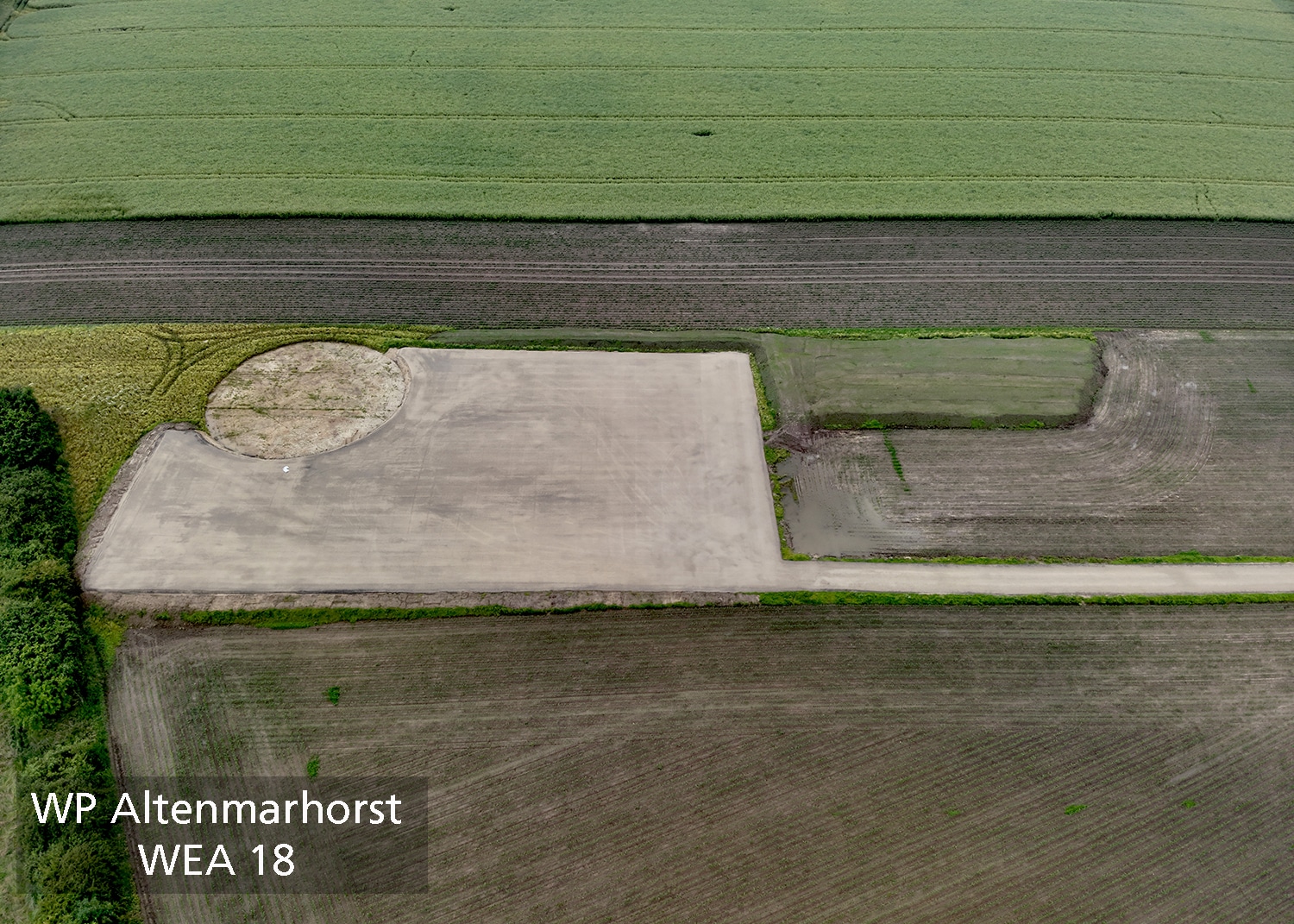

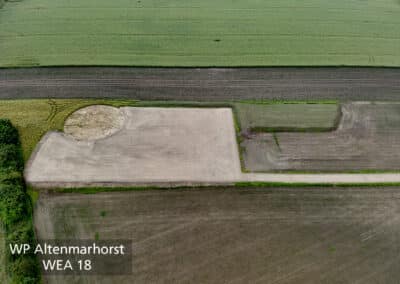

1. KW 15 > Erschließung /Kranstell-und Montageflächen.
2. KW 34 > Einbau der 50cm Schottertragschciht (STS).
3. KW 38 > Einbau der Sauberkeitsschicht abgeschlossen.
4. KW 40 > Aufbau des Ankerkorbs.
5. KW 42 > Bewehrungeinbau.

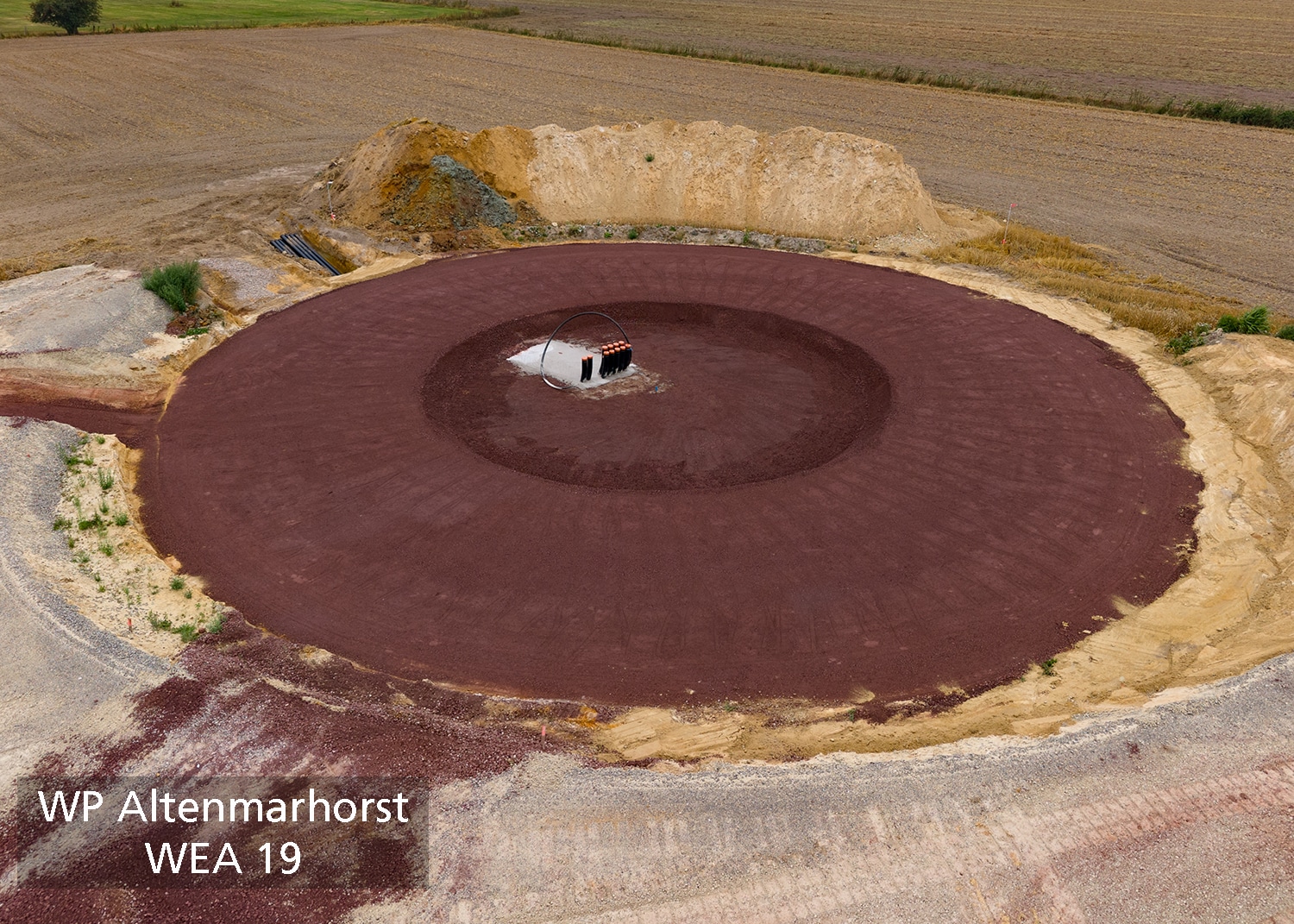

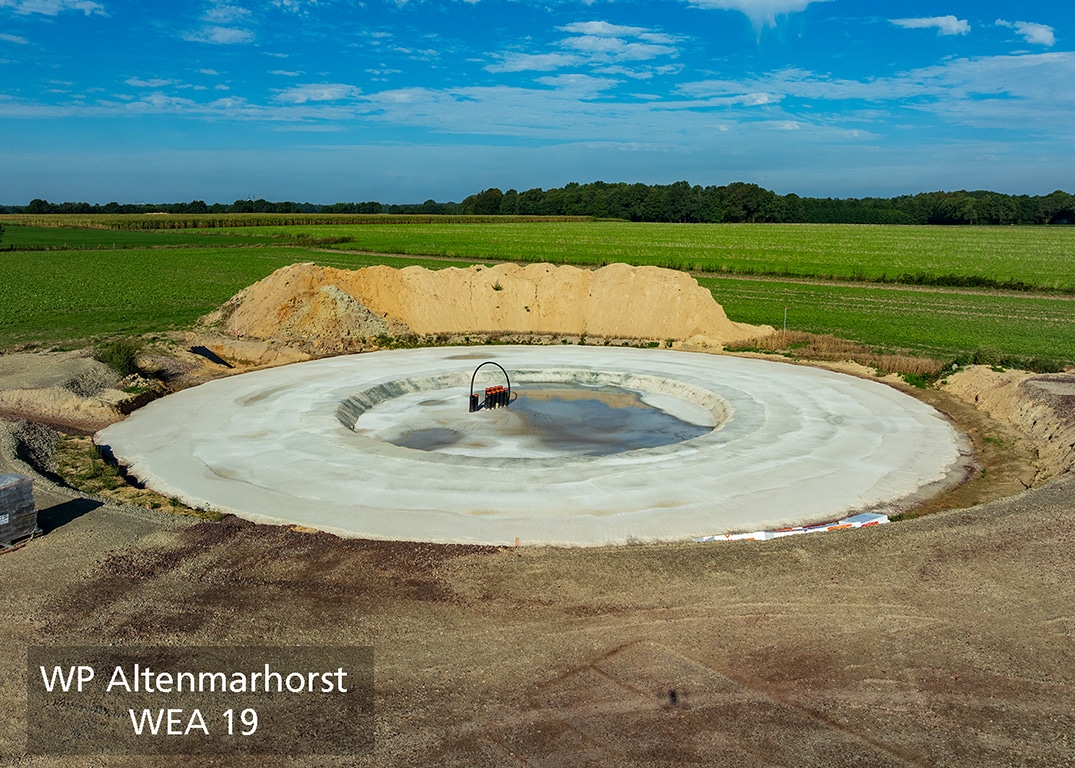

WEA 19

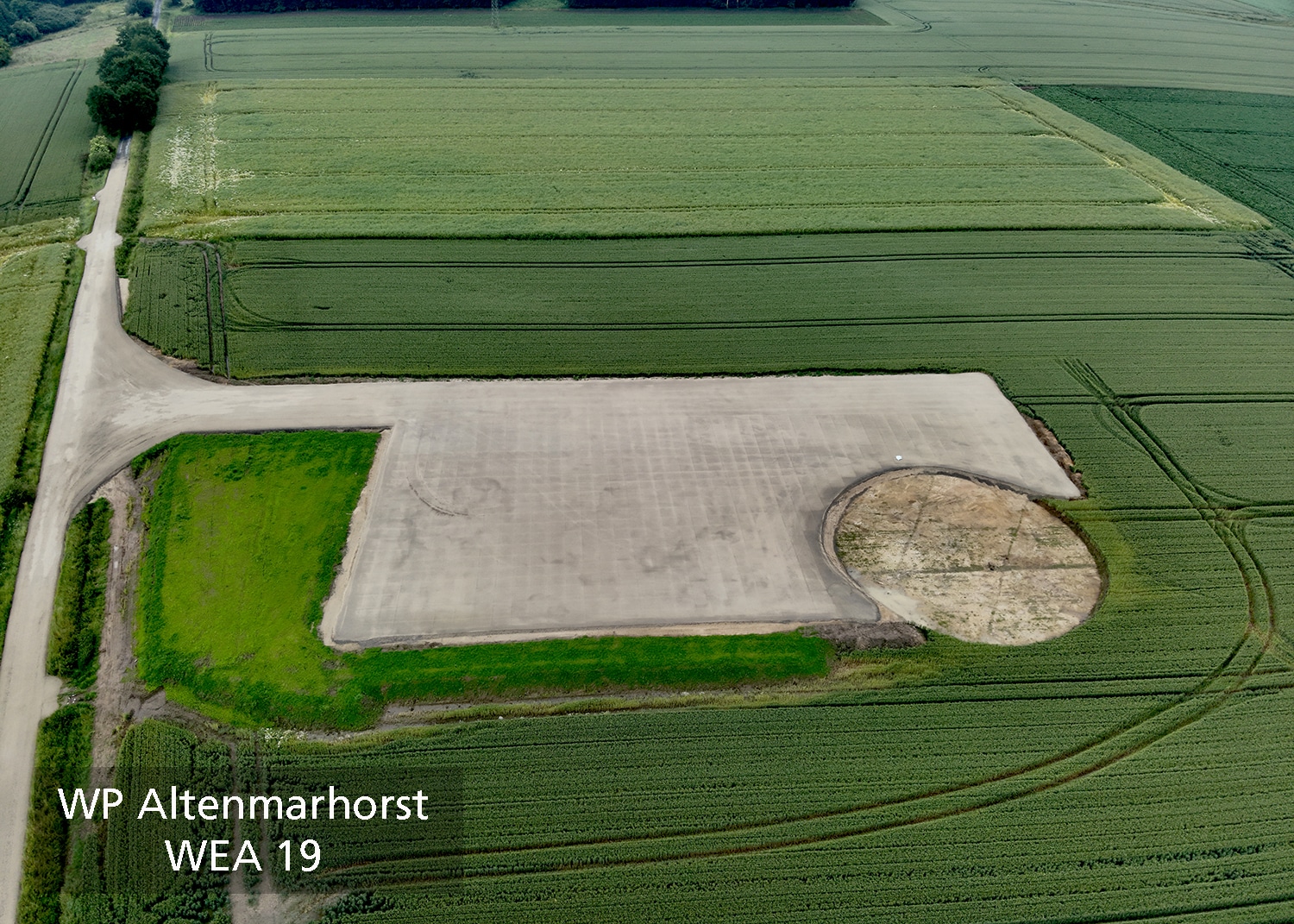

1. KW 16 > Erschließung /Kranstell-und Montageflächen.
2. KW 34 > Einbau der 50cm Schottertragschciht (STS).
3. KW 38 > Einbau der Sauberkeitsschicht abgeschlossen.
4. KW 40 > Aufbau des Ankerkorbs.
5. KW 44 > Bewehrungseinbau.

Mehr Infos

Daten & Fotos zu unseren Projekten finden sie hier.

Aktuelles in der Übersicht finden Sie unter News
