Windpark Lügde III

Windpark Lügde III
Wir errichten 2 Windenergieanlagen des Typs Enercon-160 EP5 E3 mit einer Nabenhöhe von 160 m und einer Leistung von 5,56 MW in Kreis Lippe, Gemeinde Lügde, Ortsteil Lügde.
Inbetriebnahme: 2026
Hersteller: Enercon GmbH
Anzahl: 3 x Enercon-160 EP5 E3
Nennleistung: 5.56 MW
Nabenhöhe: 166 m
Rotor Ø: 160 m
Wir errichten 2 Windenergieanlagen des Typs Enercon-160 EP5 E3 mit einer Nabenhöhe von 160 m und einer Leistung von 5,56 MW in Kreis Lippe, Gemeinde Lügde, Ortsteil Lügde.
Aktueller Sachstand:
In der KW 42 hat die letzte Bauphase bei WEA 12 begonnen. Der großkran der Firma Verschoor wird derzeit bei WEA 12 aufgebaut. Sofern das Wetter mitspielt, soll in der KW 43 mit der Endmontage des Turms begonnen werden. Die Rotorblätter, die bereits im Windpark gelagert werden, werden in den kommenden Wochen zu den Standorten transportiert. Die erste Bauphase der Turmbauarbeiten an WEA 12 & WEA 13 wurde erfolgreich abgeschlossen. Die Fundamentarbeiten für die WEA 12 sind abgeschlossen; Max-Bögl verlegt derzeit die Stahlbewehrung für die WEA 13. Derzeit wird der Ausbau die Zufahrtsstraßen und die Kranstellflächen bei WEA 12 & 13 durchgeführt. Mit dem Ausbau der Erschließungsstraßen, Zufahrtsradien und Kranstellflächen wurde in der 10. KW 2026 begonnen.
Wegebau: Koldewei GmbH 27252 Schwaförden
WEA 12
1. KW 18 > Einbau der Sauberkeitsschicht abgeschlossen.
2. KW 09 > Einbau des Ankerkorbs.

3. KW 20 > Einbau der Stahlbewehrung.

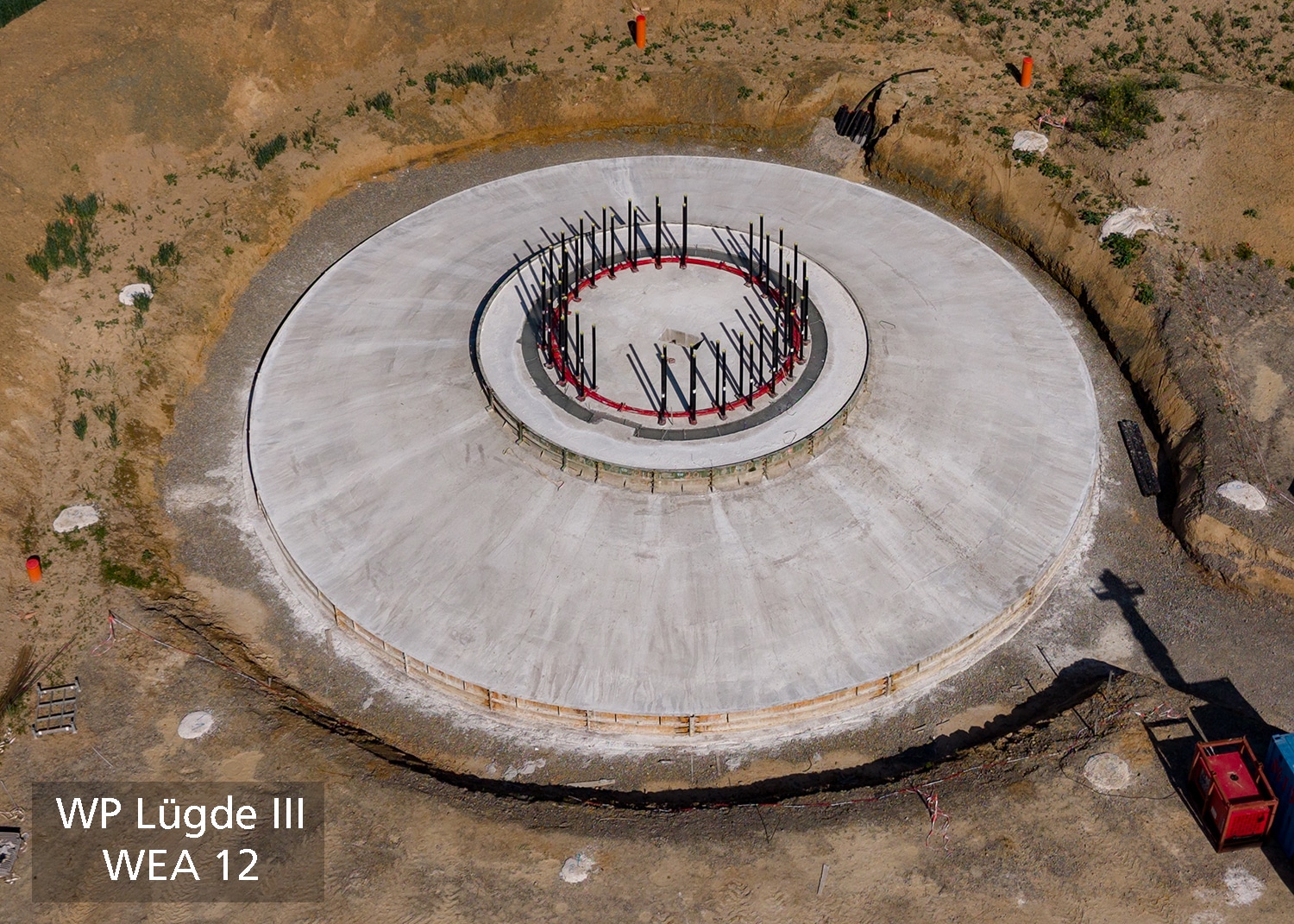

4. KW 22 > Fundamentbau abgeschlossen.

5. KW 26 > 1. Abschnitt des Turmbaus abgeschlossen.

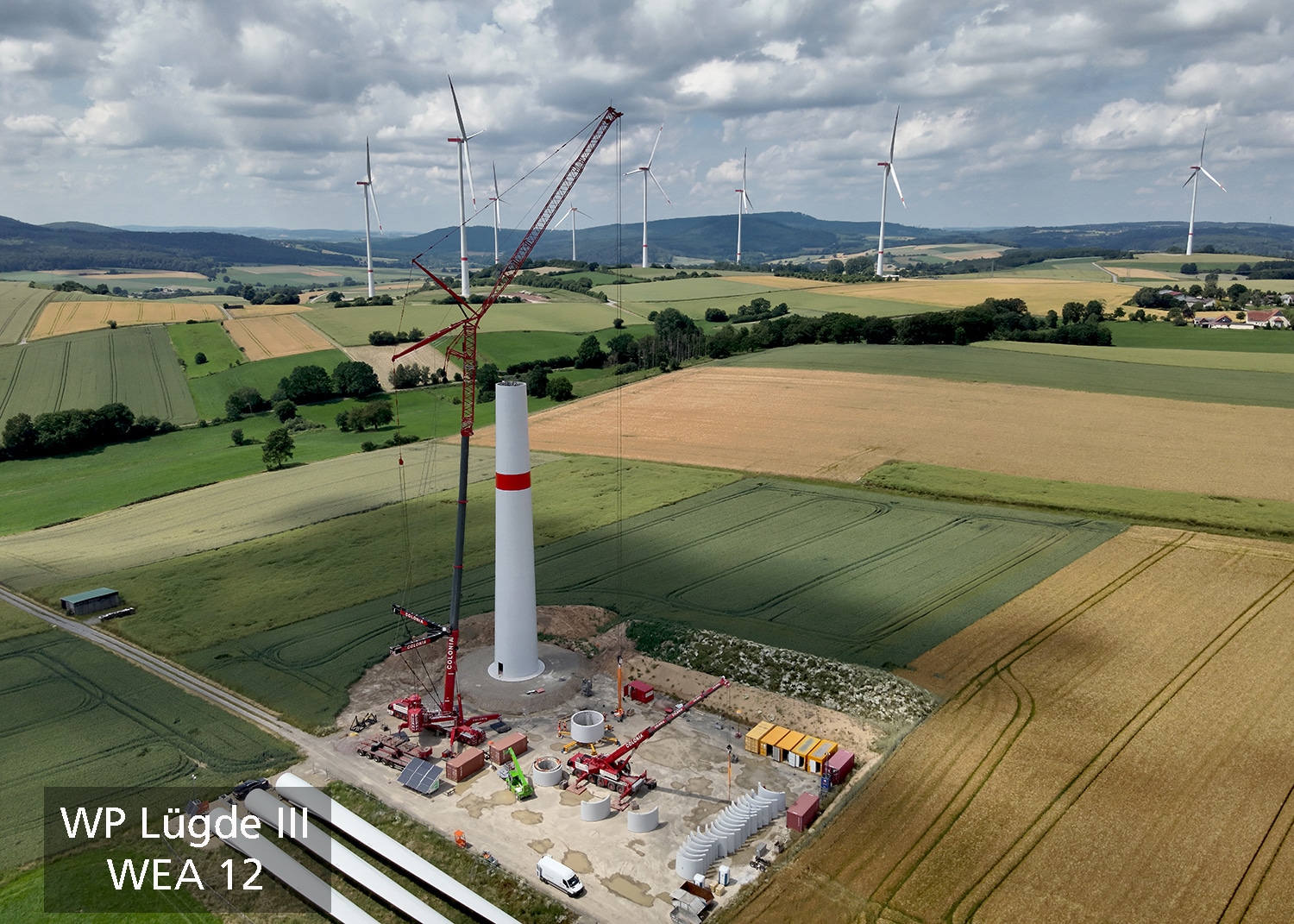

6. KW 42 > Endaufbau; Aufbau des LM 1750 Großkrans.
WEA 13
1. KW 30 > Ausbau der Zufahrtswege und der Kranstellfläche.
2. KW 18 > Einbau der Sauberkeitsschicht abgeschlossen.
3. KW 19 > Einbau des Ankerkorbs.

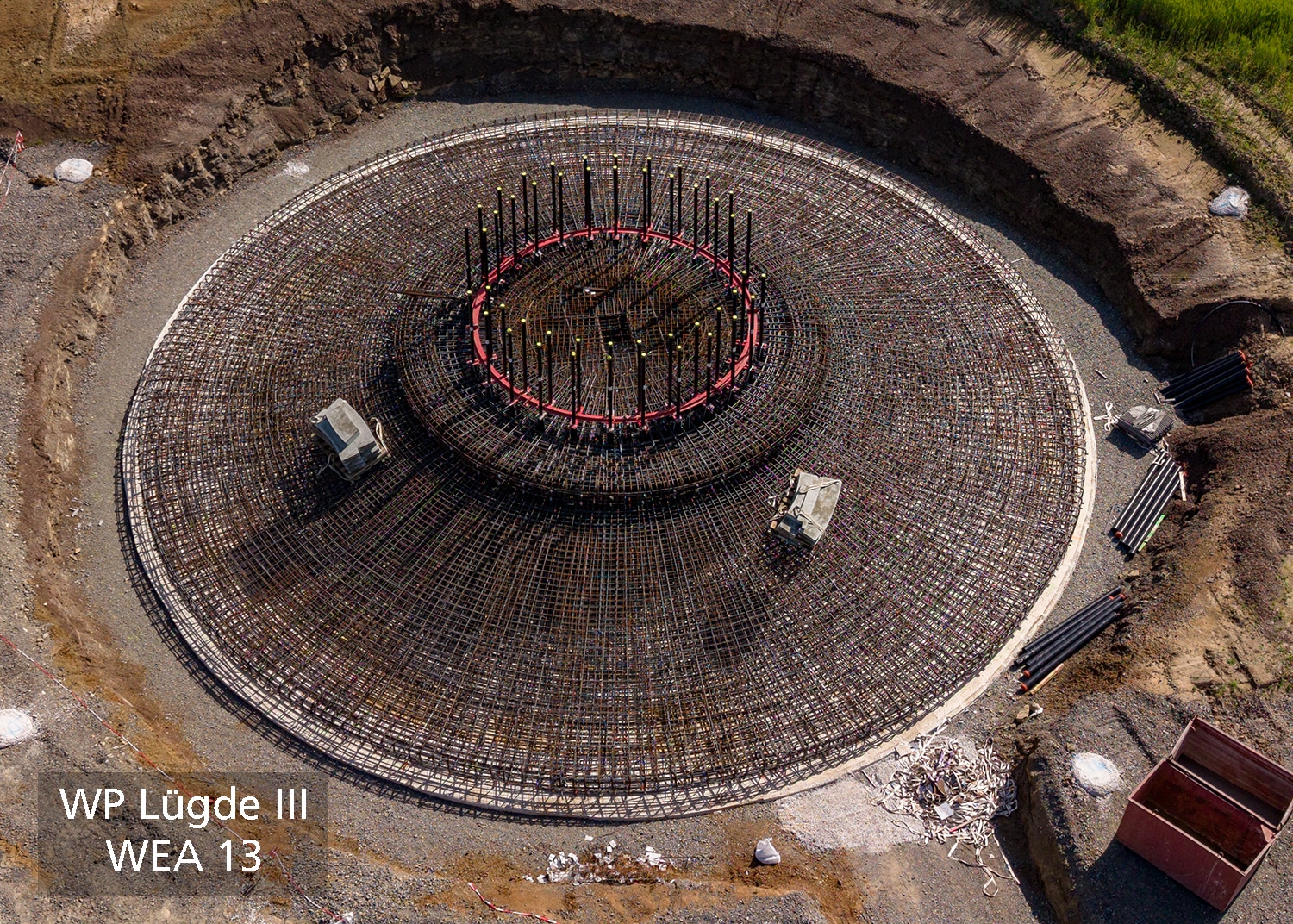

4. KW 21 >Einbau der Stahlbewehrung.

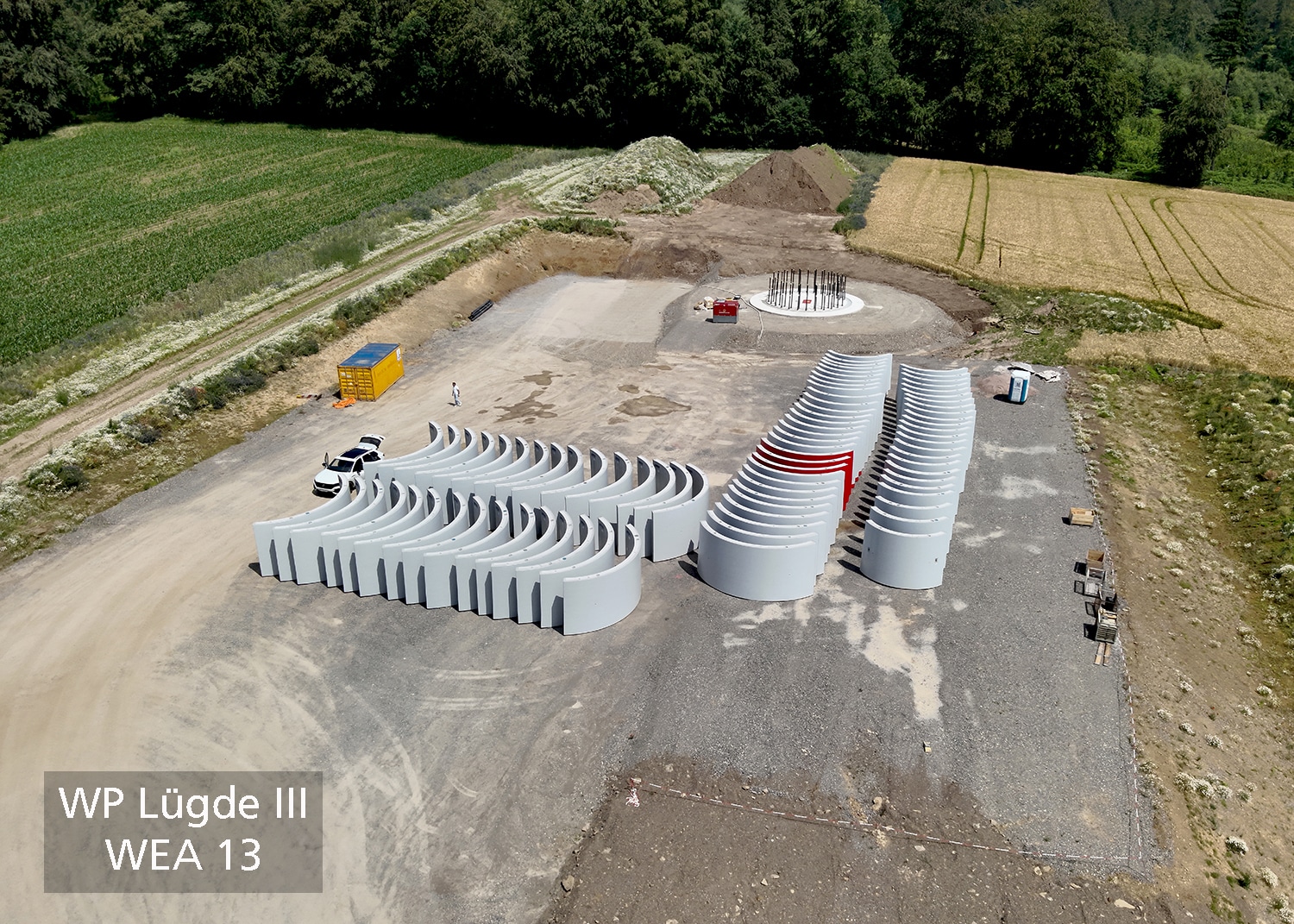

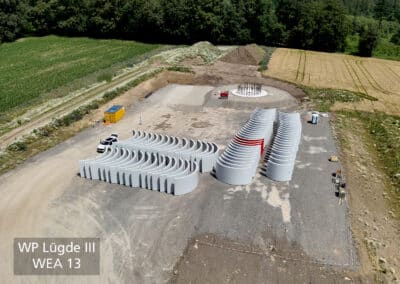

5. KW 26 > Lieferung der Betonturmteile abgeschlossen.

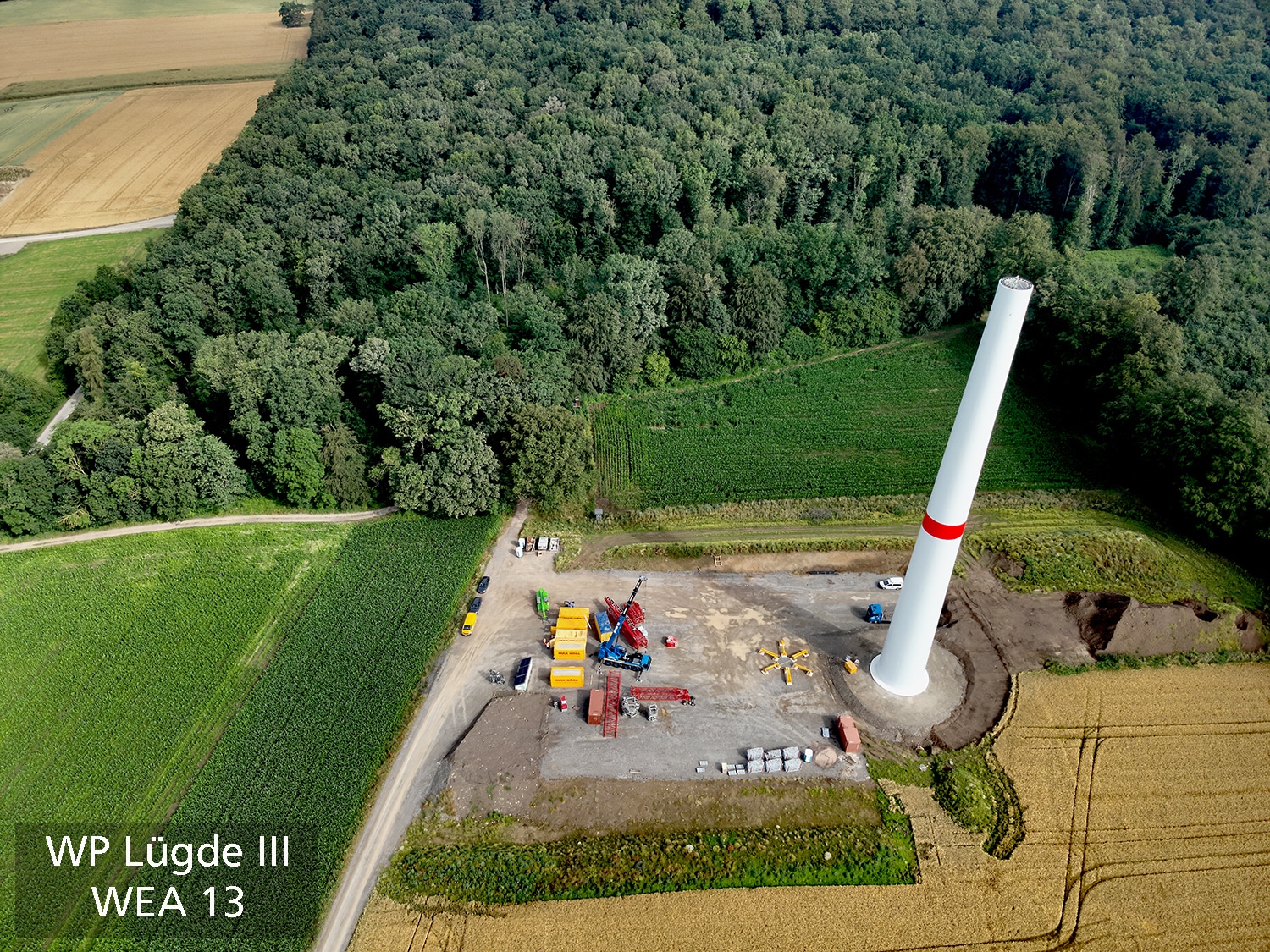

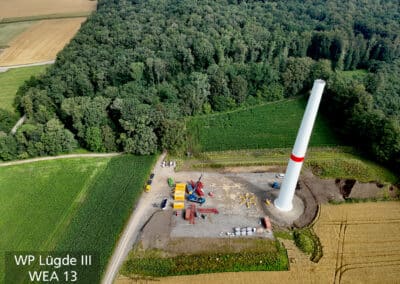

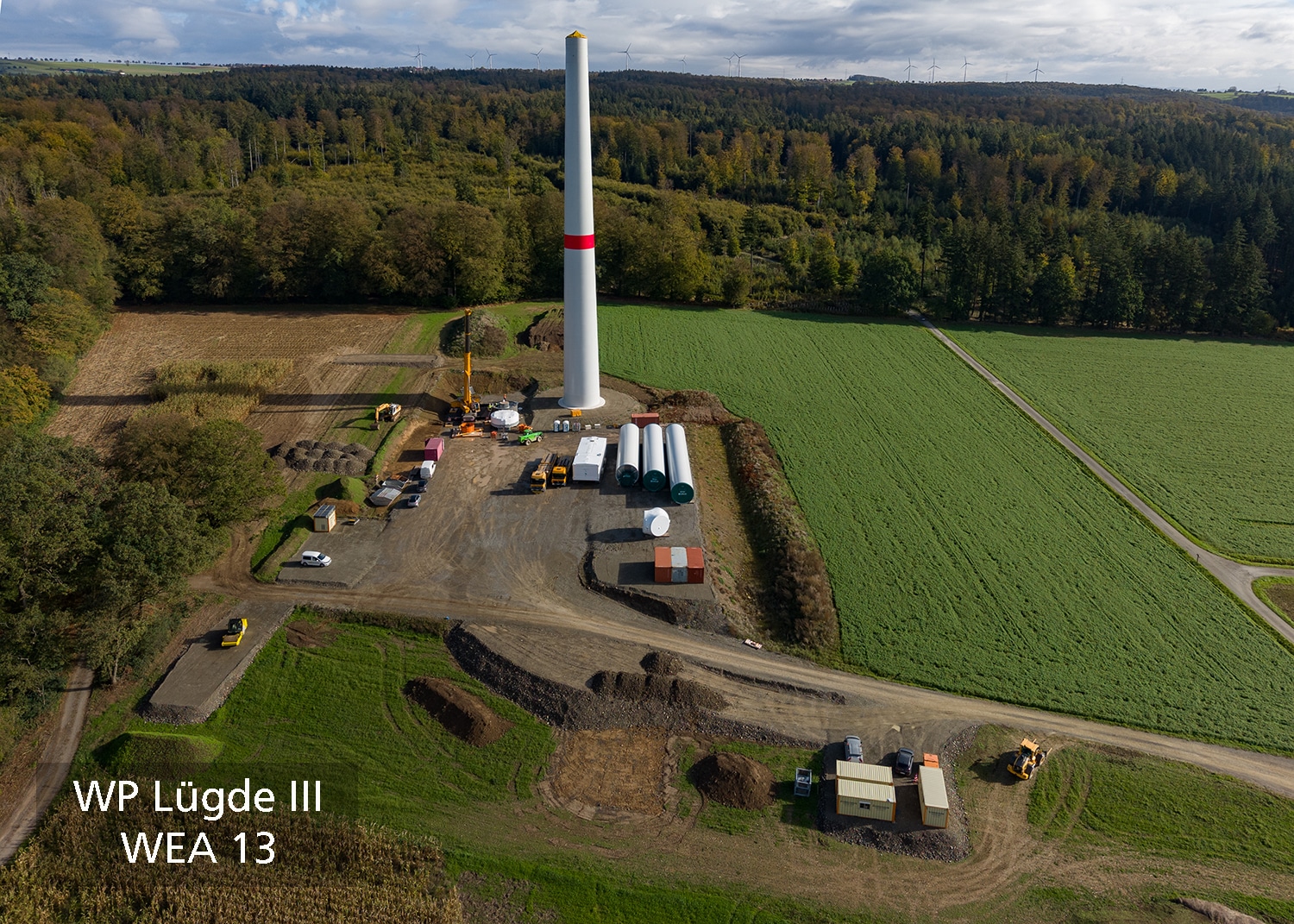

6. KW 27 > 1. Abschnitt des Turmbaus abgeschlossen.
