Windpark Holtrup

Windpark Holtrup
Wir errichten 3 Windenergieanlagen des Typs Enercon-160 EP5 E3 mit einer Nabenhöhe von 166 m und einer Leistung von 5,56 MW in Ortsteil Holtrup, Stadt Vechta, Landkreis Vechta.
Inbetriebnahme: 2026
Hersteller: Enercon GmbH
Anzahl: 3 x Enercon-160 EP5 E3
Nennleistung: 5.56 MW
Nabenhöhe: 166 m
Rotor Ø: 160 m
Wir errichten 3 Windenergieanlagen des Typs Enercon-160 EP5 E3 mit einer Nabenhöhe von 166 m und einer Leistung von 5,56 MW in Ortsteil Holtrup, Stadt Vechta, Landkreis Vechta.
Aktueller Sachstand:
In der KW 41 wurden die Fundamente mit Mutterboden abgedeckt und die Kranstellplätze aufgearbeitet. Die ersten Betonturmsegmente wurden an die WEA 2 geliefert; die Lieferung soll nächste Woche abgeschlossen sein.Die Fundamentarbeiten wurden in der 39. KW fertiggestellt. In KW 32 wurden die Baugruben ausgehoben und die 50cm STS-Schicht verlegt. Zudem wurden am 20. August die Lastplattendruckversuche (LPD) durchgeführt. In KW 35 wird die Firma Max-Bögl an den jeweiligen Standorten die Sauberkeitsschicht verlegen. In der KW 30 wurden die Stromkabelrohre an den jeweiligen Standorten verlegt. Derzeit installiert die Firma Schliefke Rüttelstopfverdichtungssäulen bei WEA 3. Derzeit wird der Ausbau die Zufahrtsstraßen und die Kranstellflächen bei WEA 1, 2 und 3 durchgeführt. Mit dem Ausbau der Erschließungsstraßen, Zufahrtsradien und Kranstellflächen wurde in der 10. KW 2026 begonnen.
Wegebau: Wiechert GmbH 49453 Hemsloh
RSV: Schliefke Geopier 99095 Erfurt
Fundamentbau: Max-Bögl 92369 Sengenthal

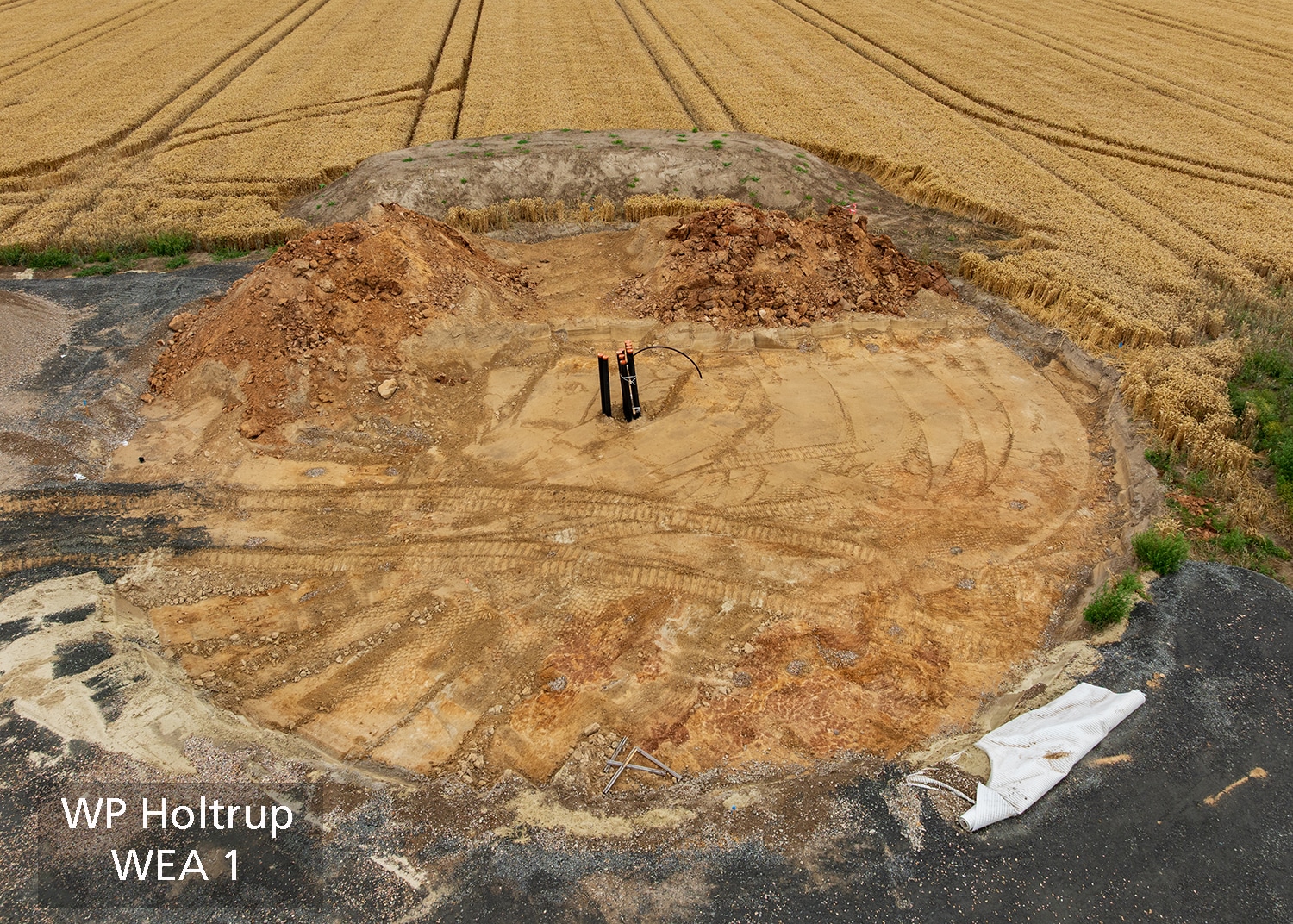

WEA 1

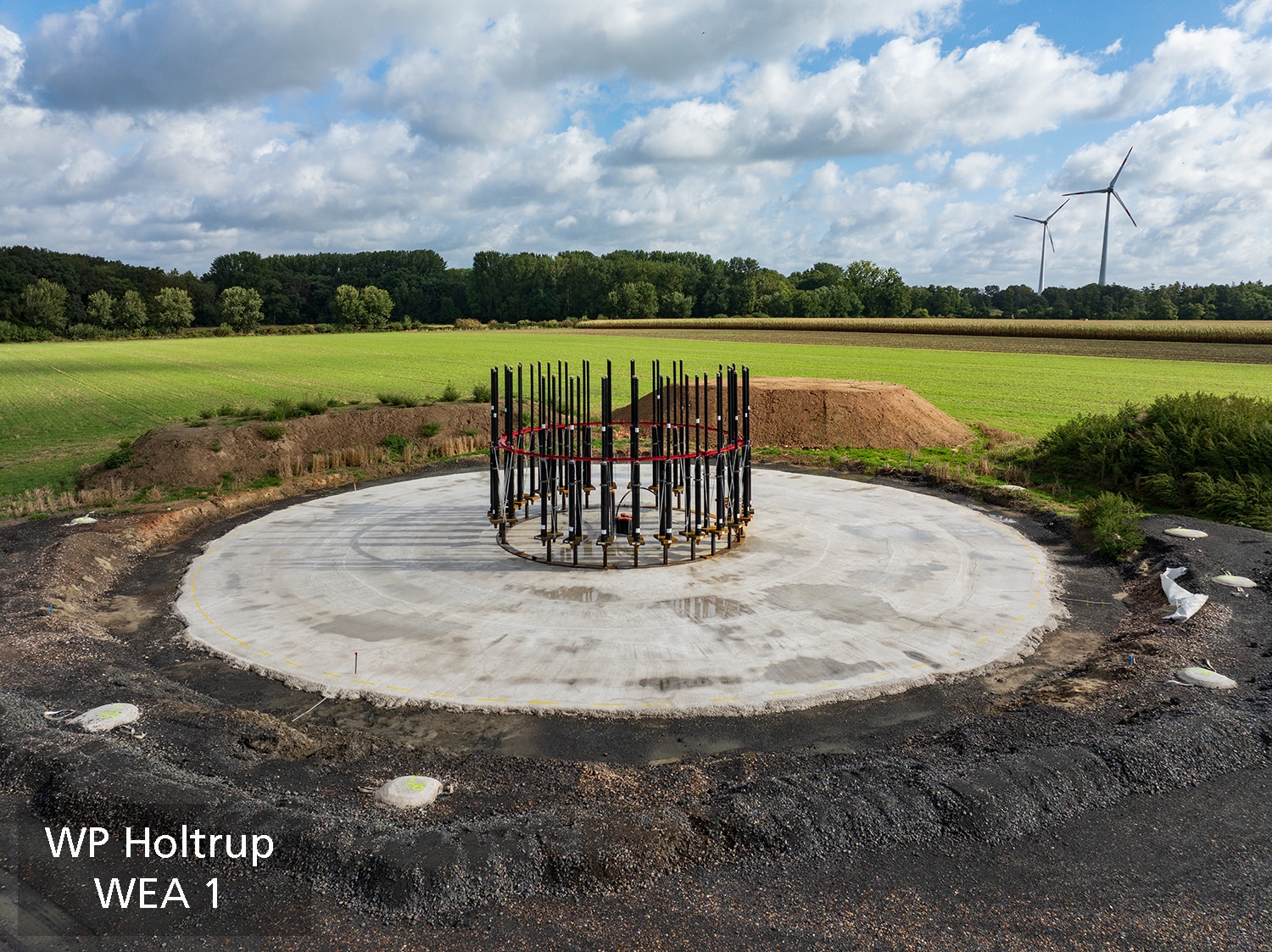

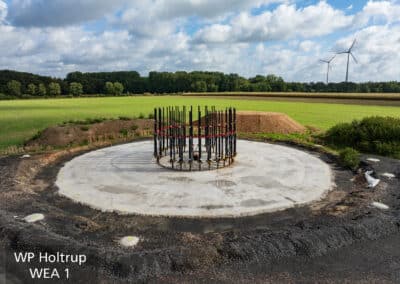

1. KW 21 > Einbau des Füllsandes und Schotter.
2. KW 30 > Kabelrohre verlegt.
3. KW 32 > Aushub der Baugrube.
4. KW 33 > 50cm STS eingebaut.

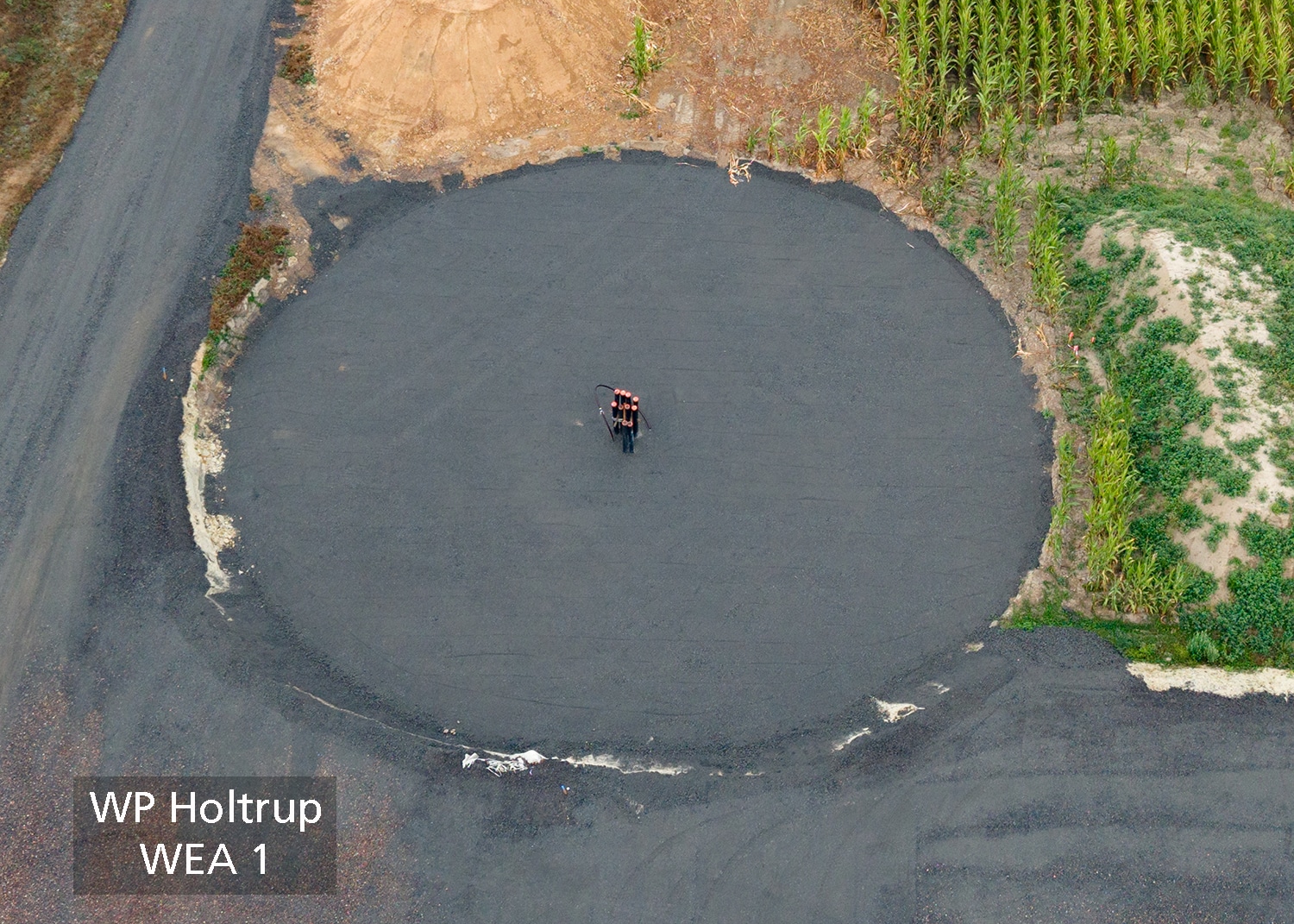

5. KW 39 > Fundamentbau abgeschlossen.

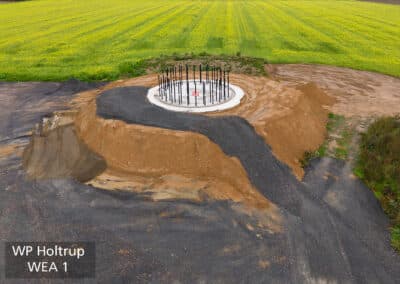

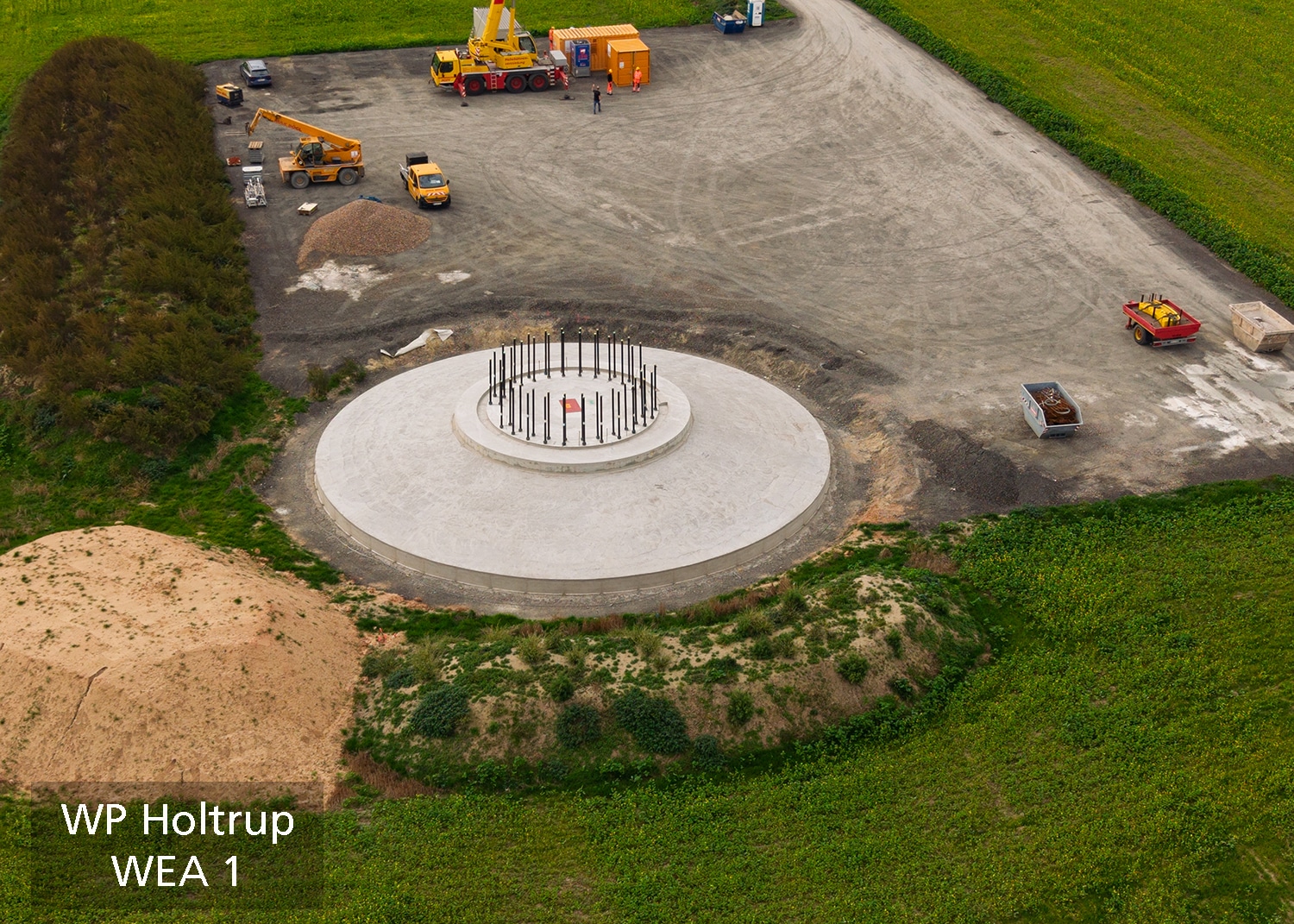

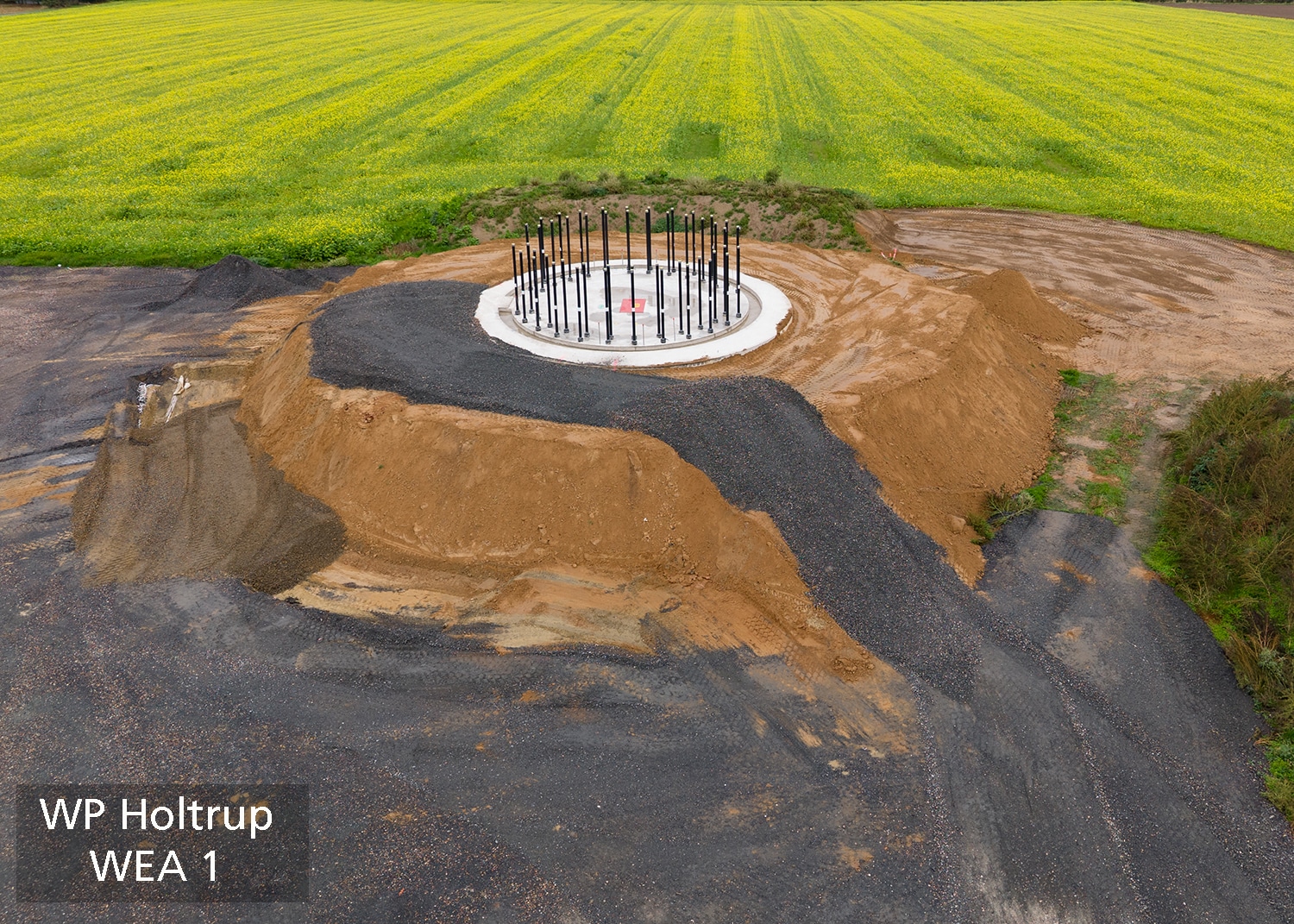

6. KW 41 > Andeckung des Fundaments.

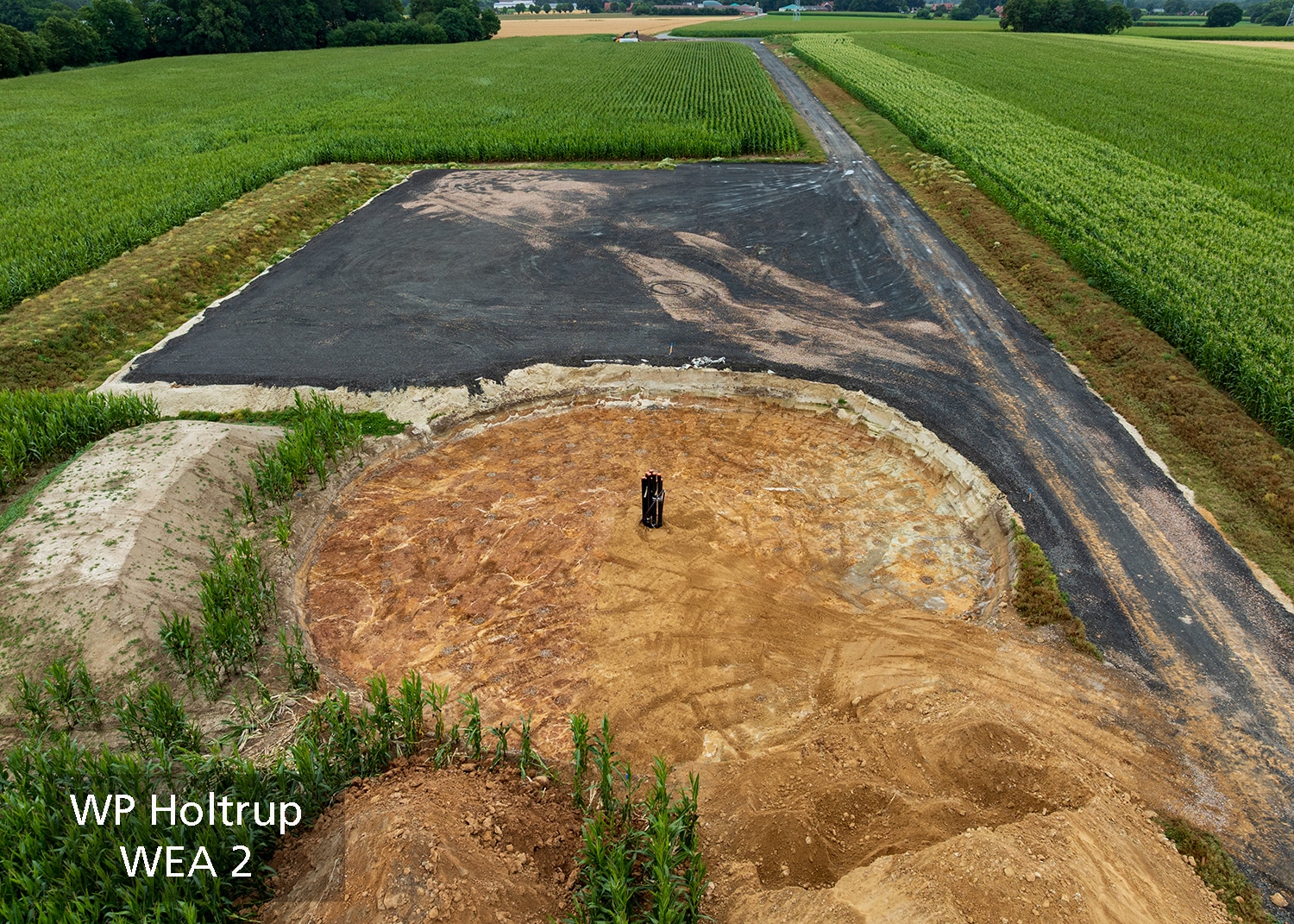

WEA 2

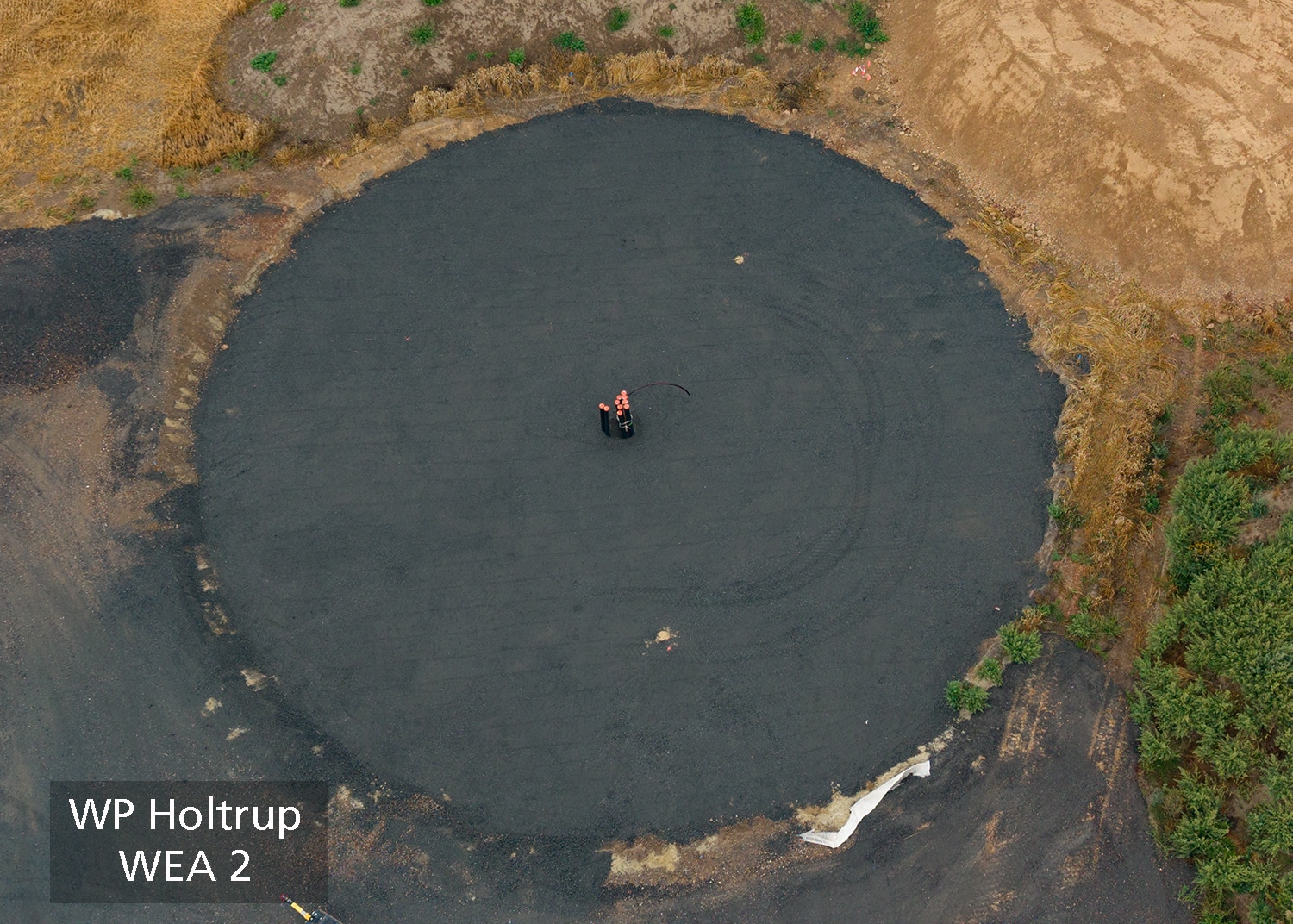

1. KW 30 > Kabelrohre verlegt.

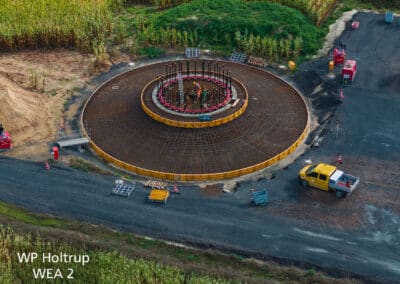

2. KW 32 > Aushub der Baugrube.

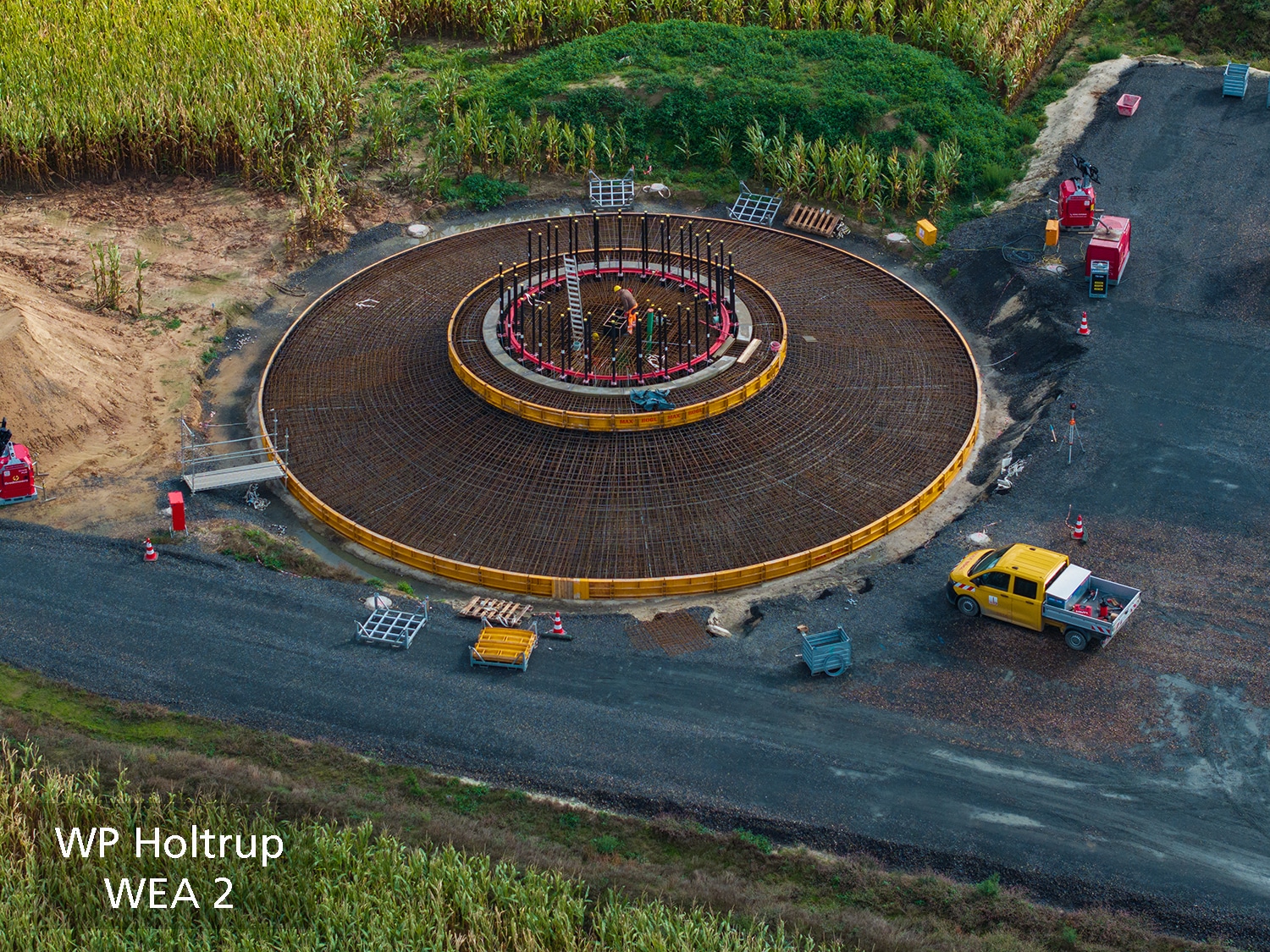

3. KW 37 > Fundamnetbau abgeschlossen.
4. KW 32 > Aushub der Baugrube.

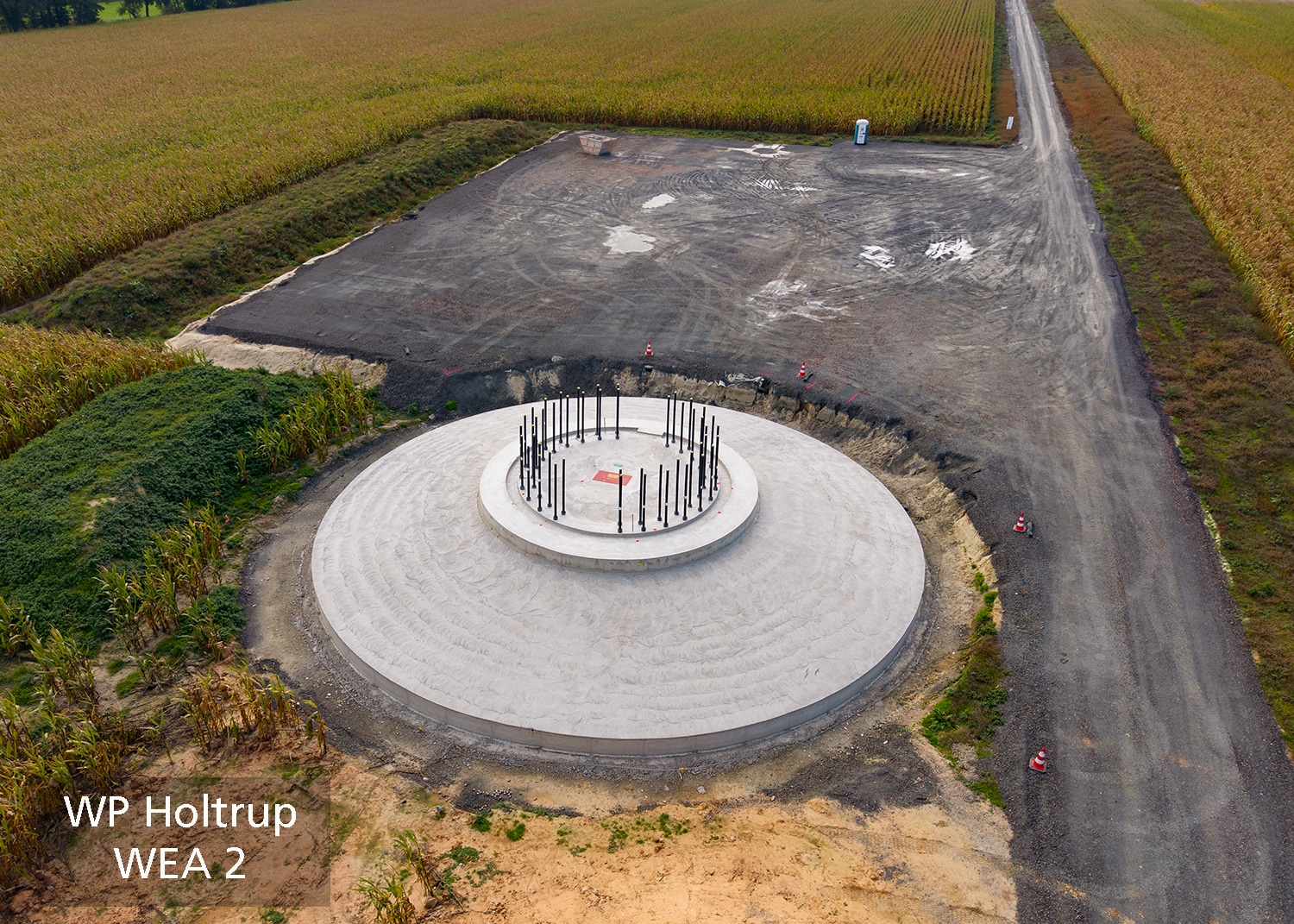

5. KW 41 > Andeckung des Fundaments.

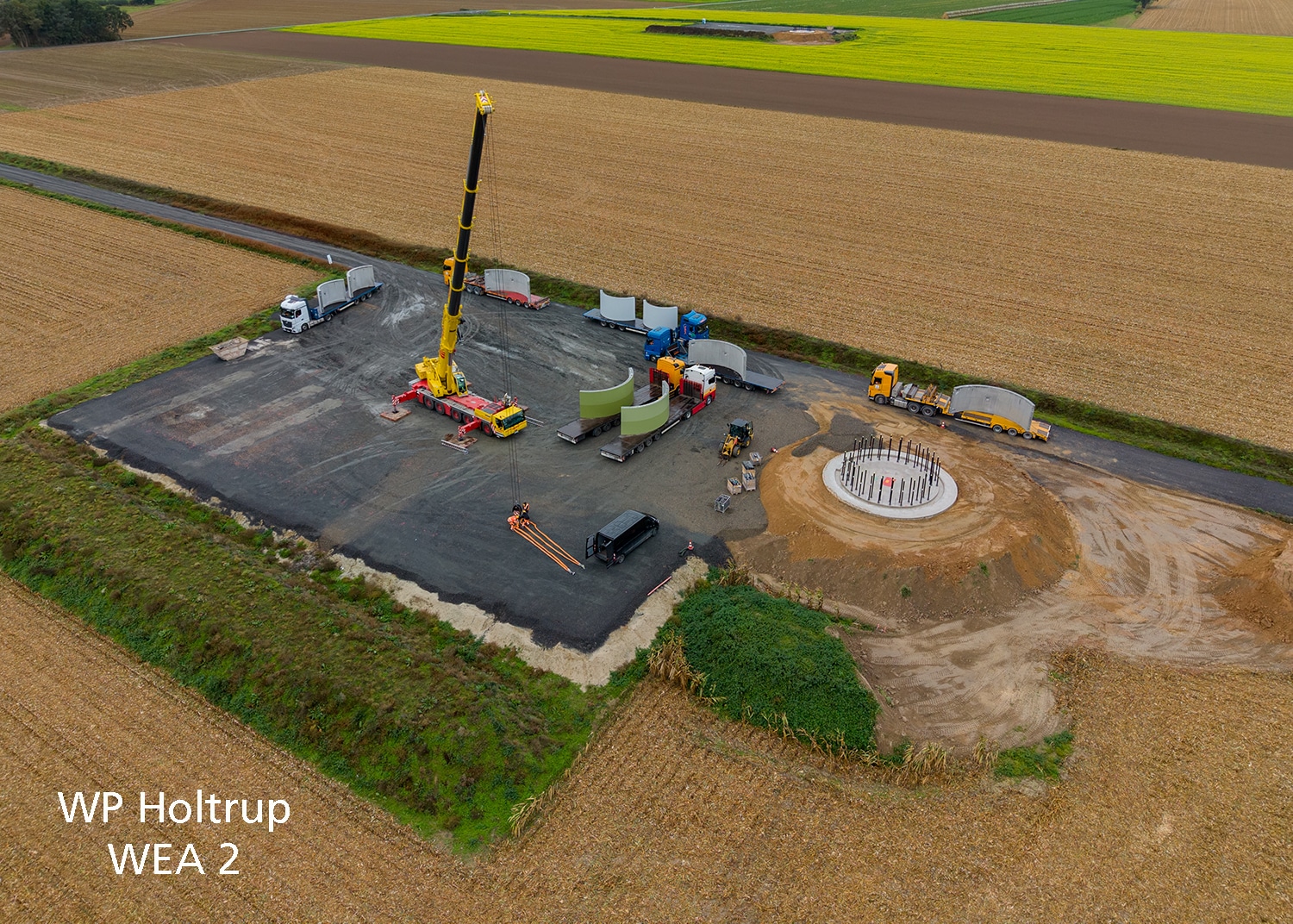

6. KW 42 > Lieferung der Betonturmsegmente.

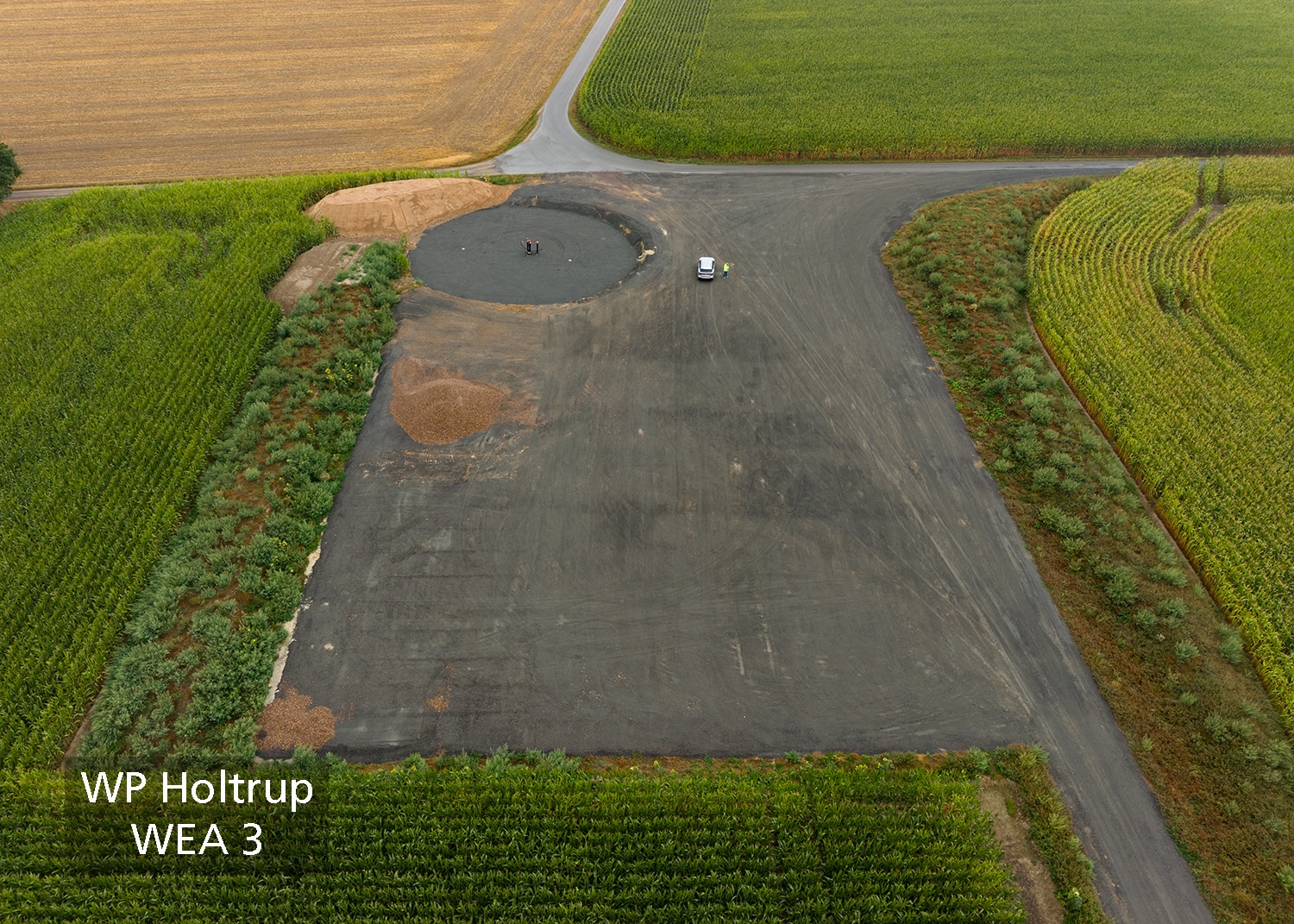

WEA 3

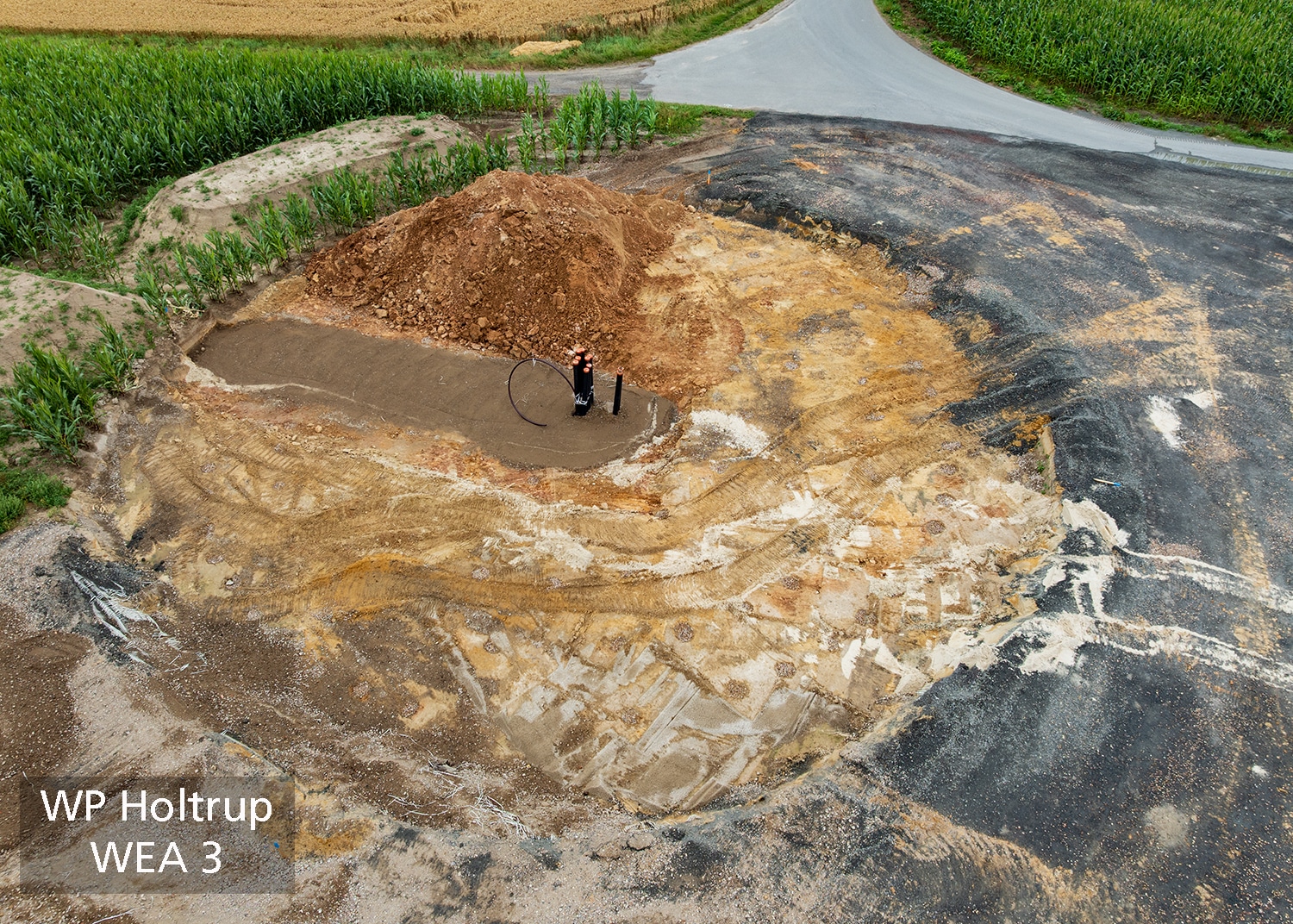

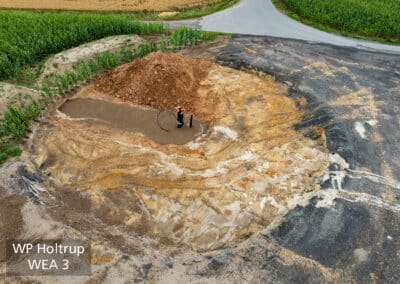

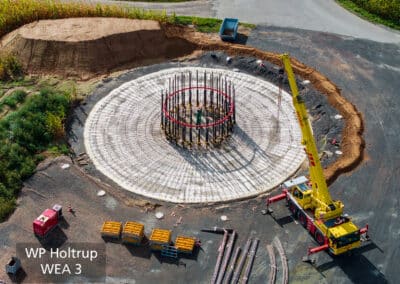

1. KW 28 > Einbau der Rüttelstopfverdichtung (RSV).
2. KW 29 > Kabelrohre verlegt.

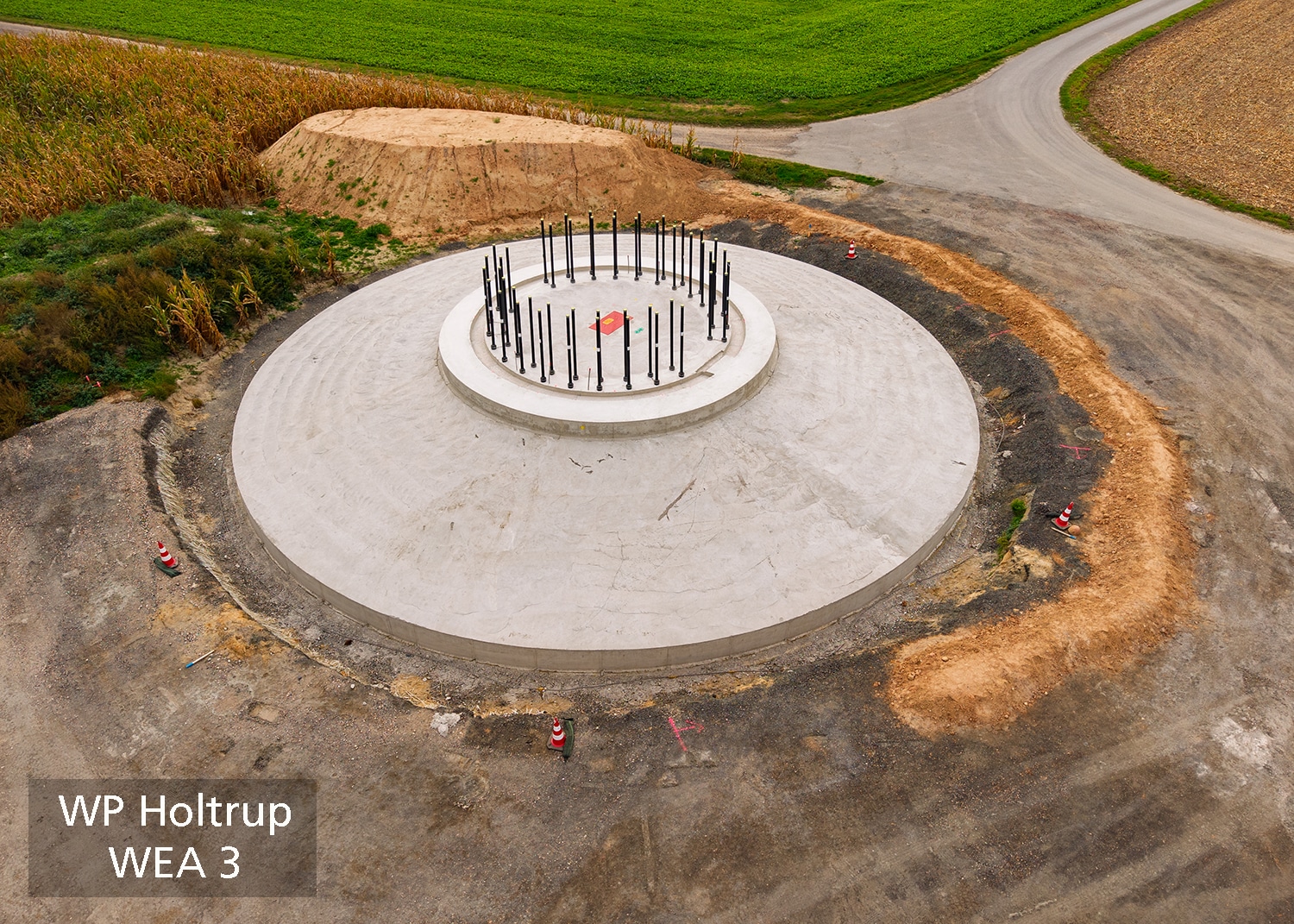

3. KW 32 > Aushub der Baugrube.
4. KW 33 > 50cm STS eingebaut.

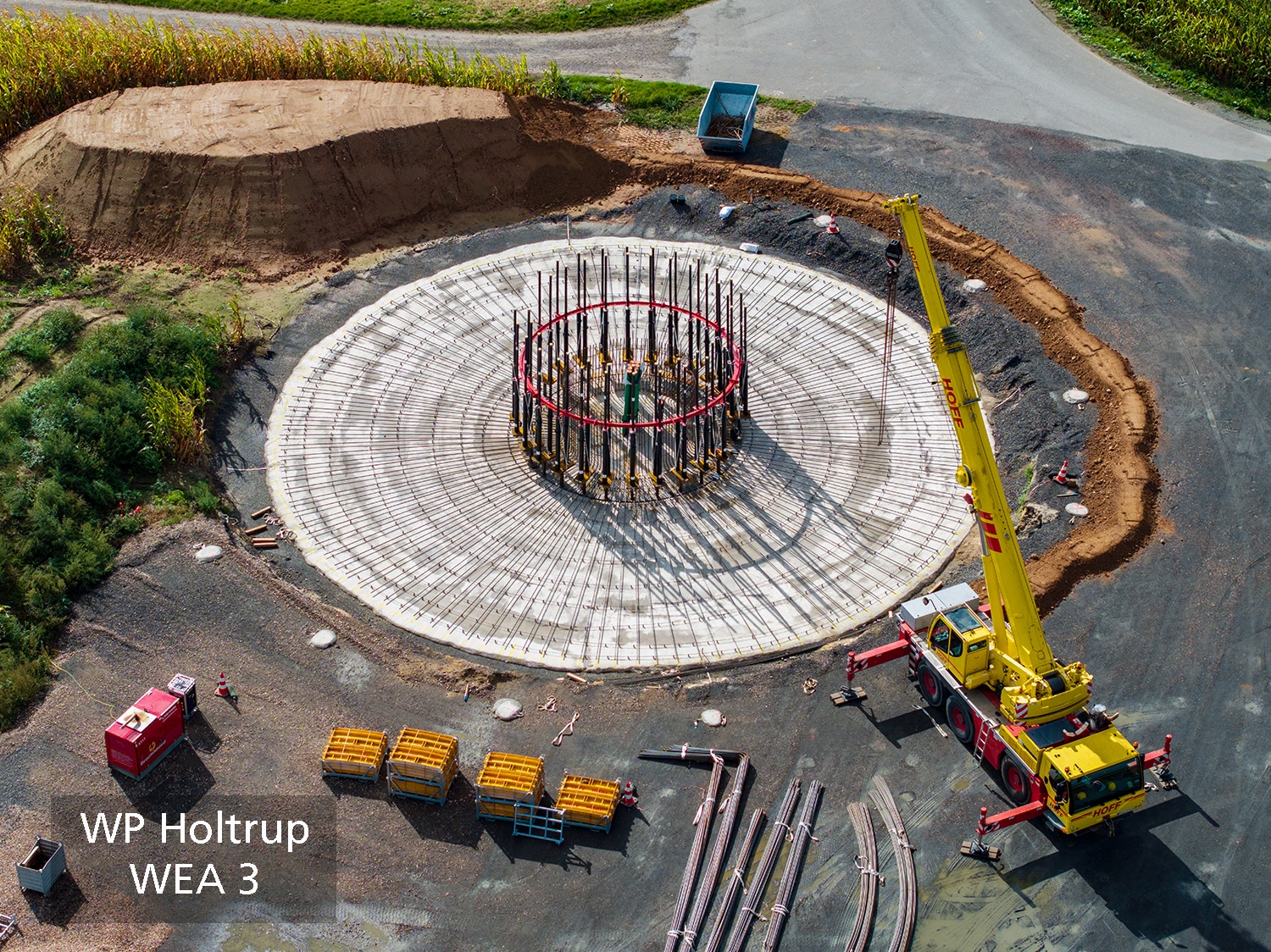

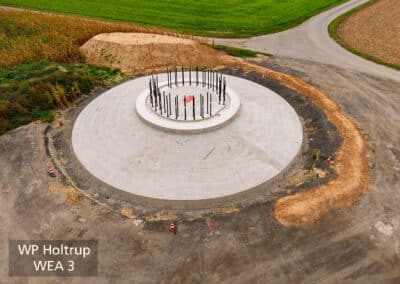

5. KW 38 > Fundamnetbau abgeschlossen.
6. KW 42 > Andeckung des Fundaments.
